工事状況写真 2025年
◉ 工事状況写真 2025年8月

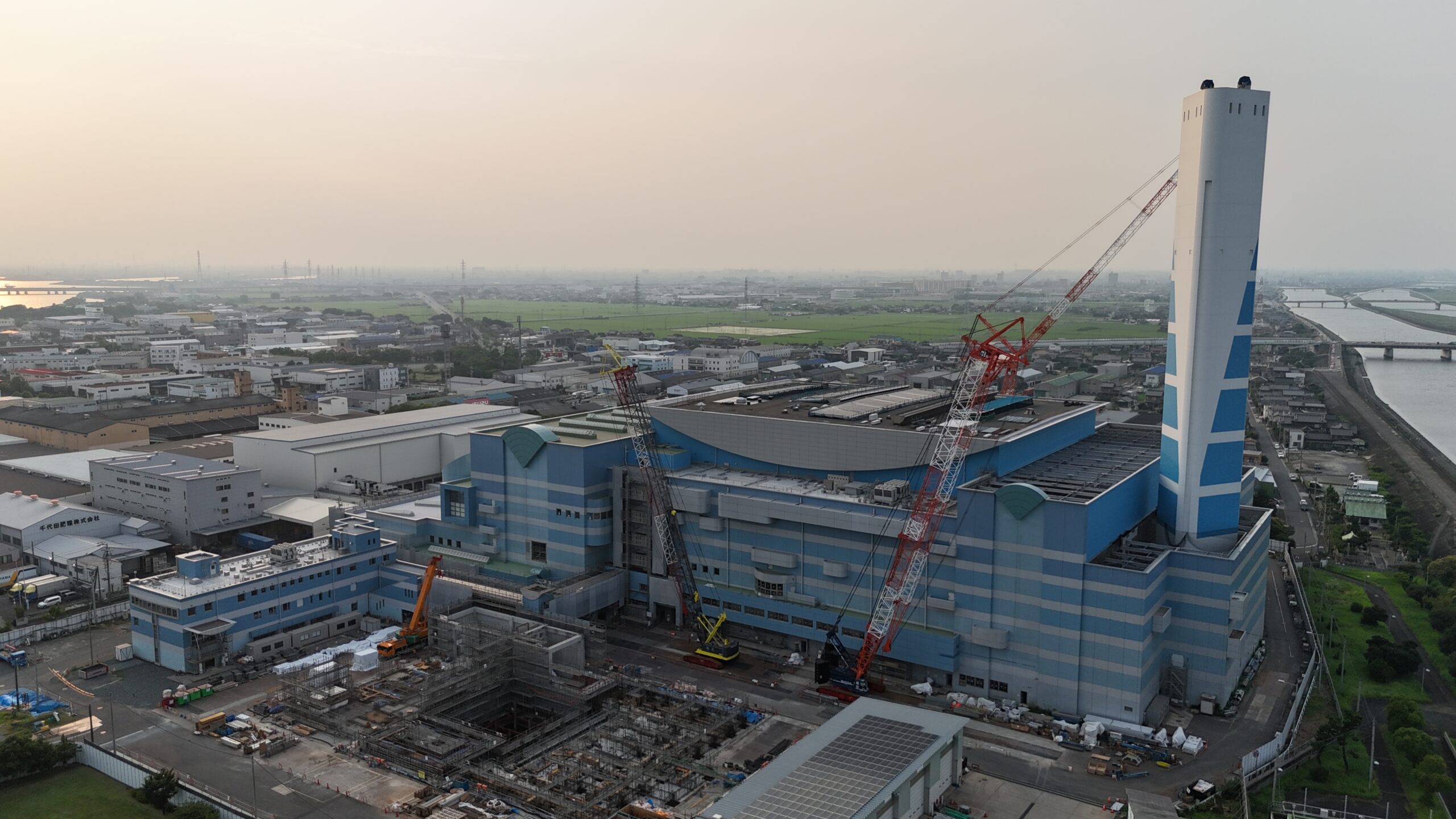

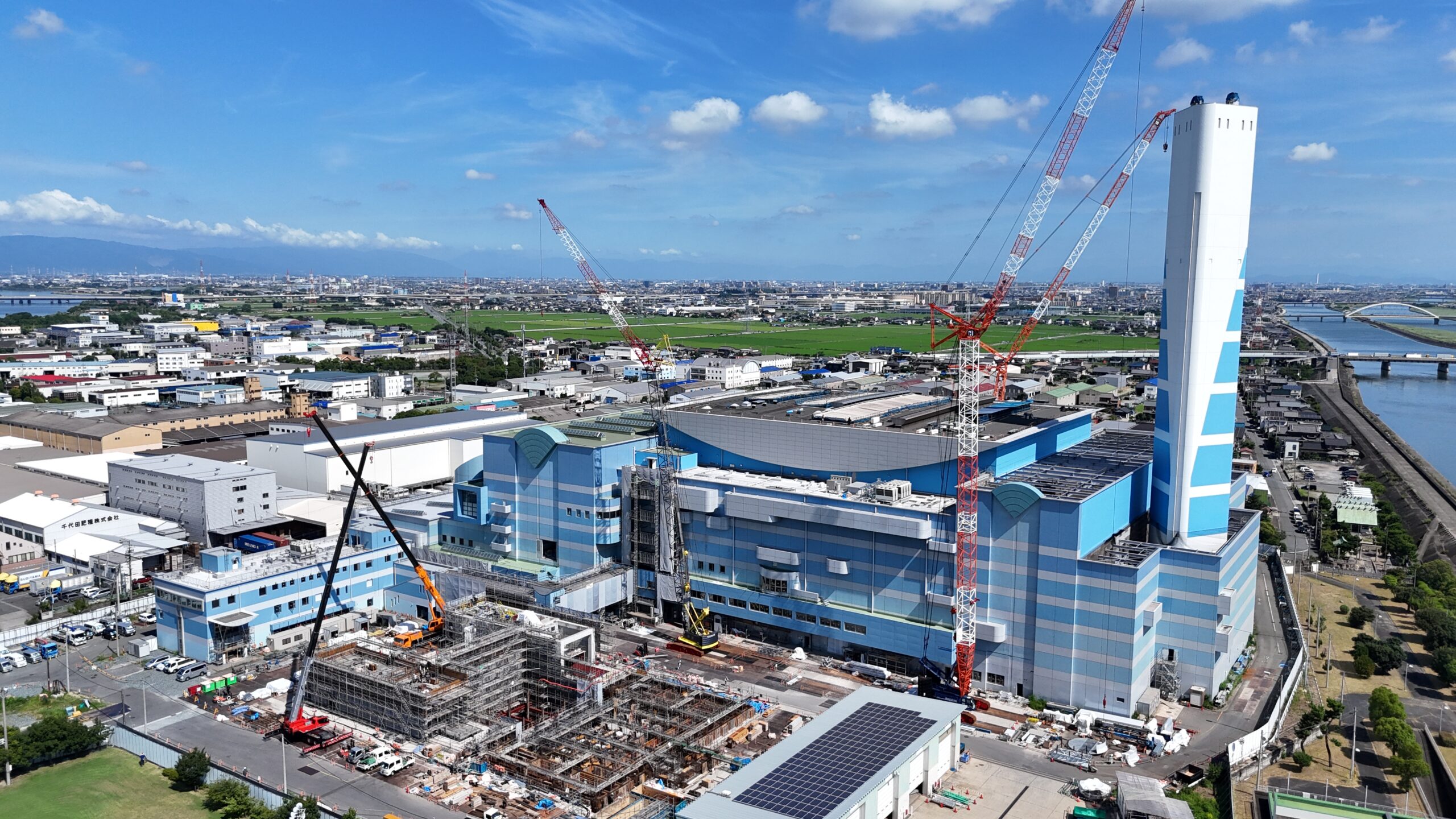

全景

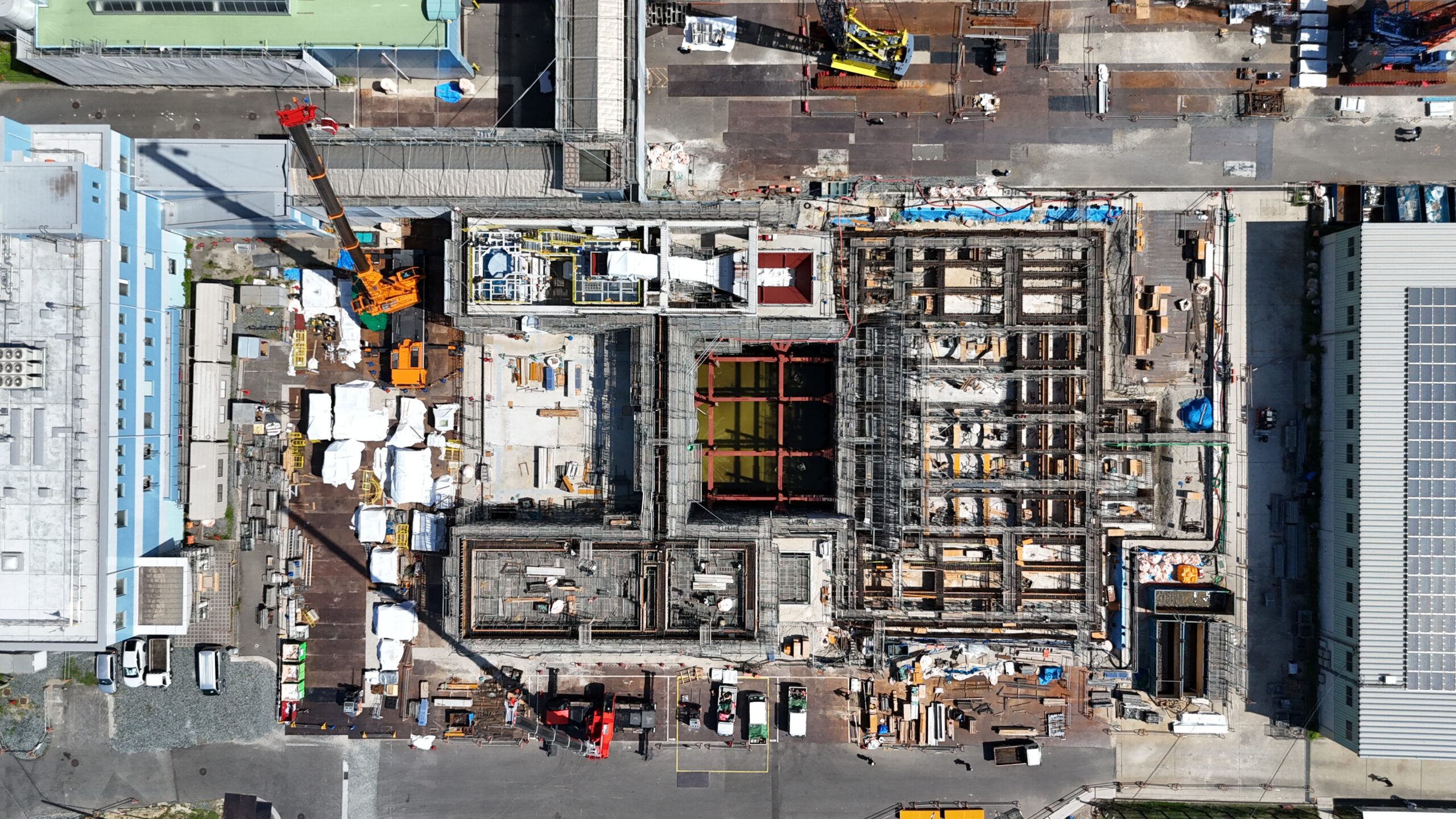

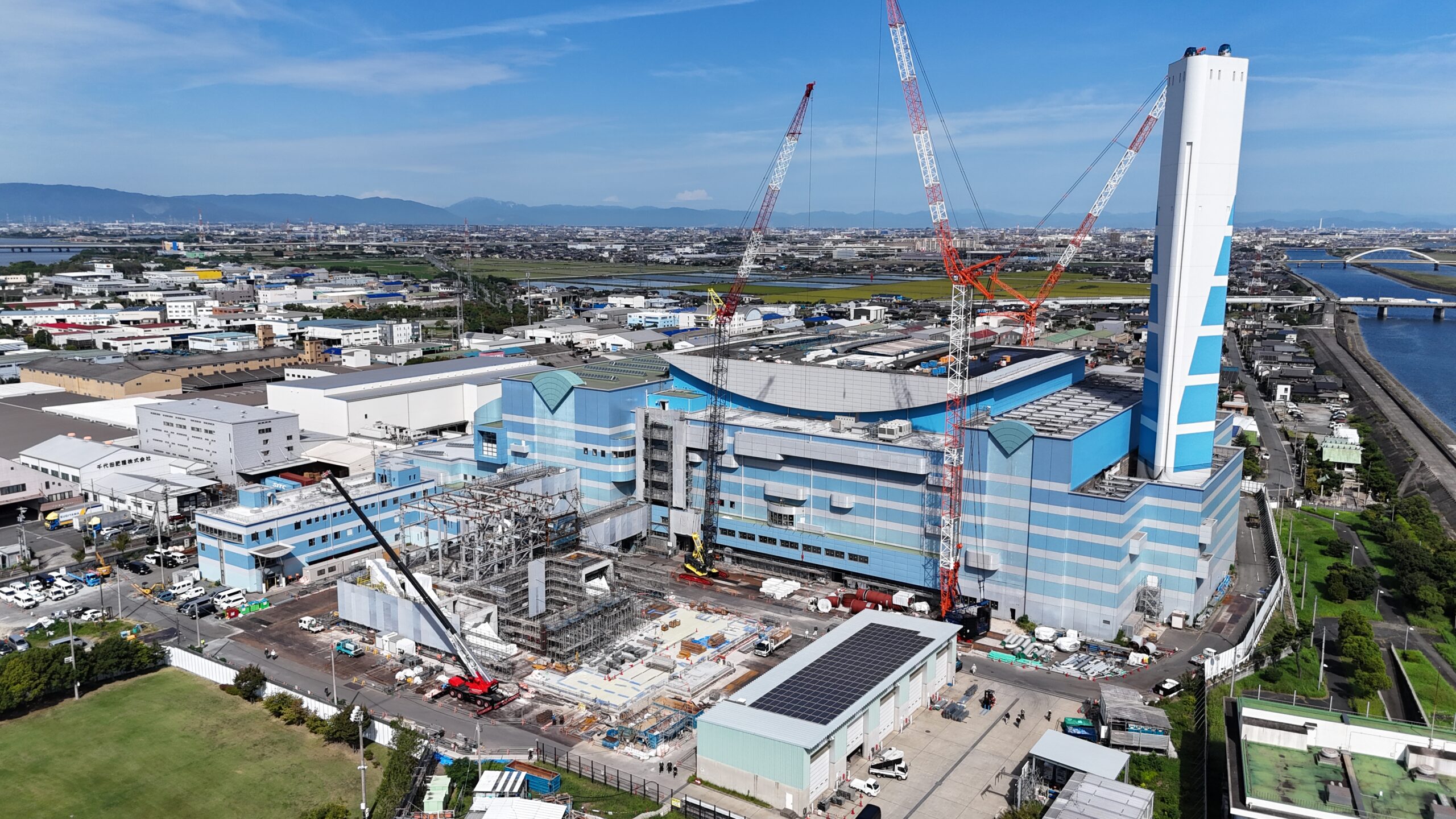

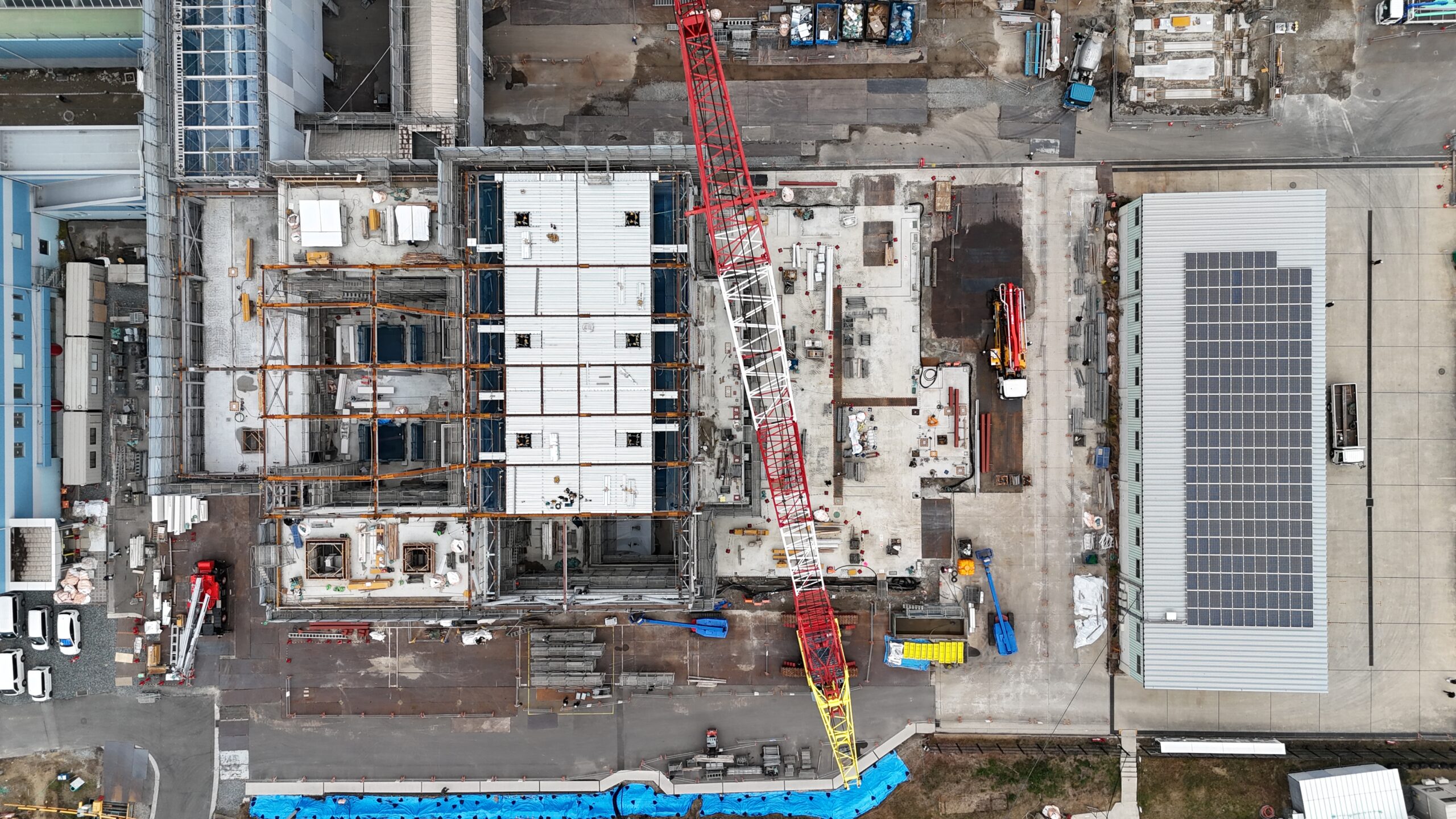

前処理棟全景
◉ 工事状況写真 2025年7月

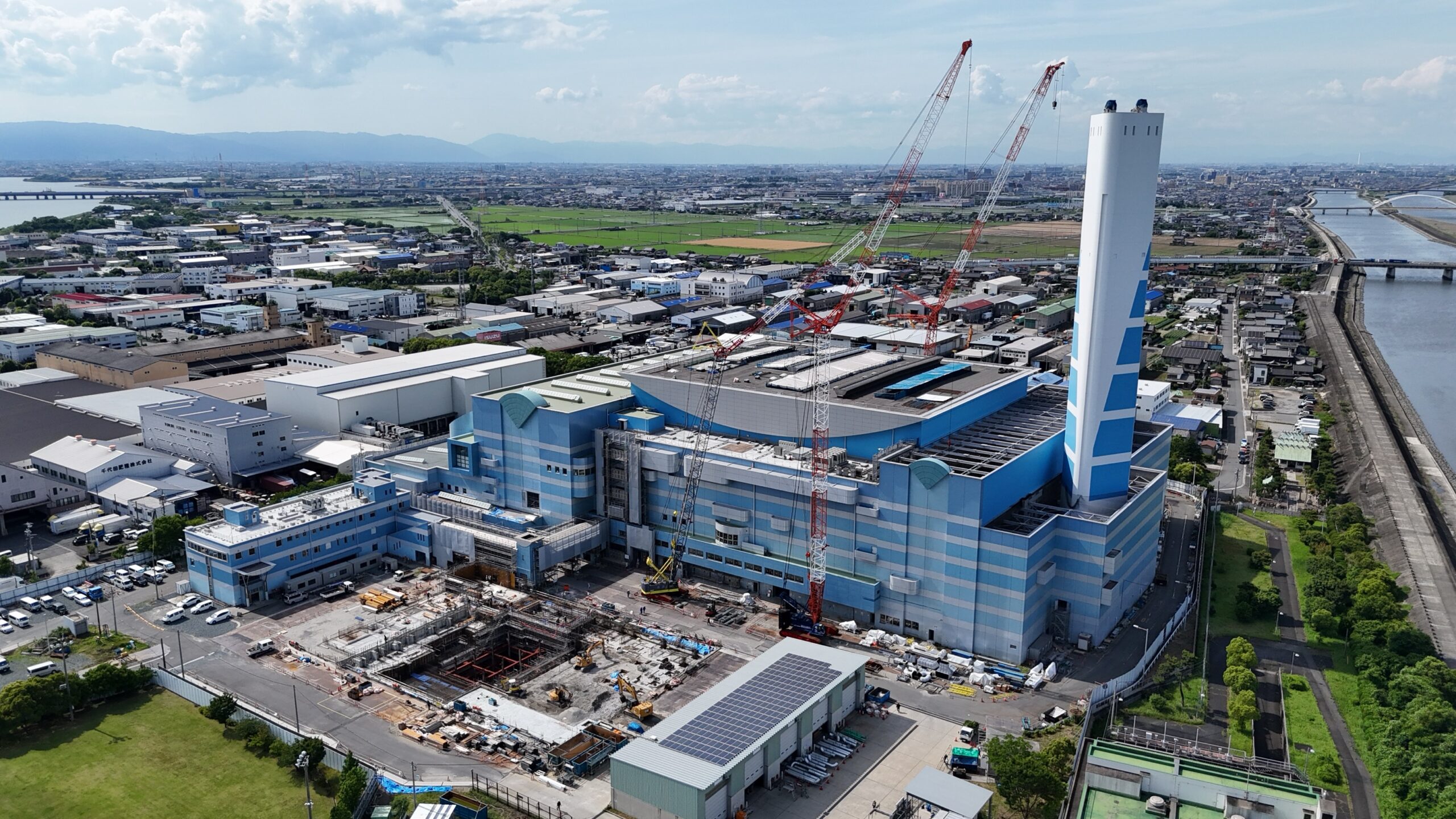

全景

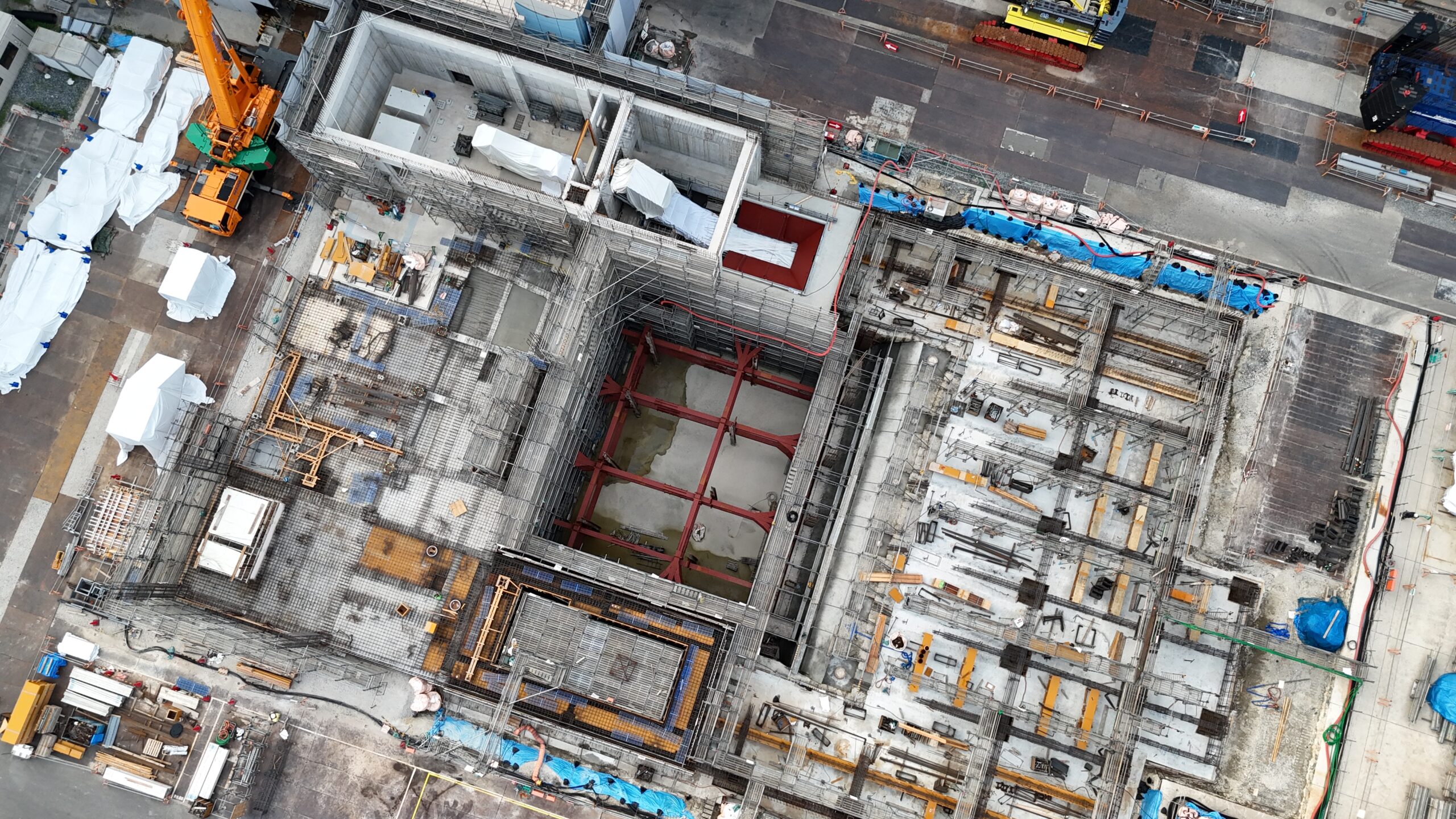

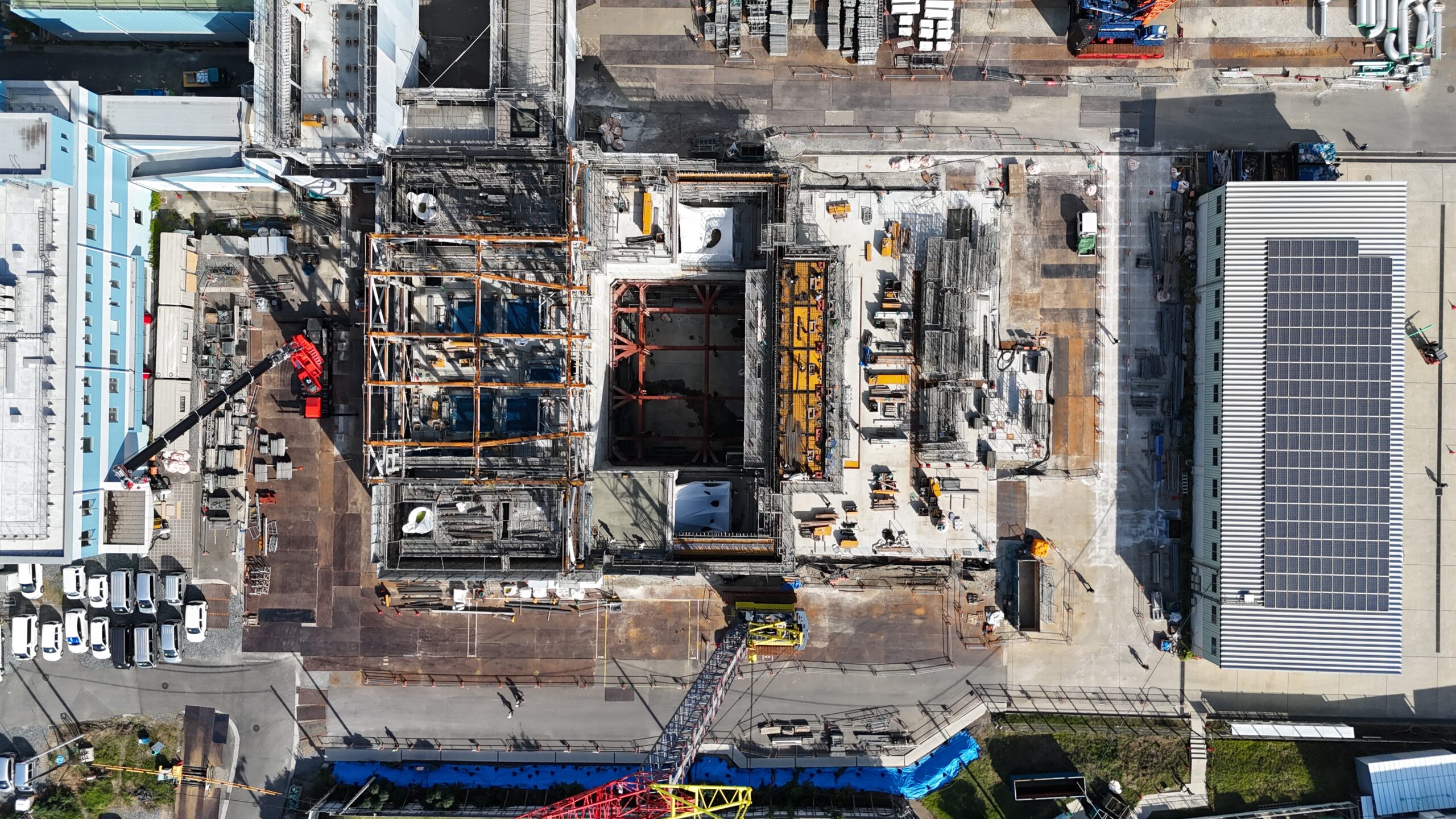

前処理棟全景

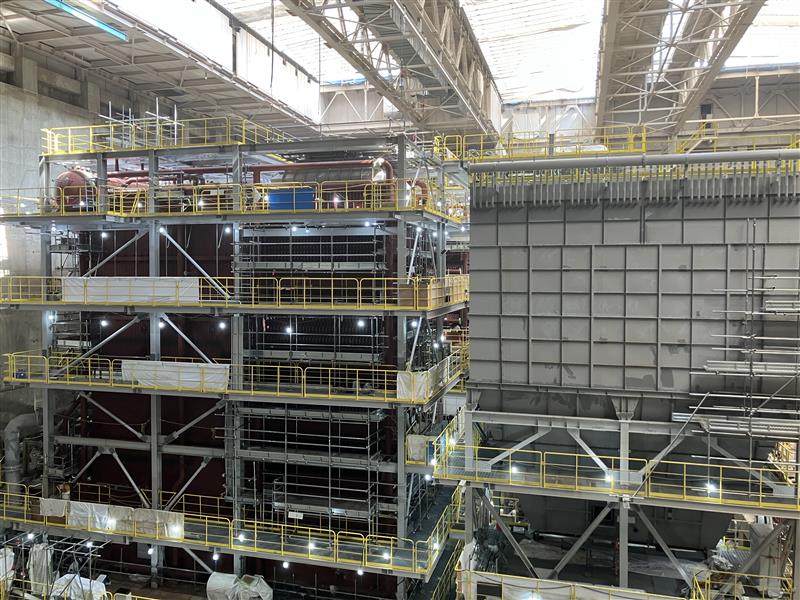

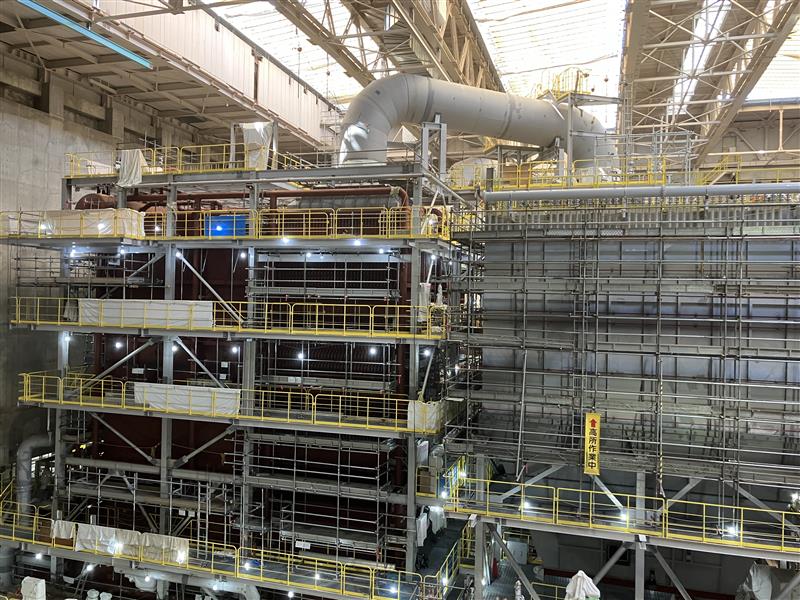

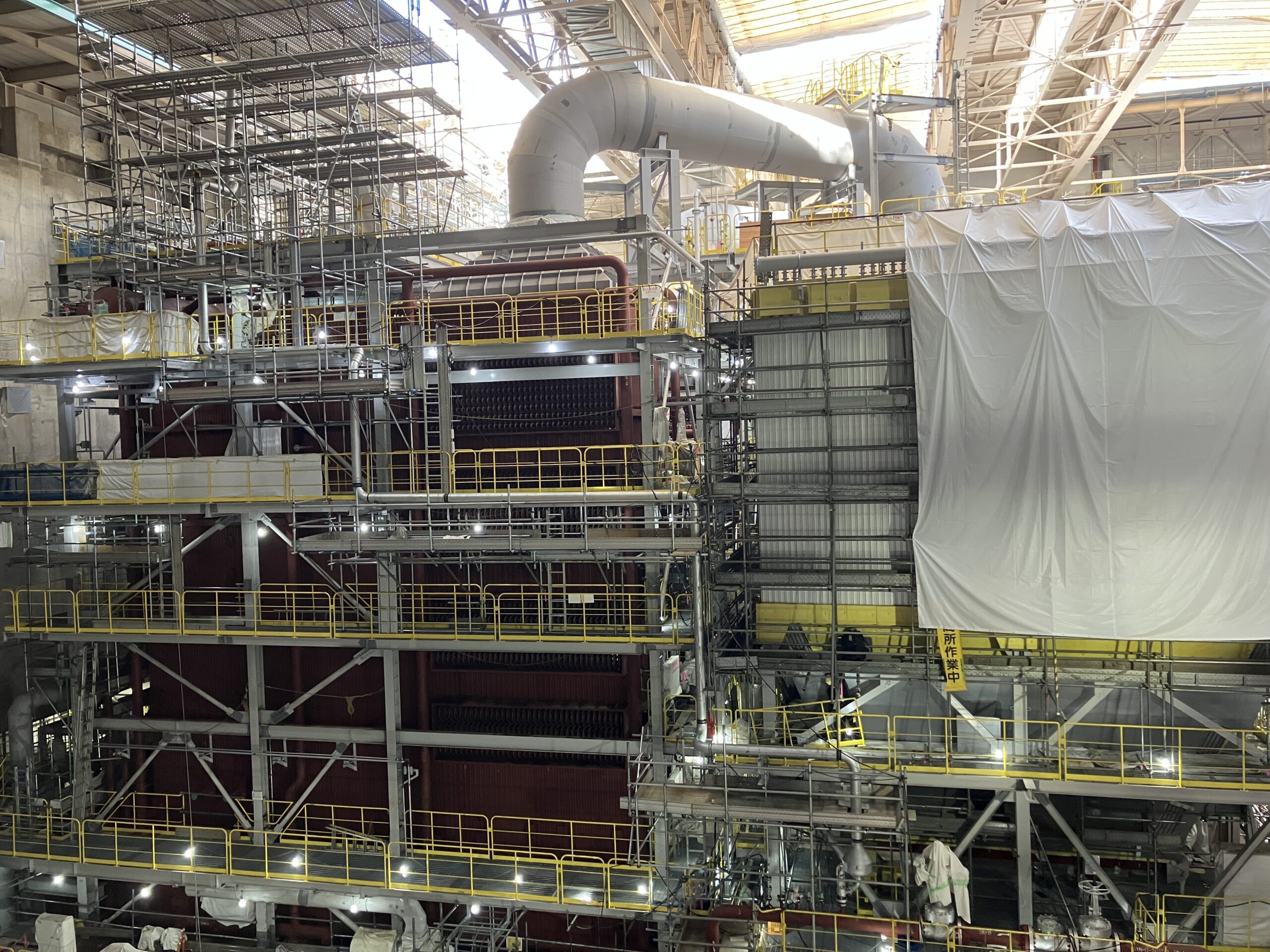

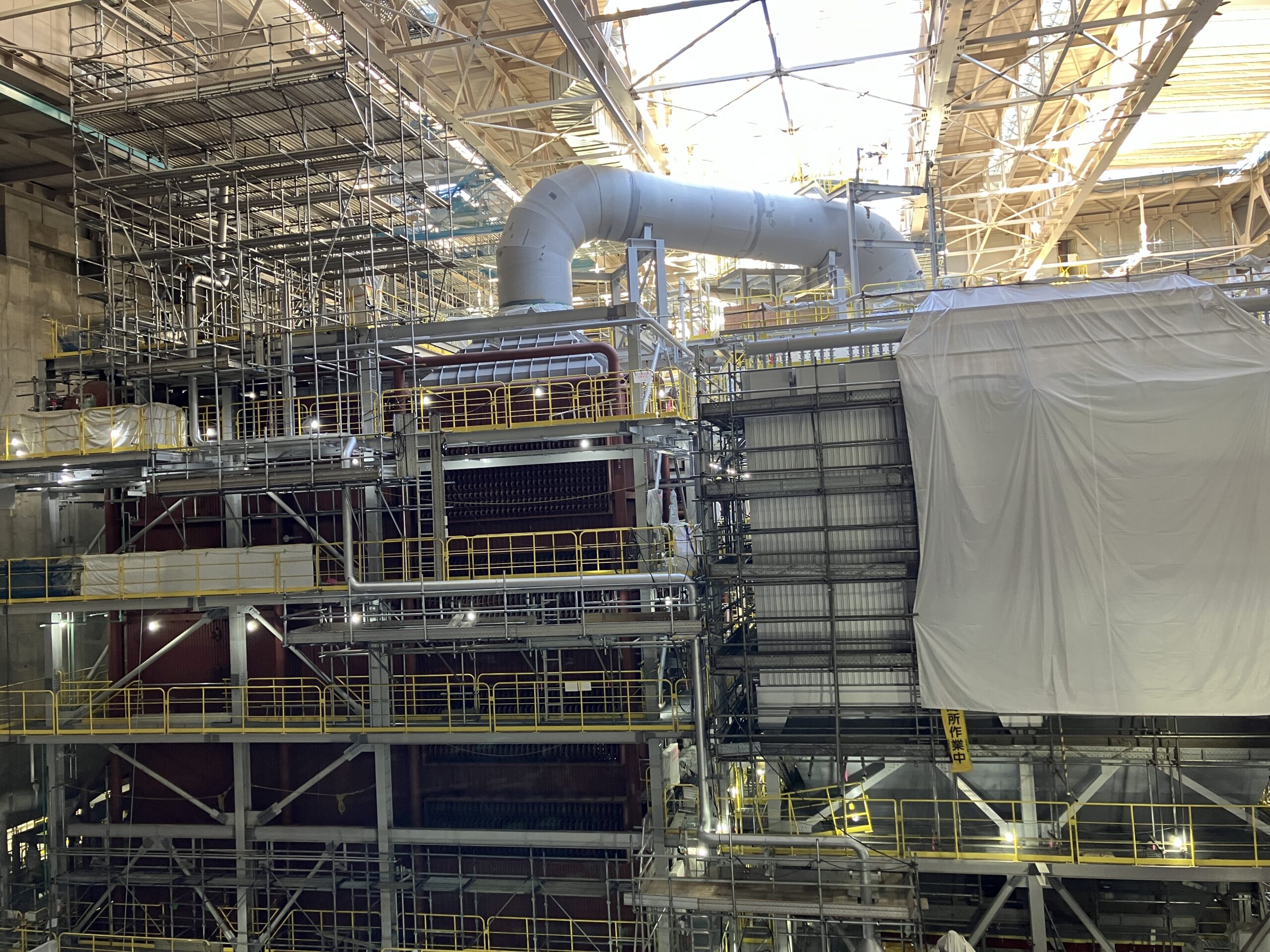

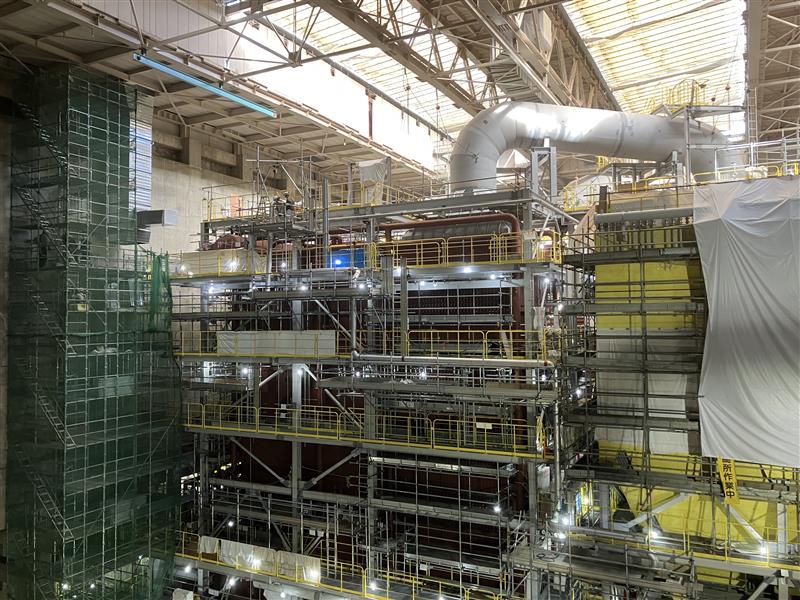

炉室状況

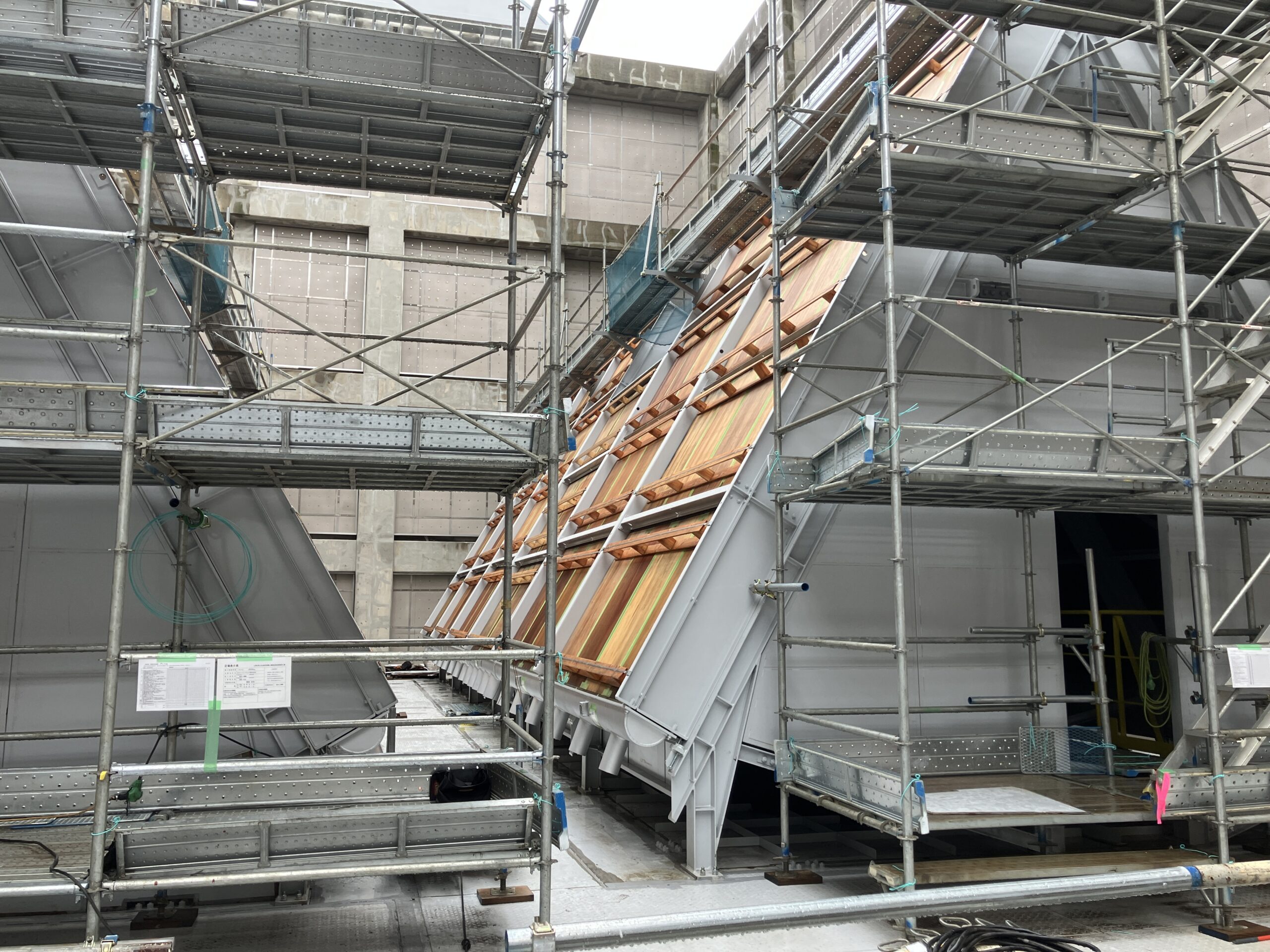

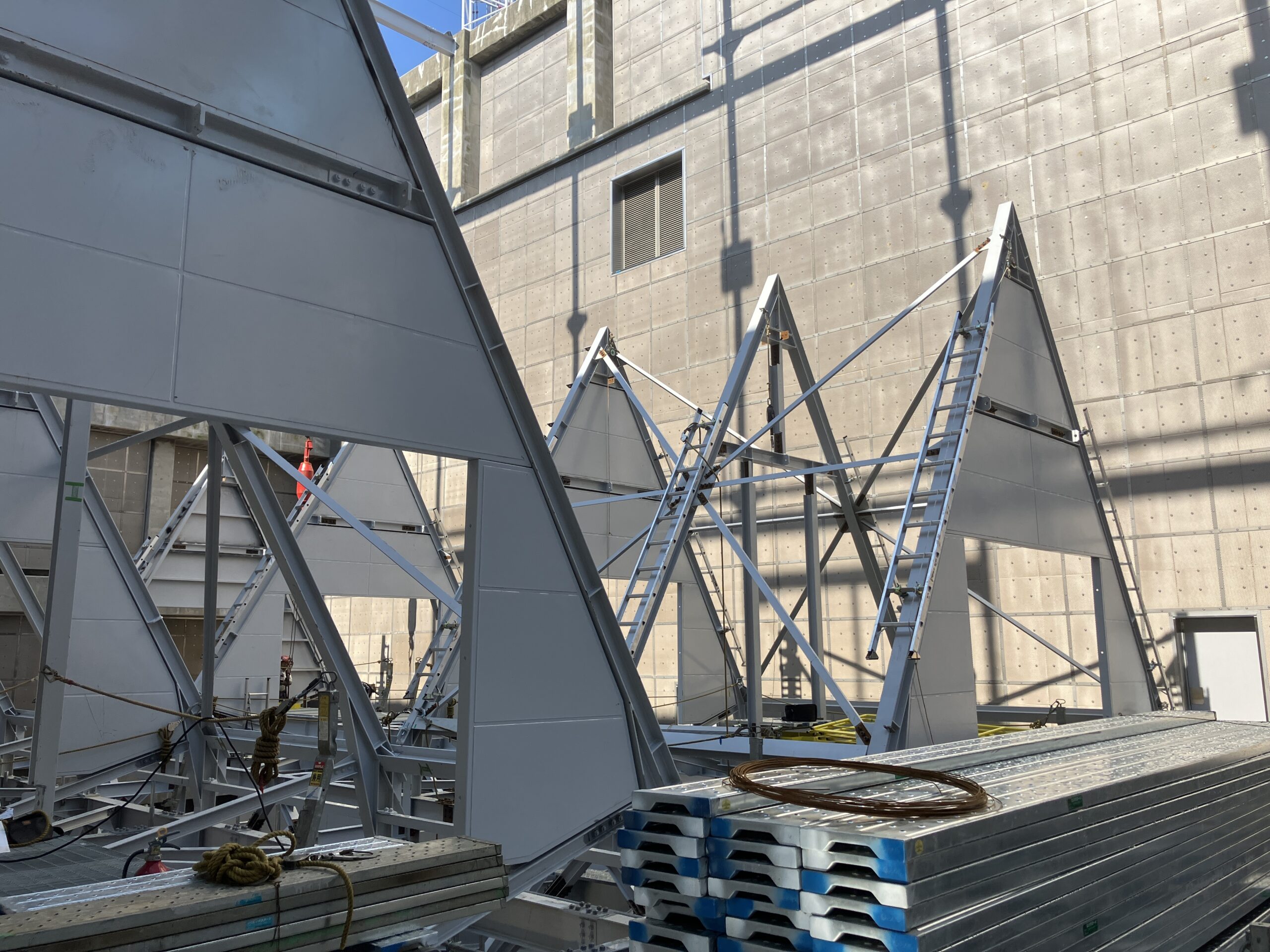

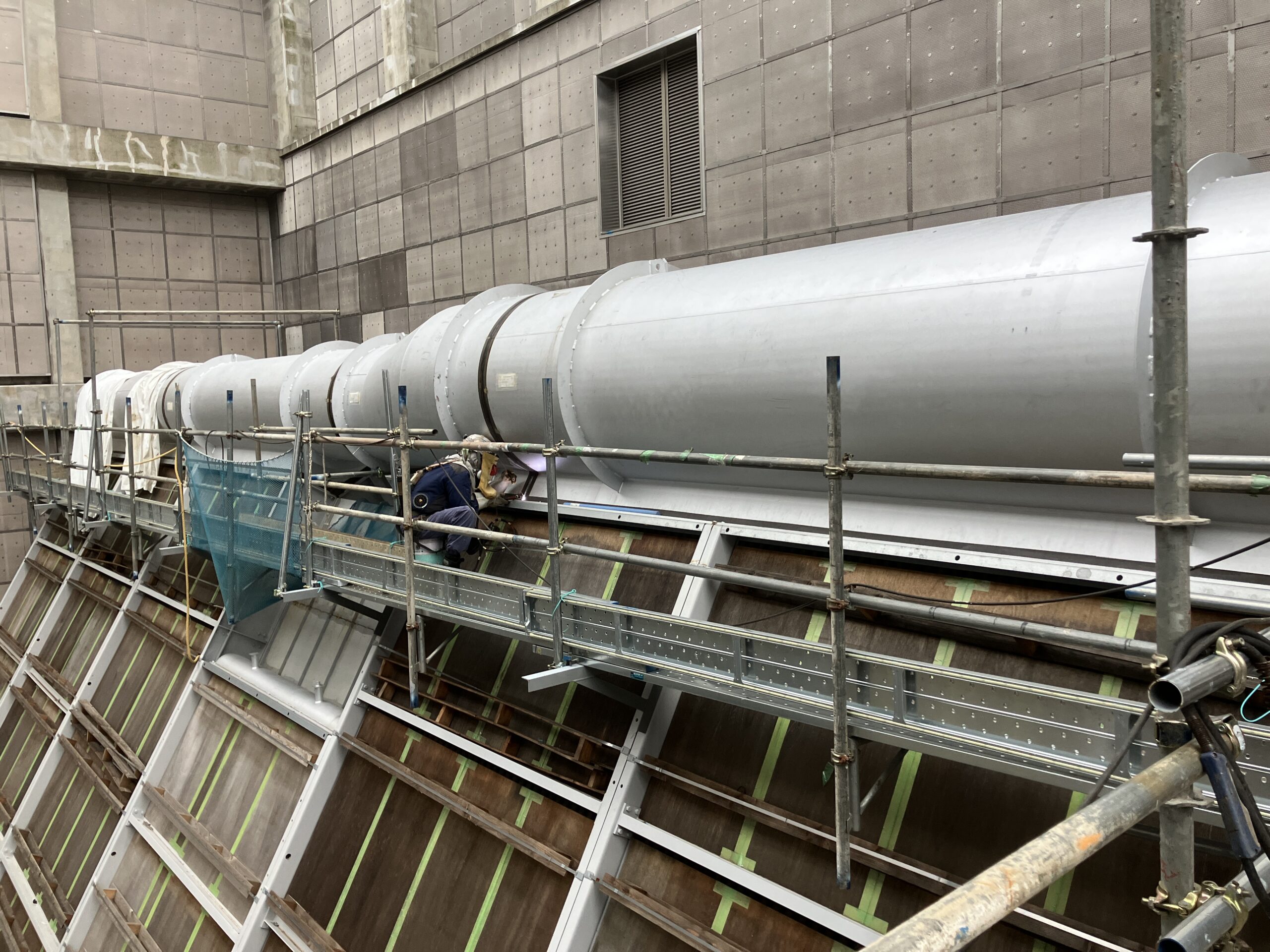

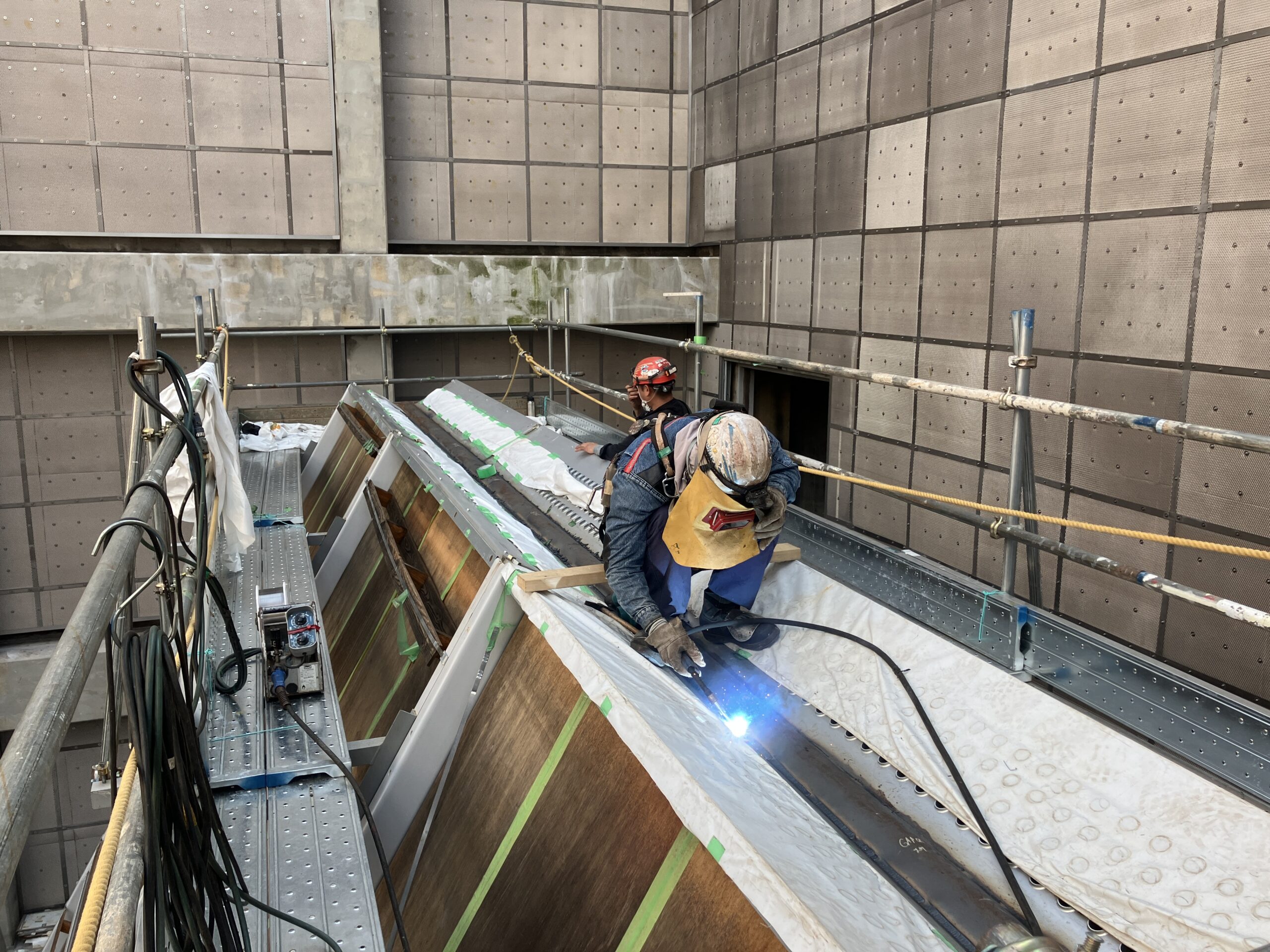

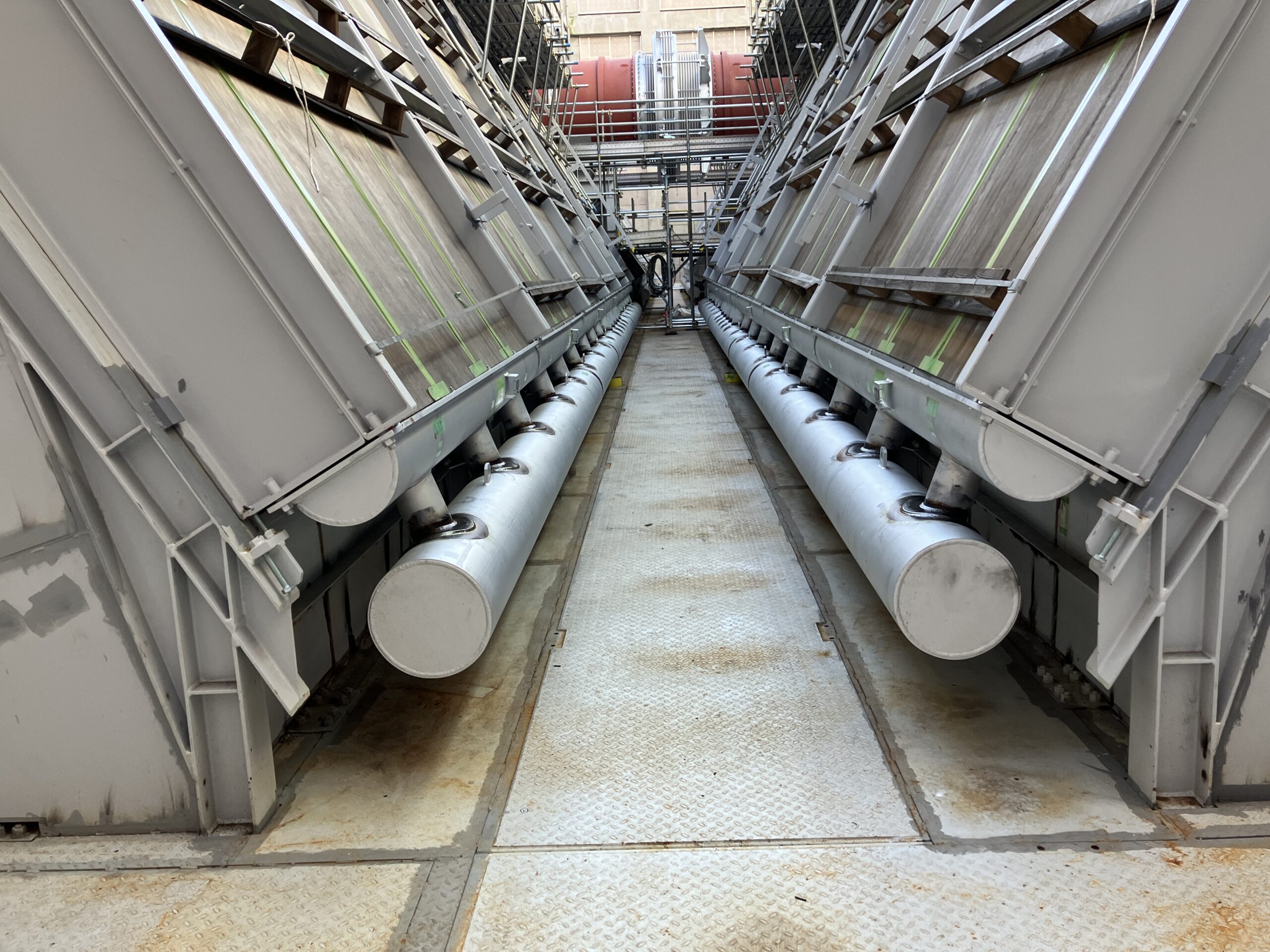

復水器組立

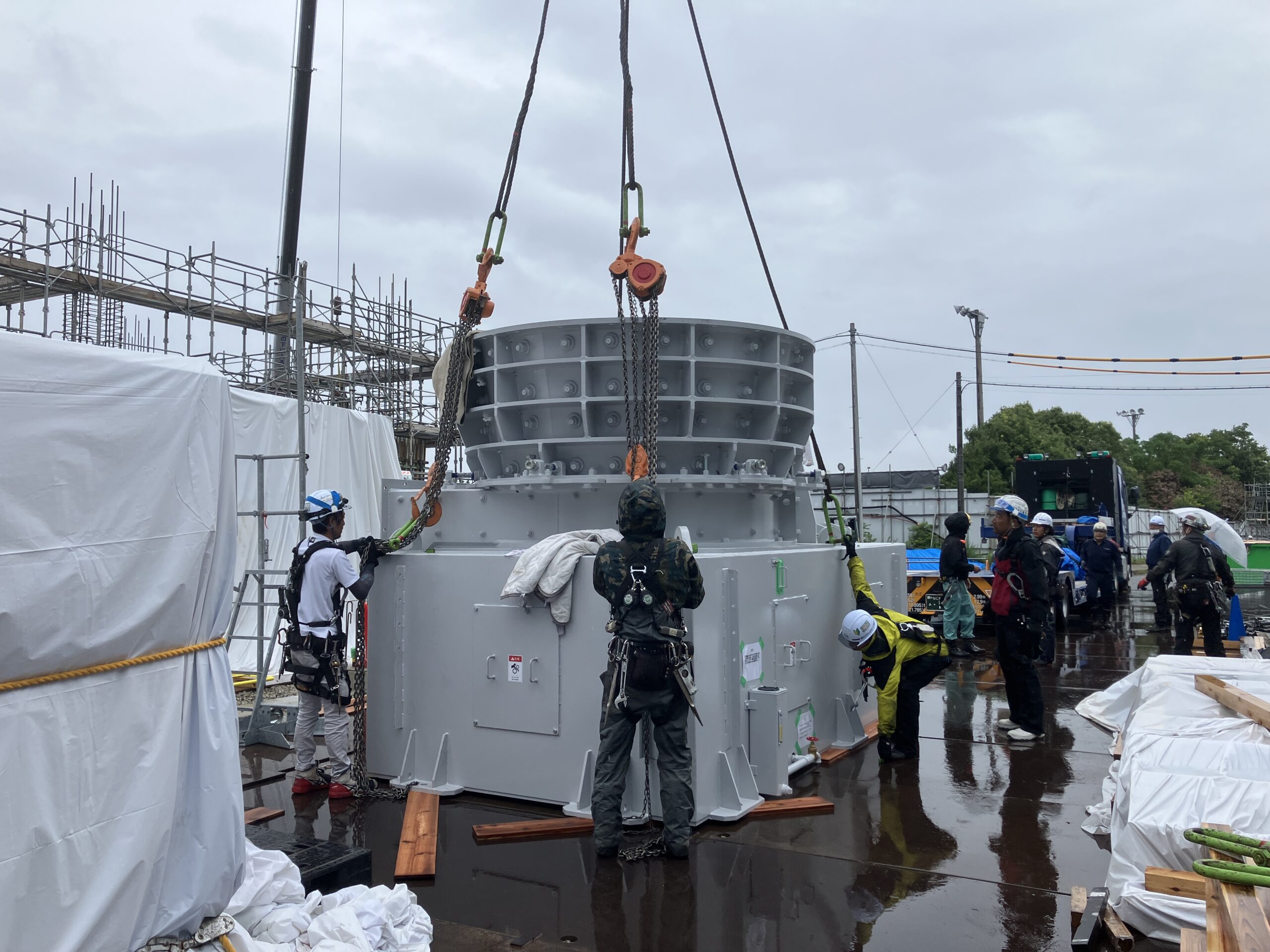

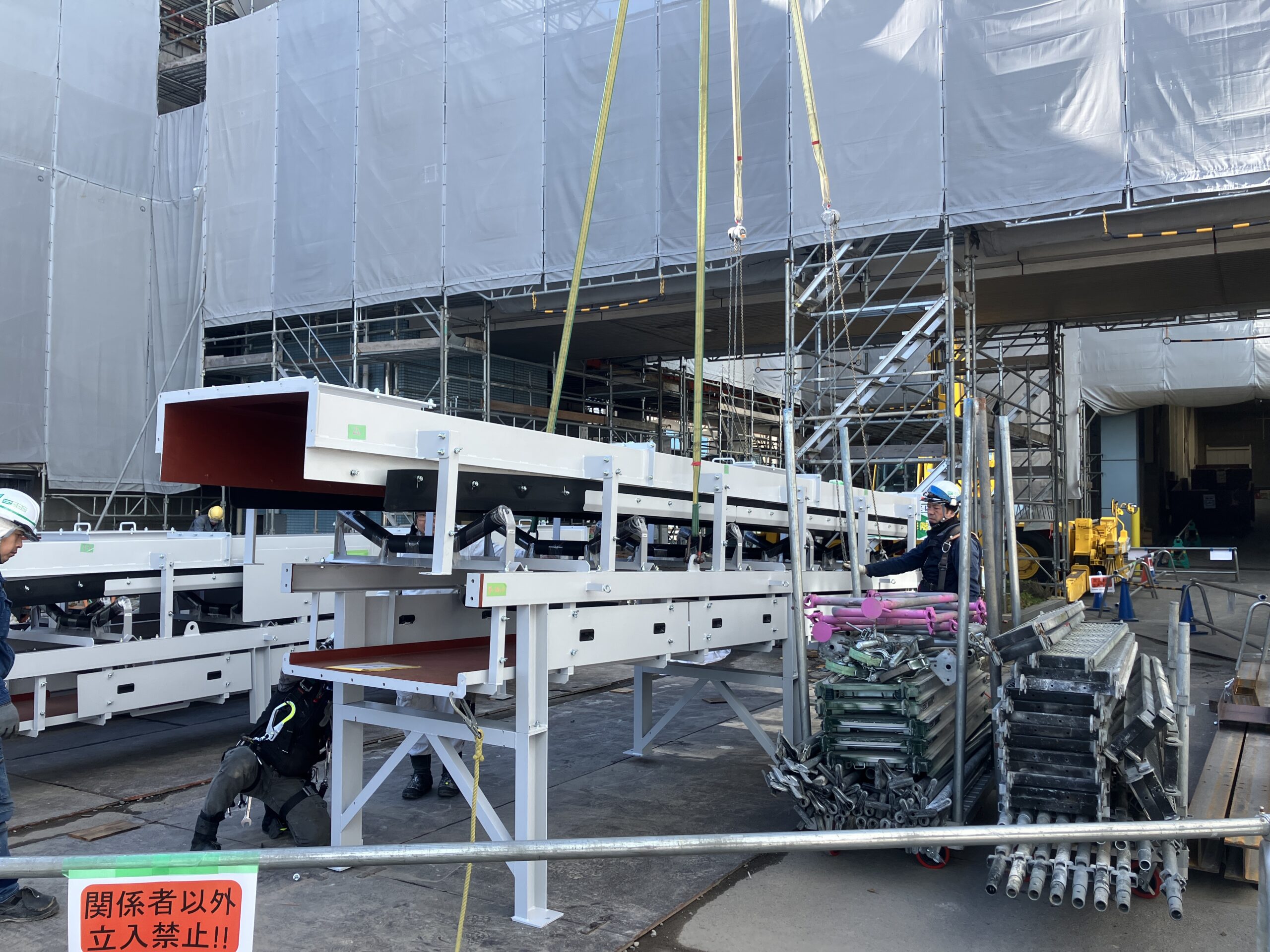

破砕機搬入

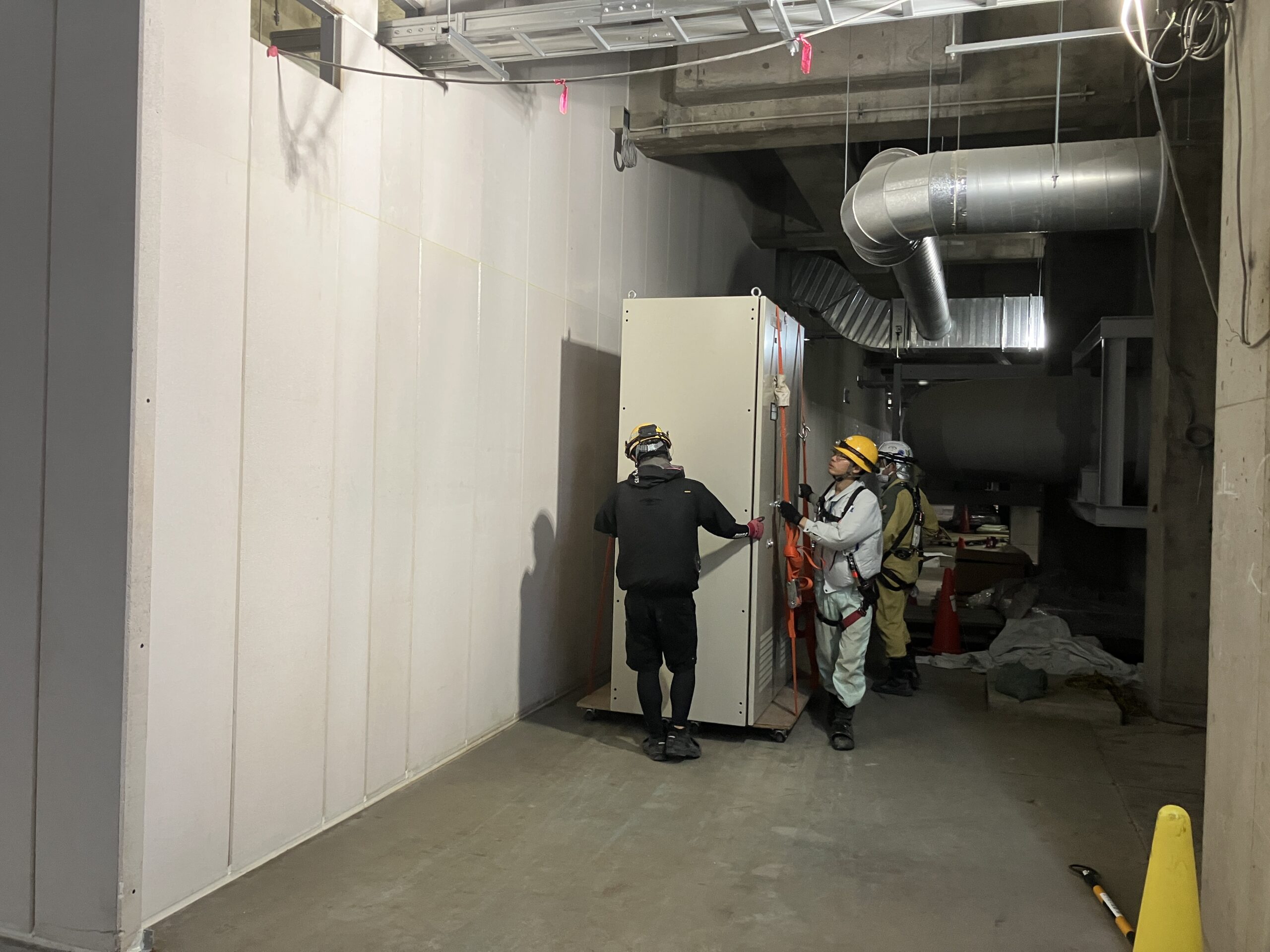

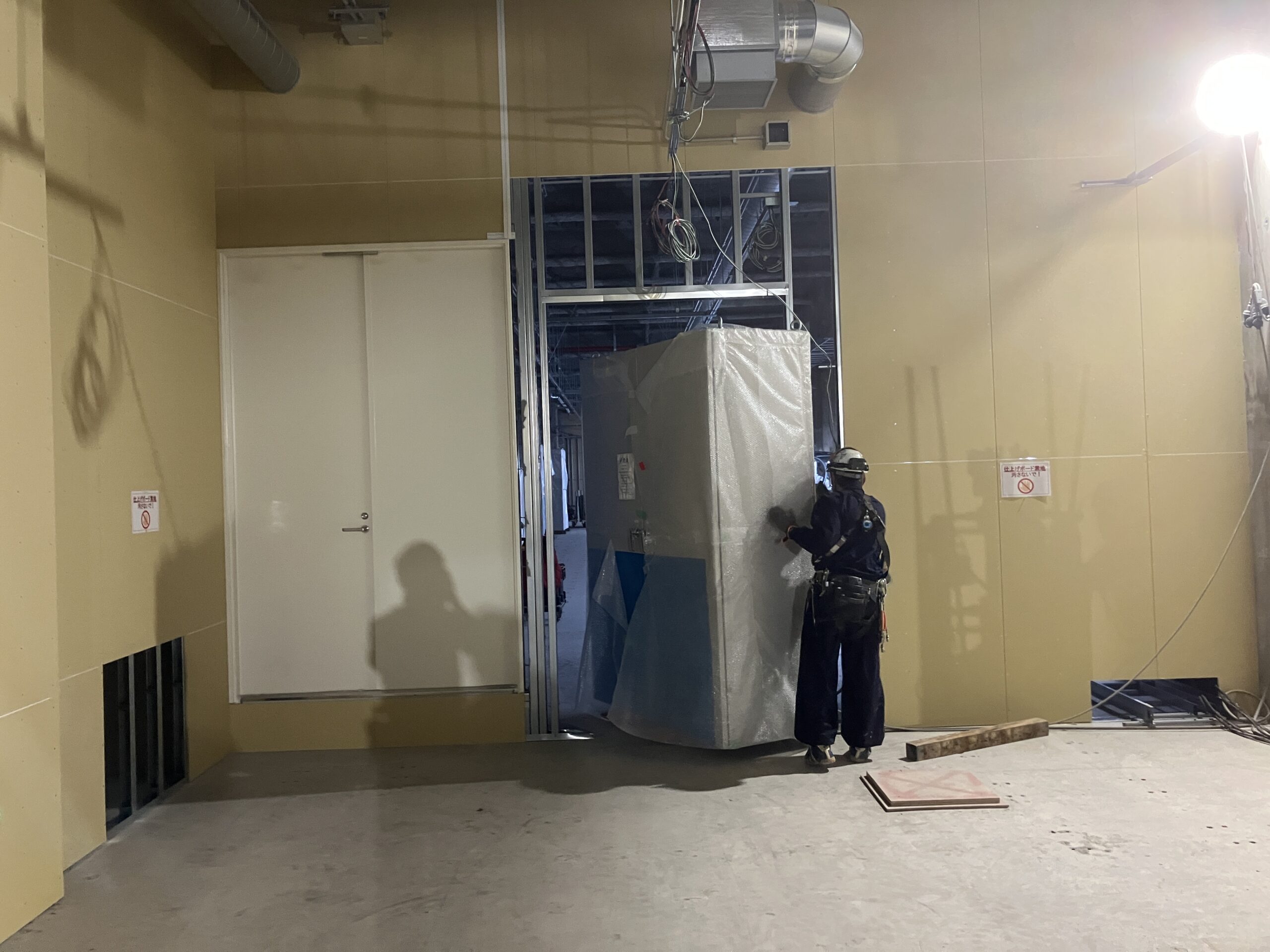

制御盤搬入

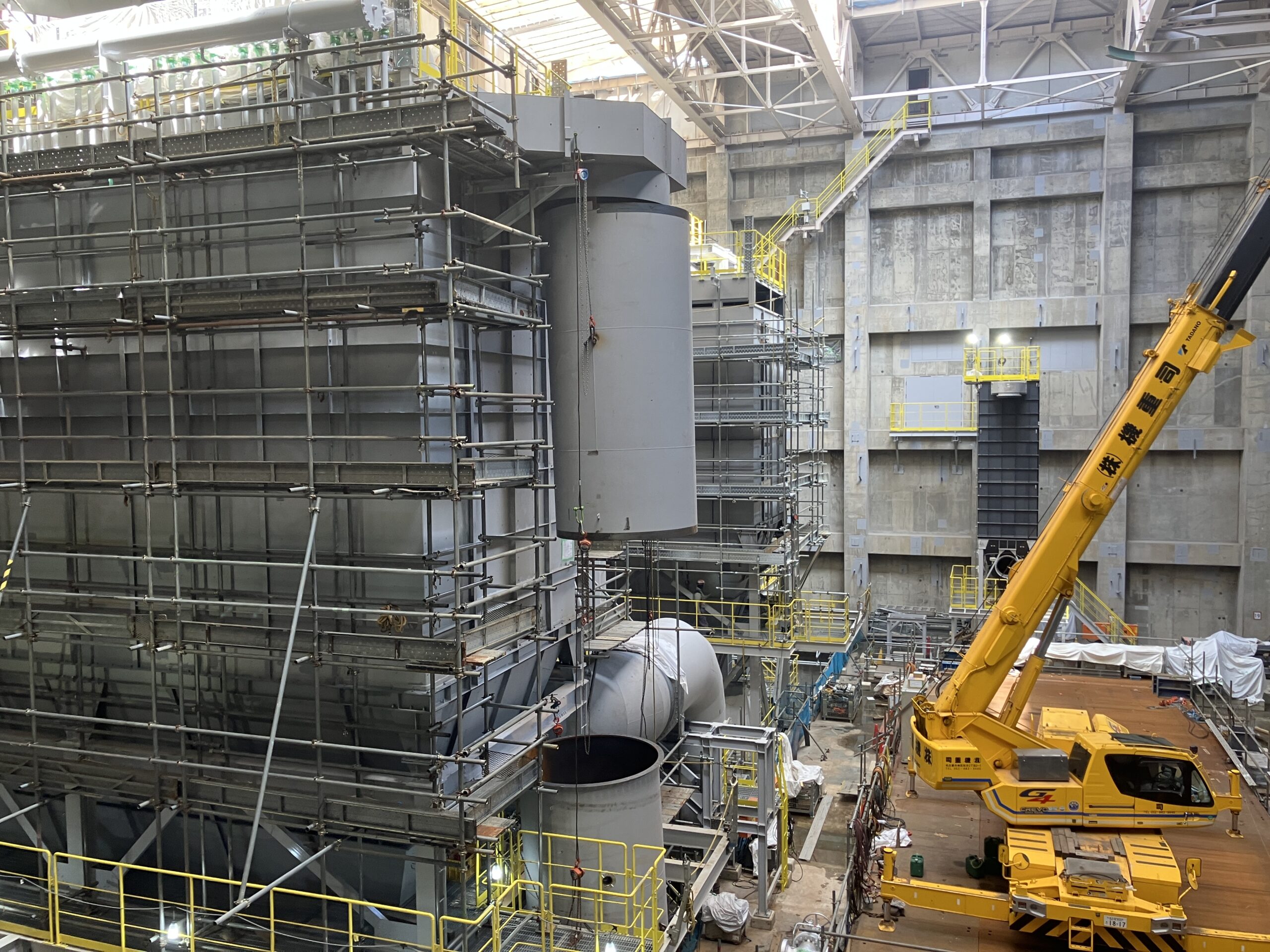

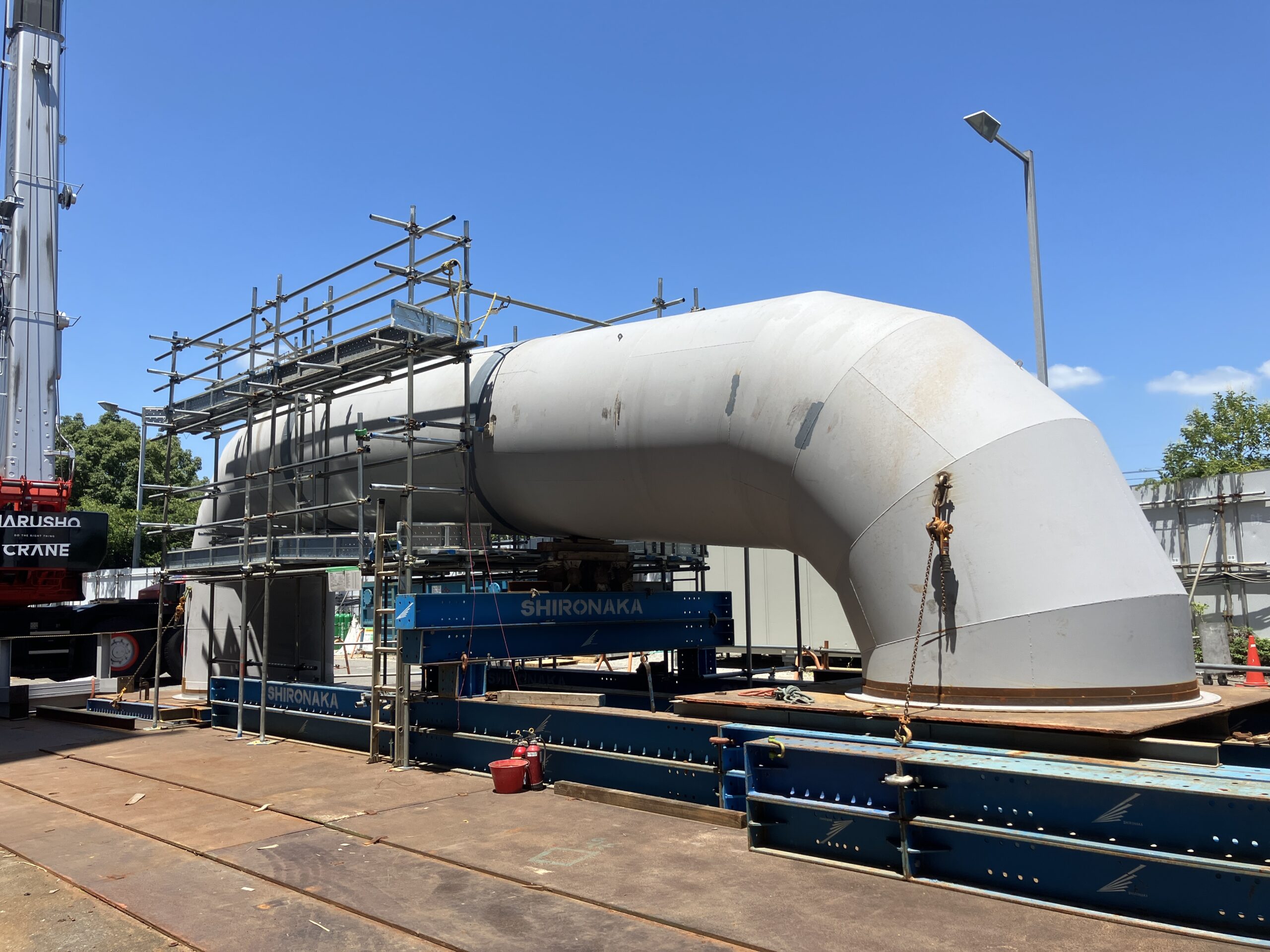

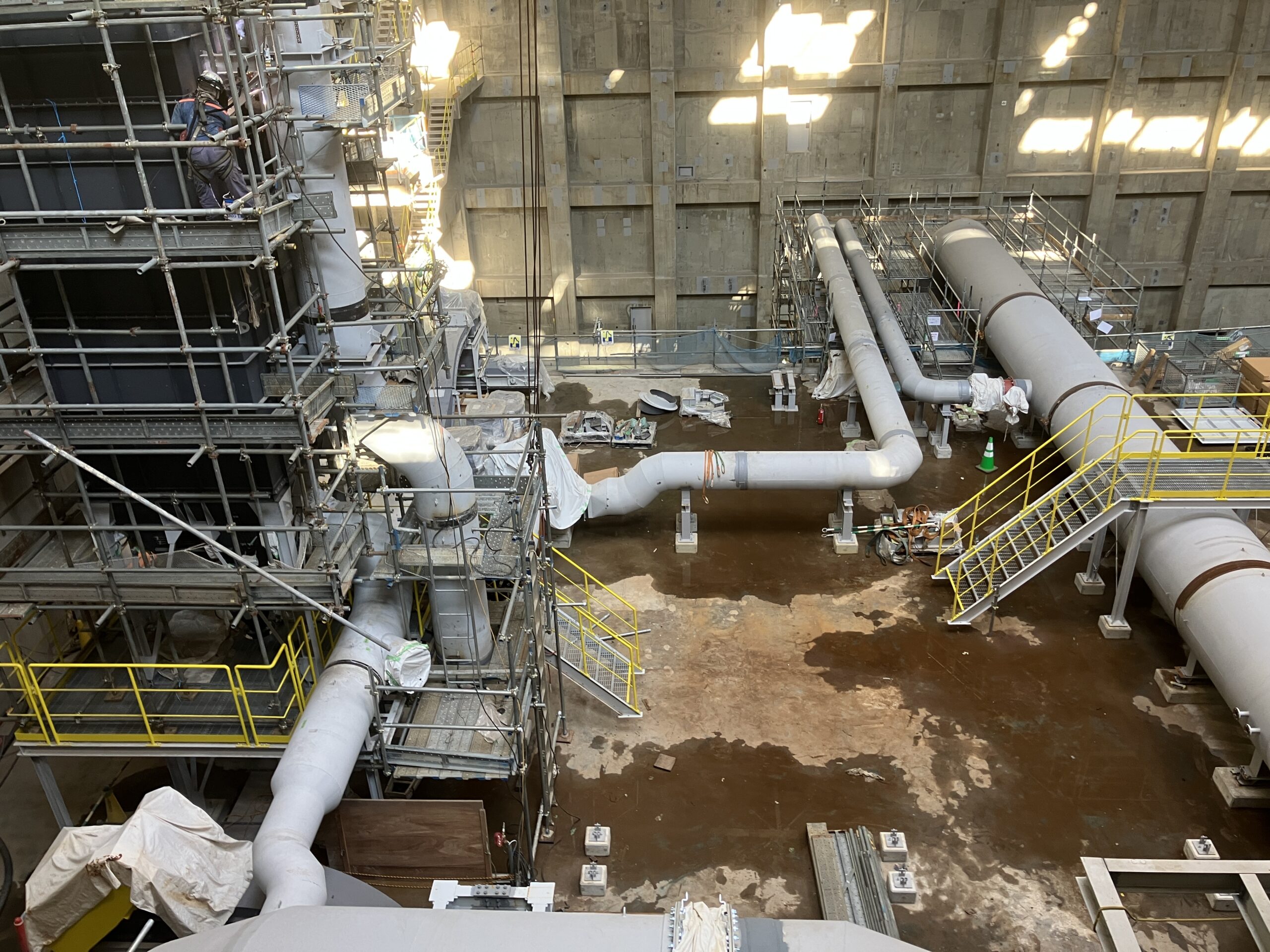

煙道組立

煙道組立

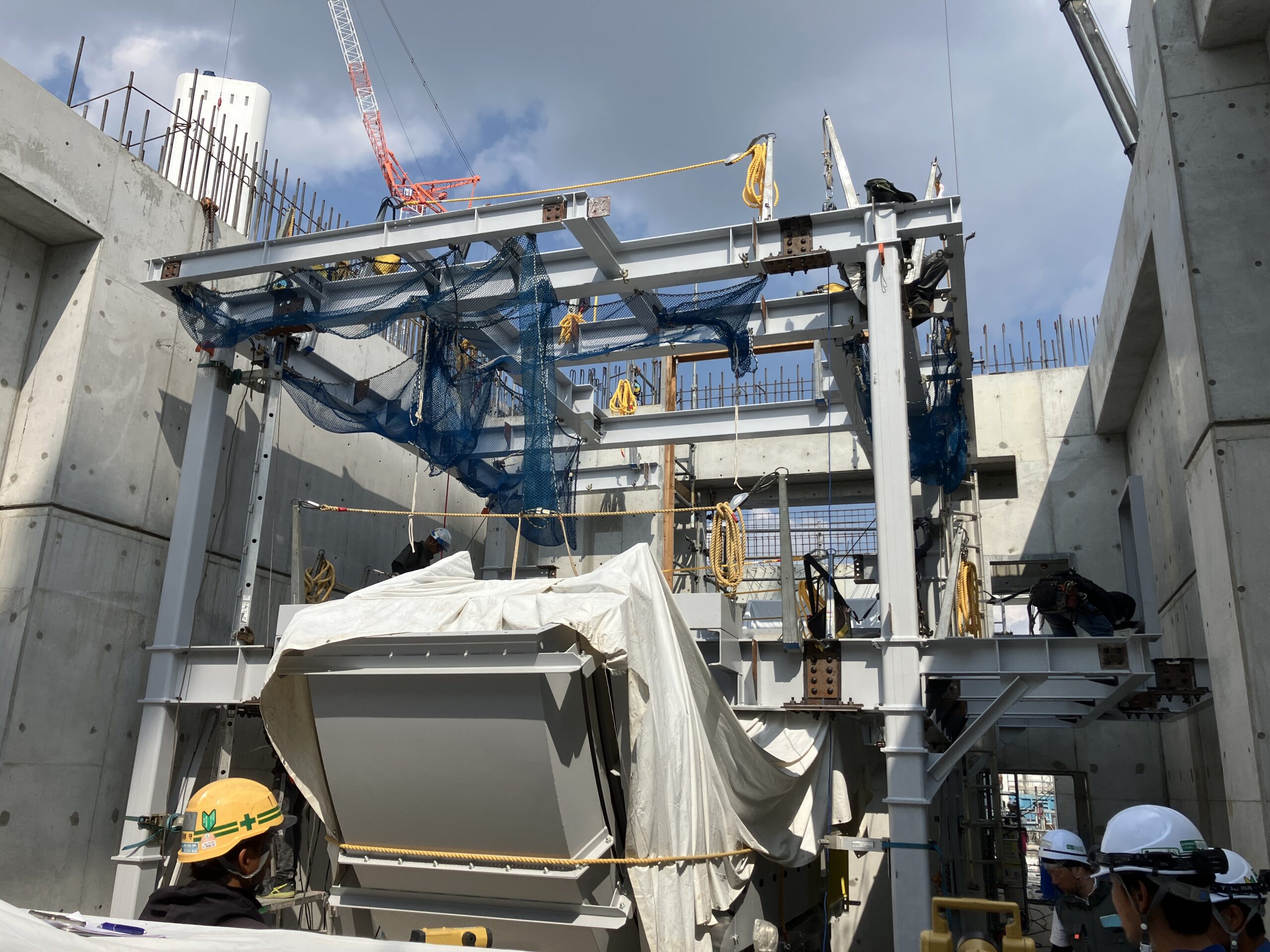

前処理棟プラント架台組立

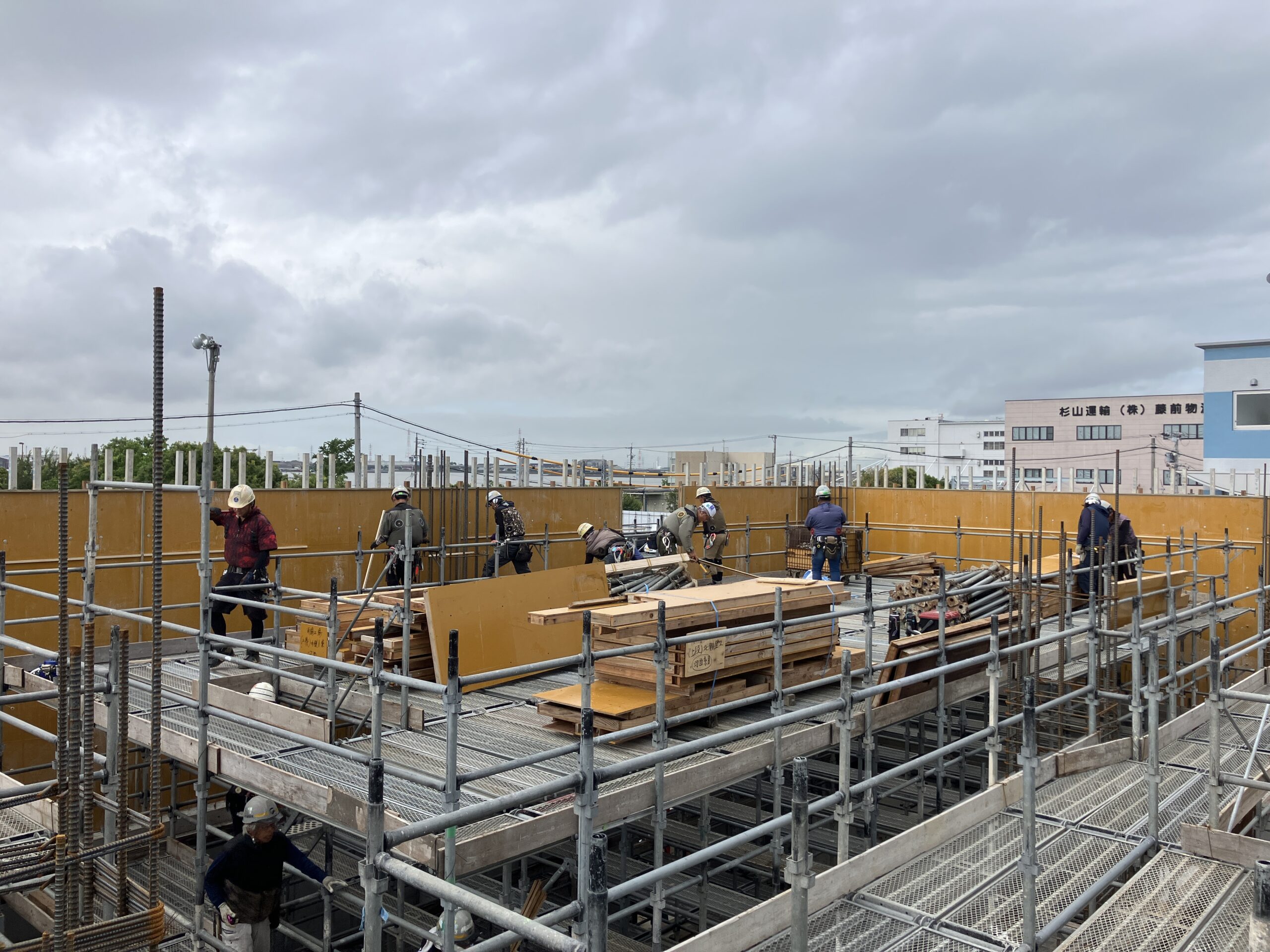

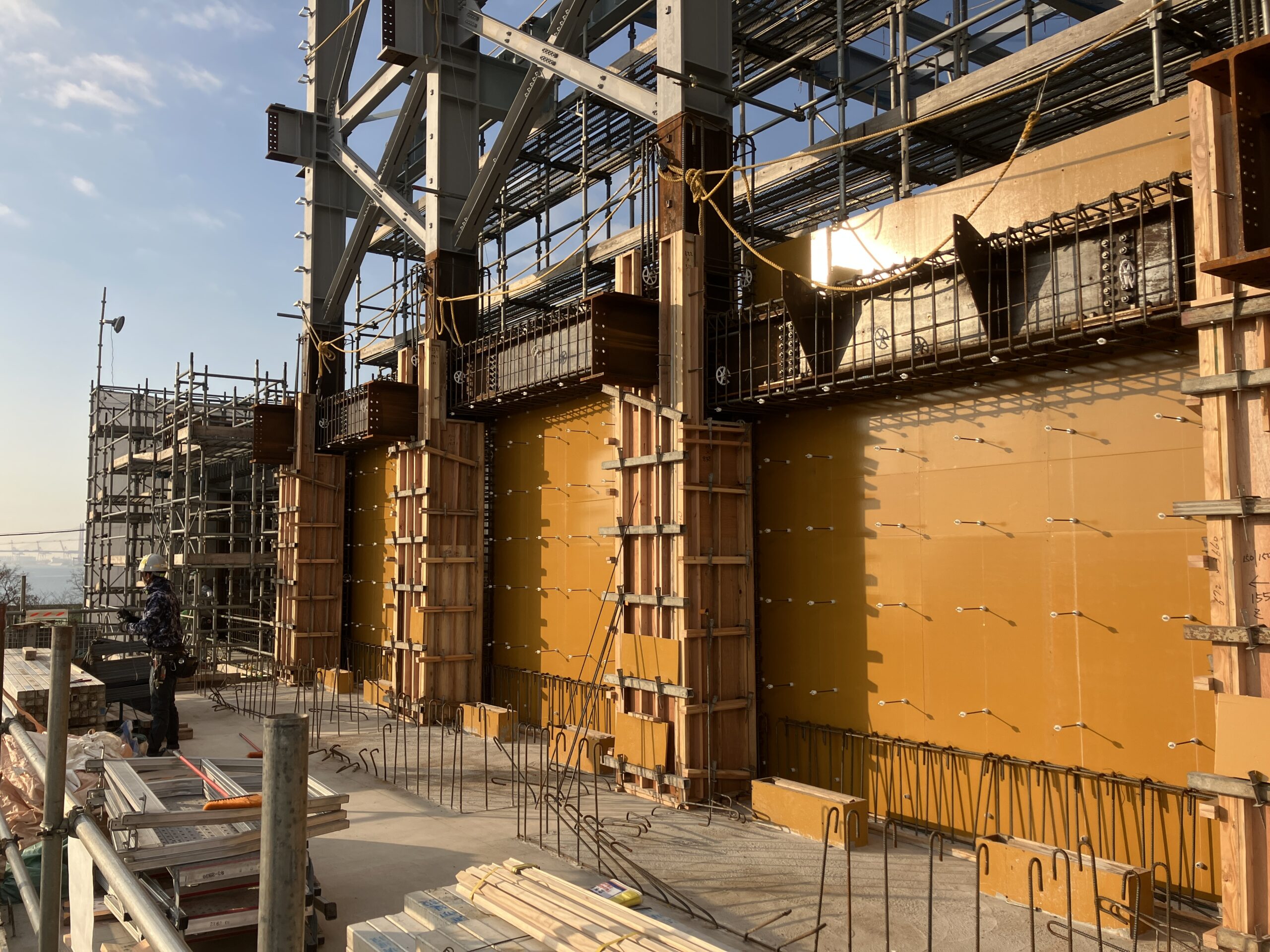

前処理棟躯体工事

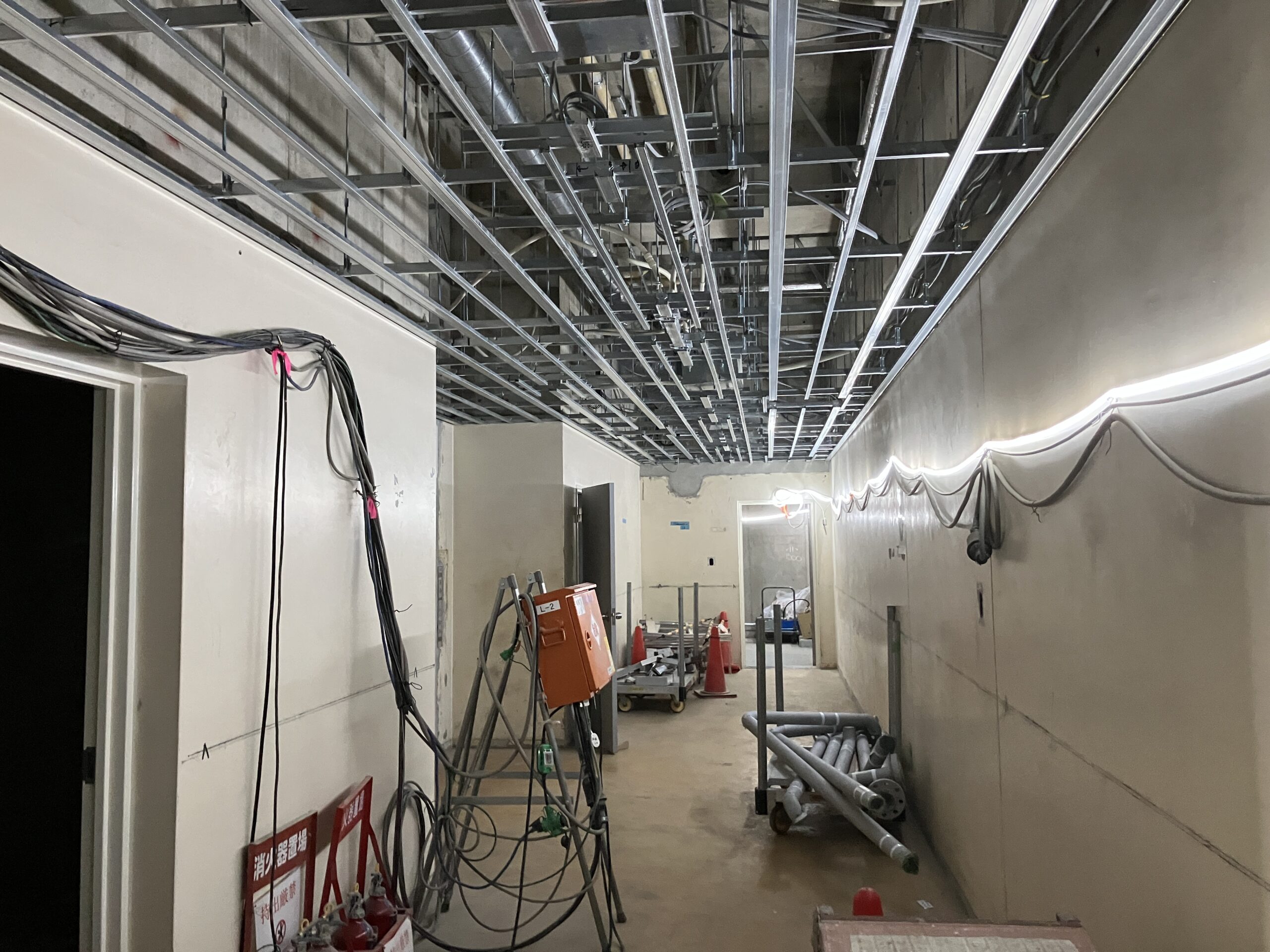

天井軽量鉄骨組立

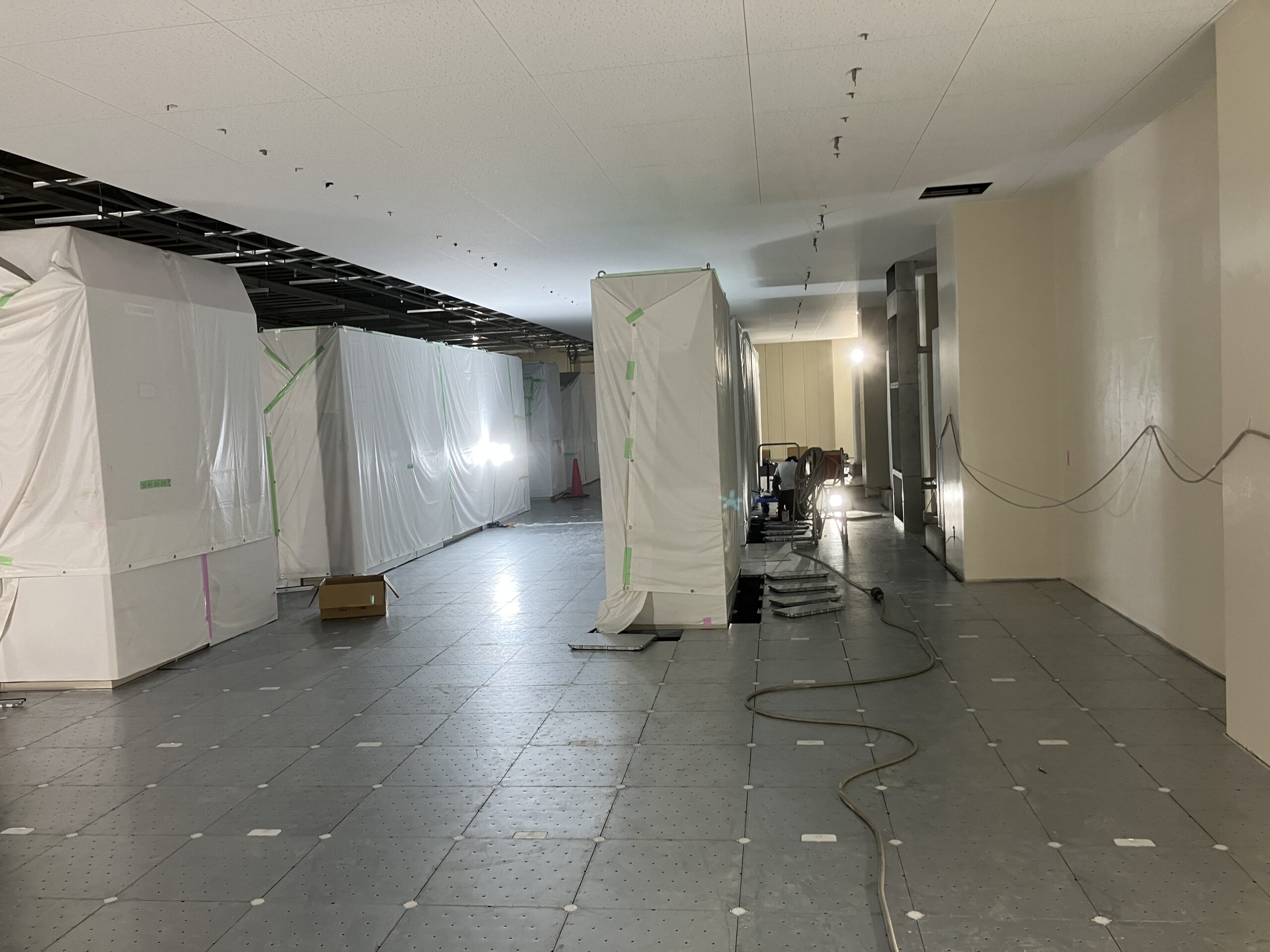

OAフロア組立

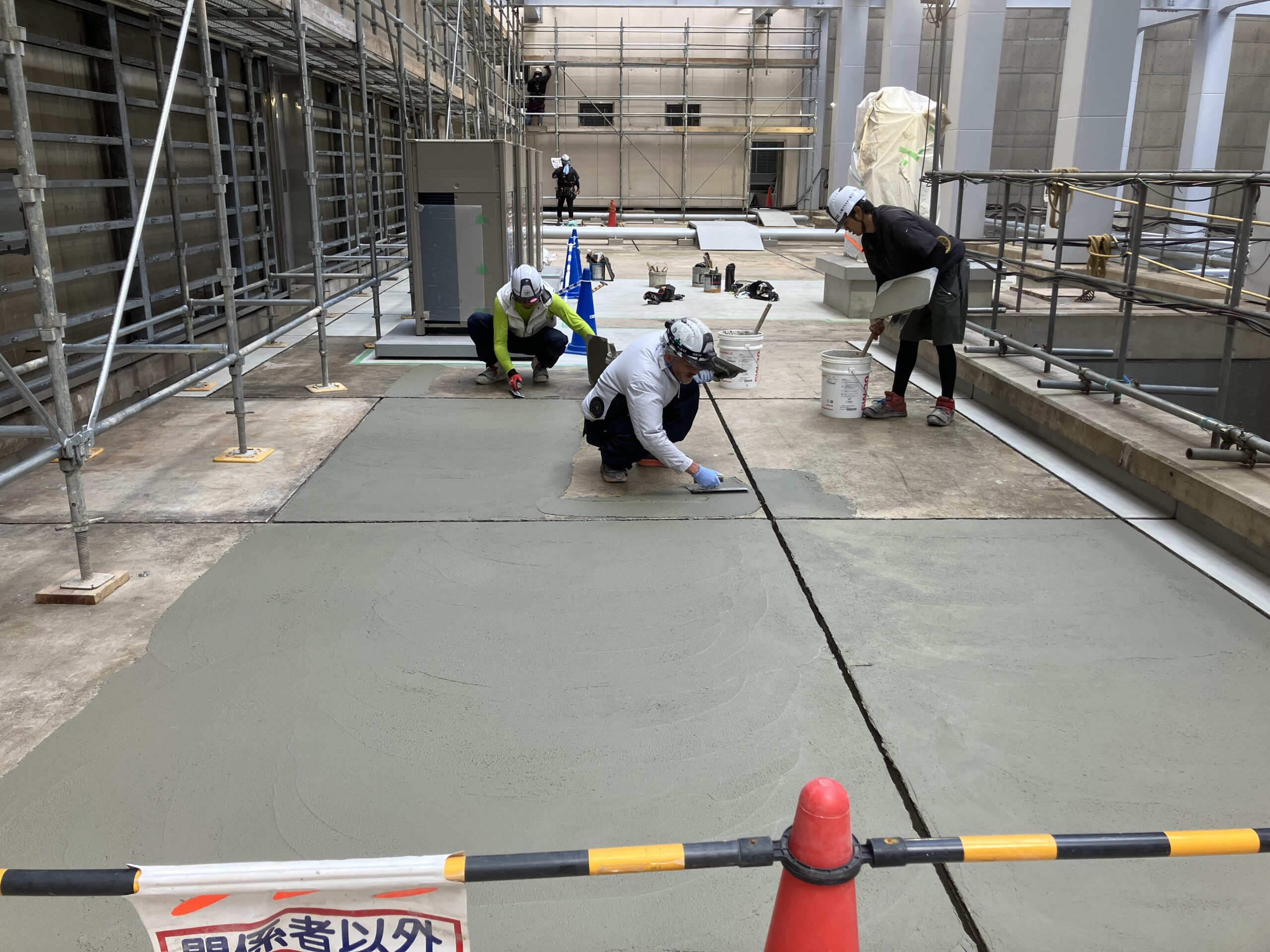

床左官補修
◉ 工事状況写真 2025年6月

全景

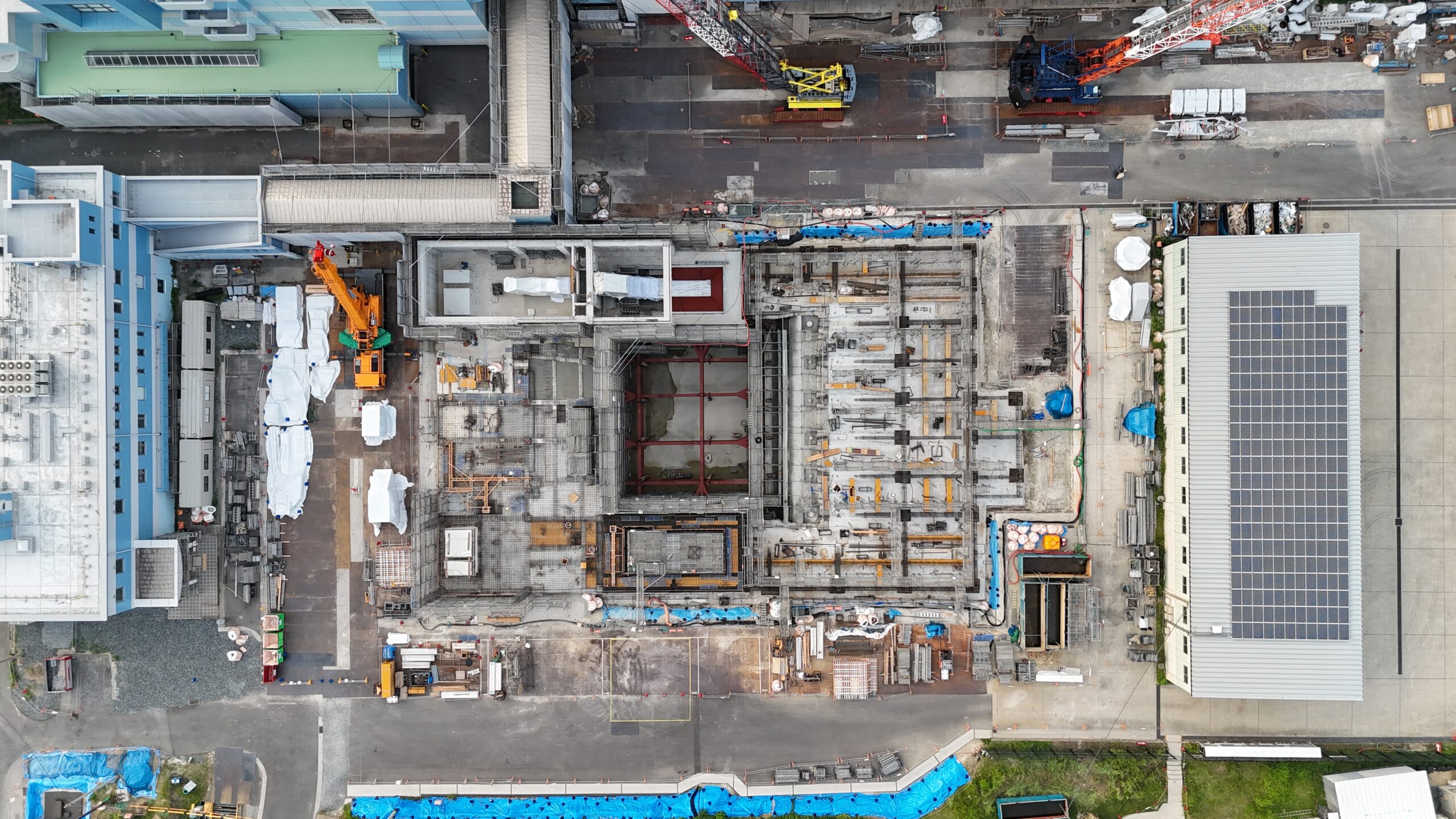

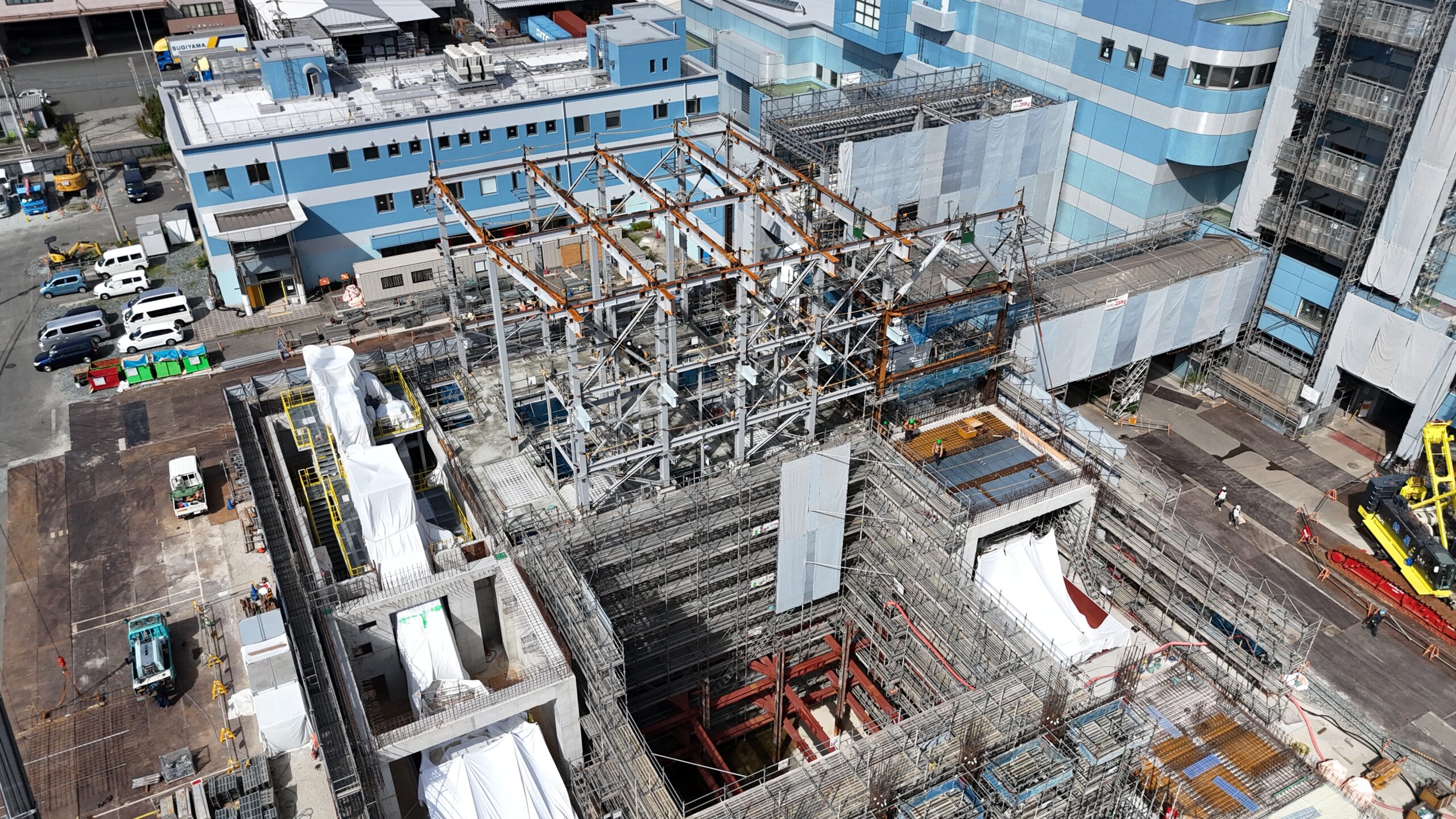

前処理棟全景

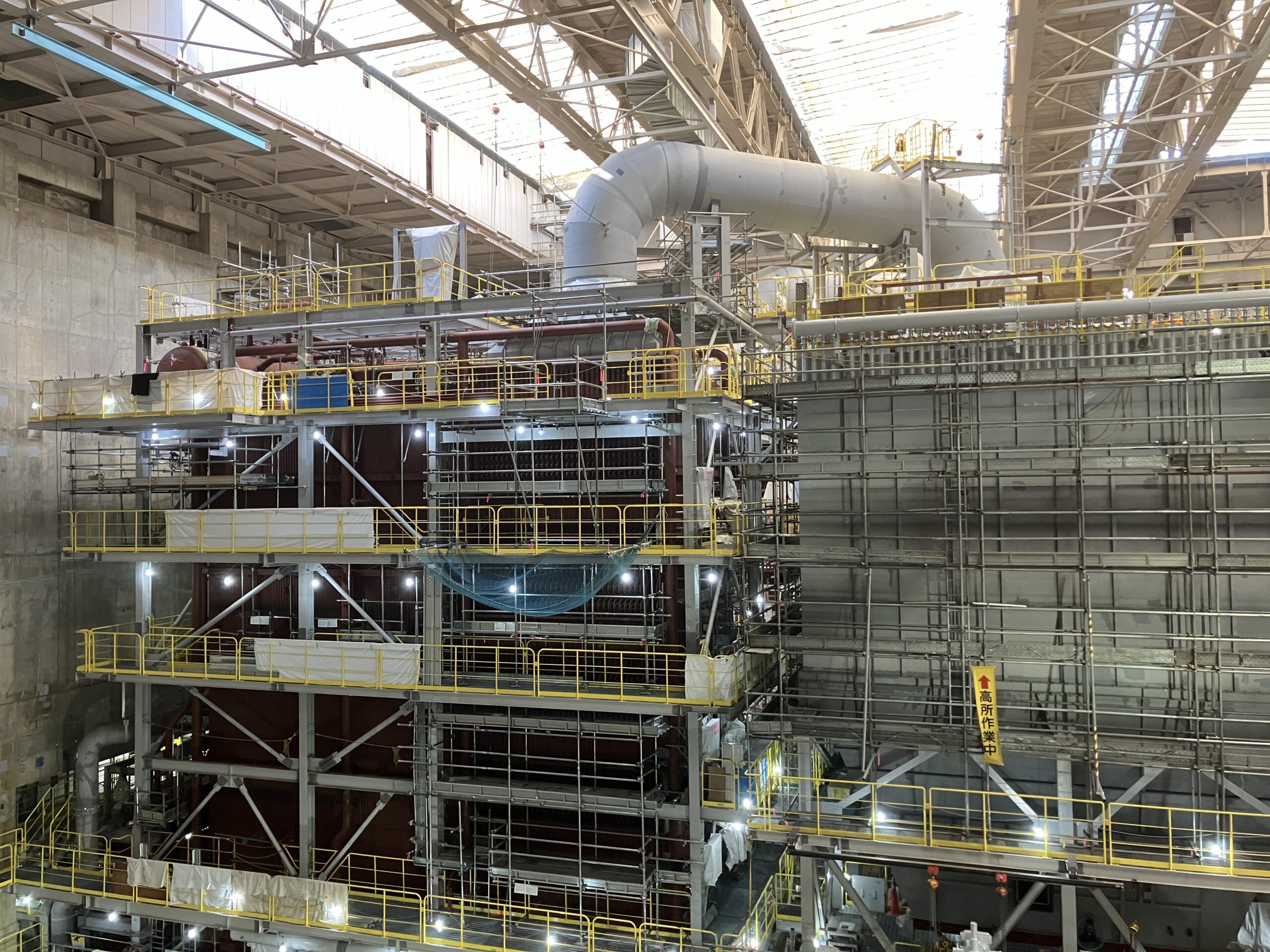

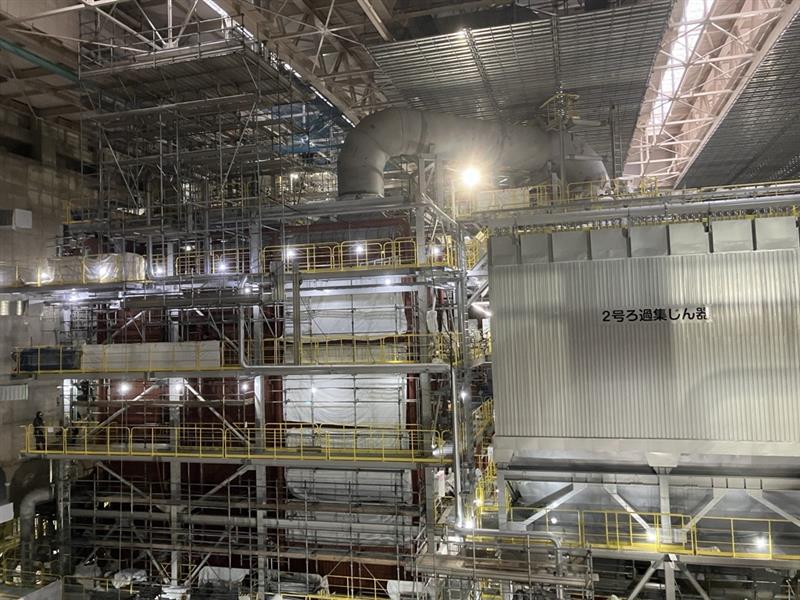

炉室状況

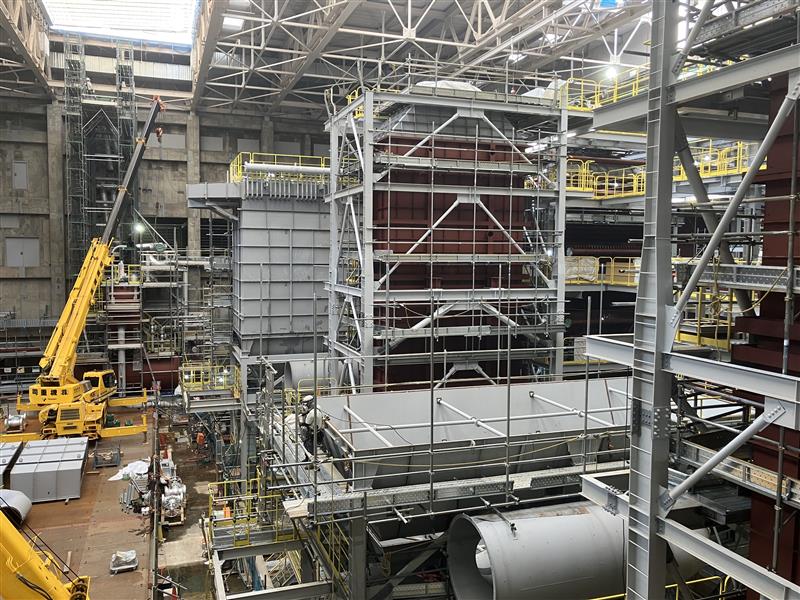

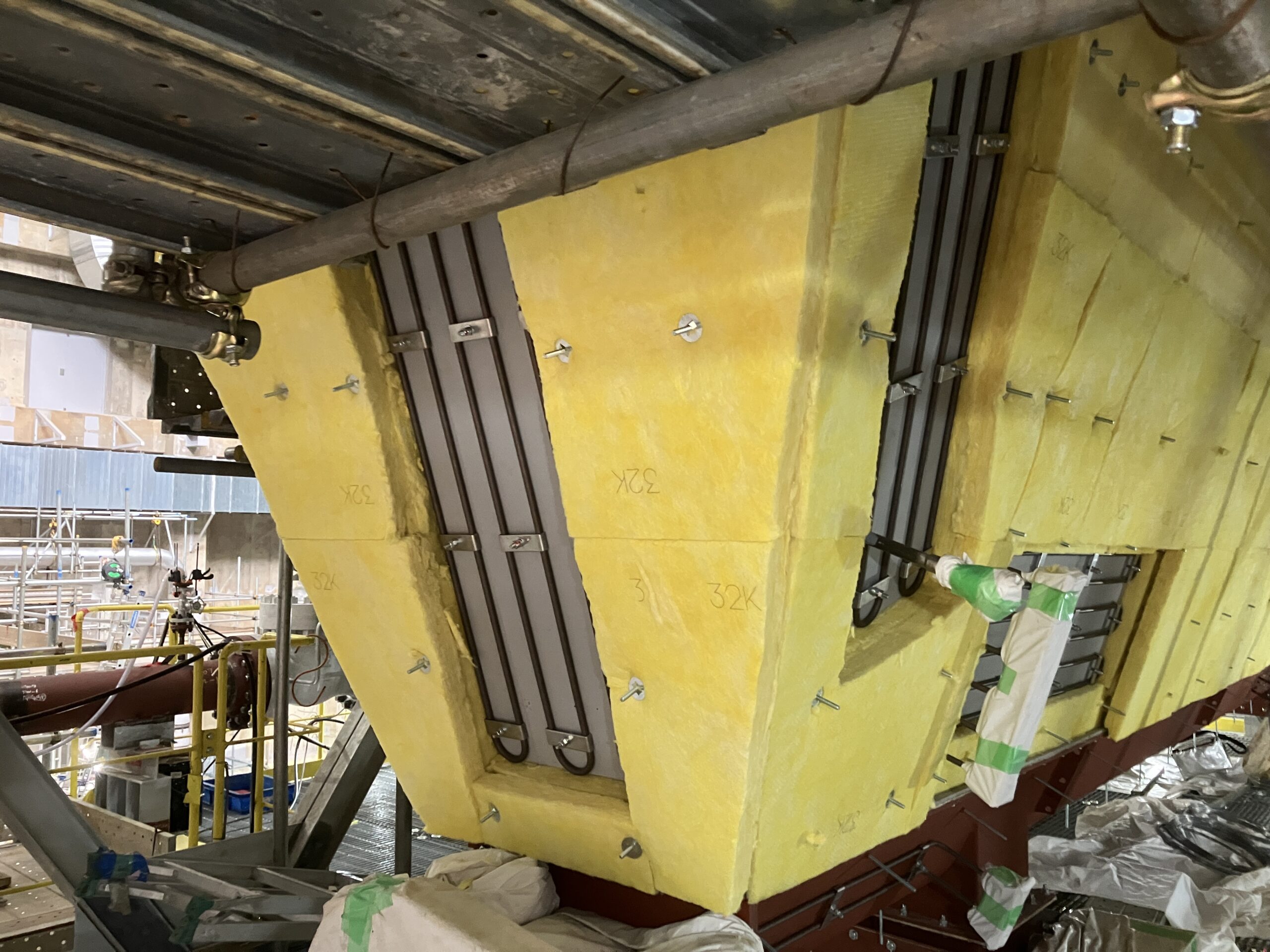

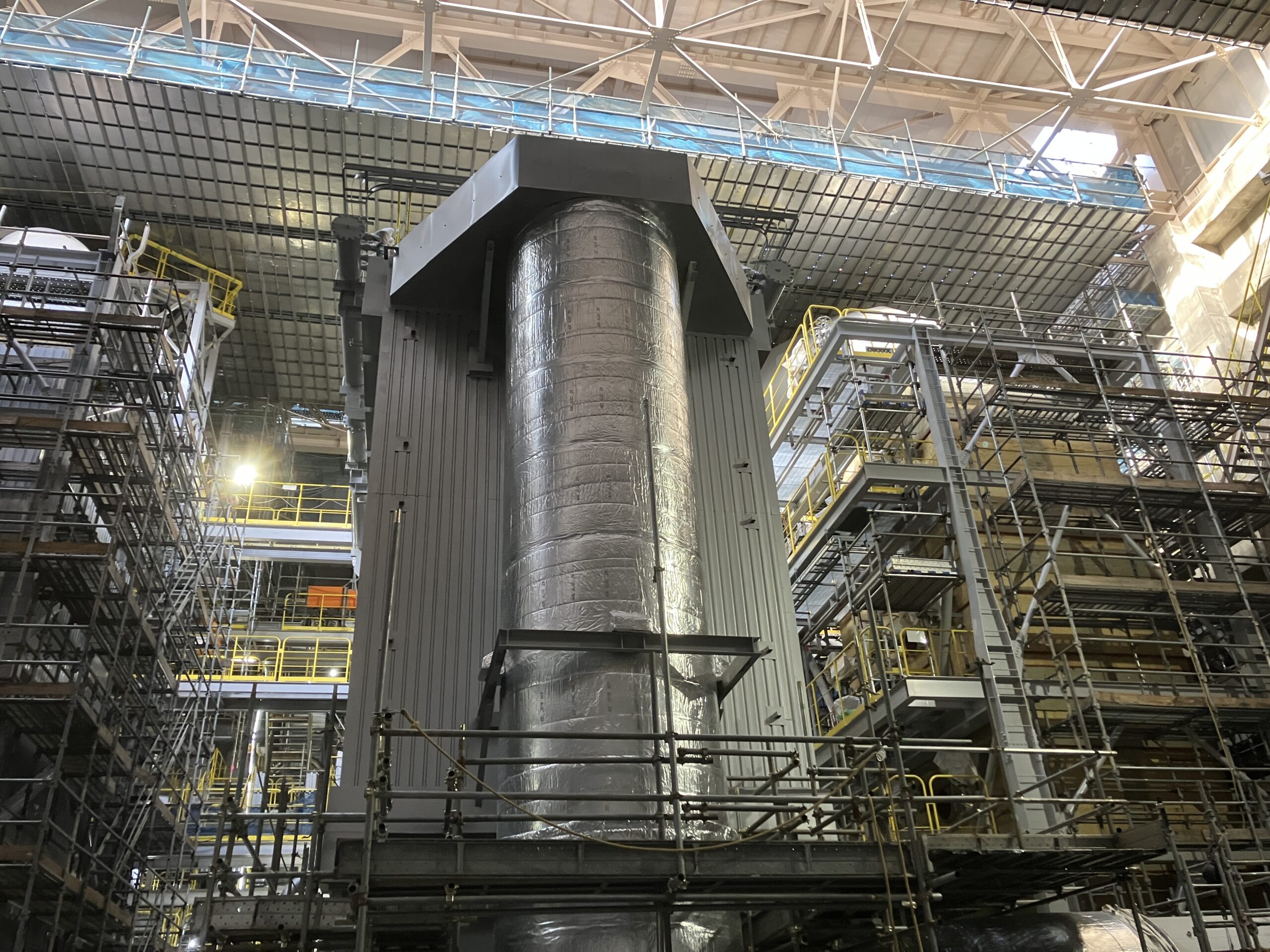

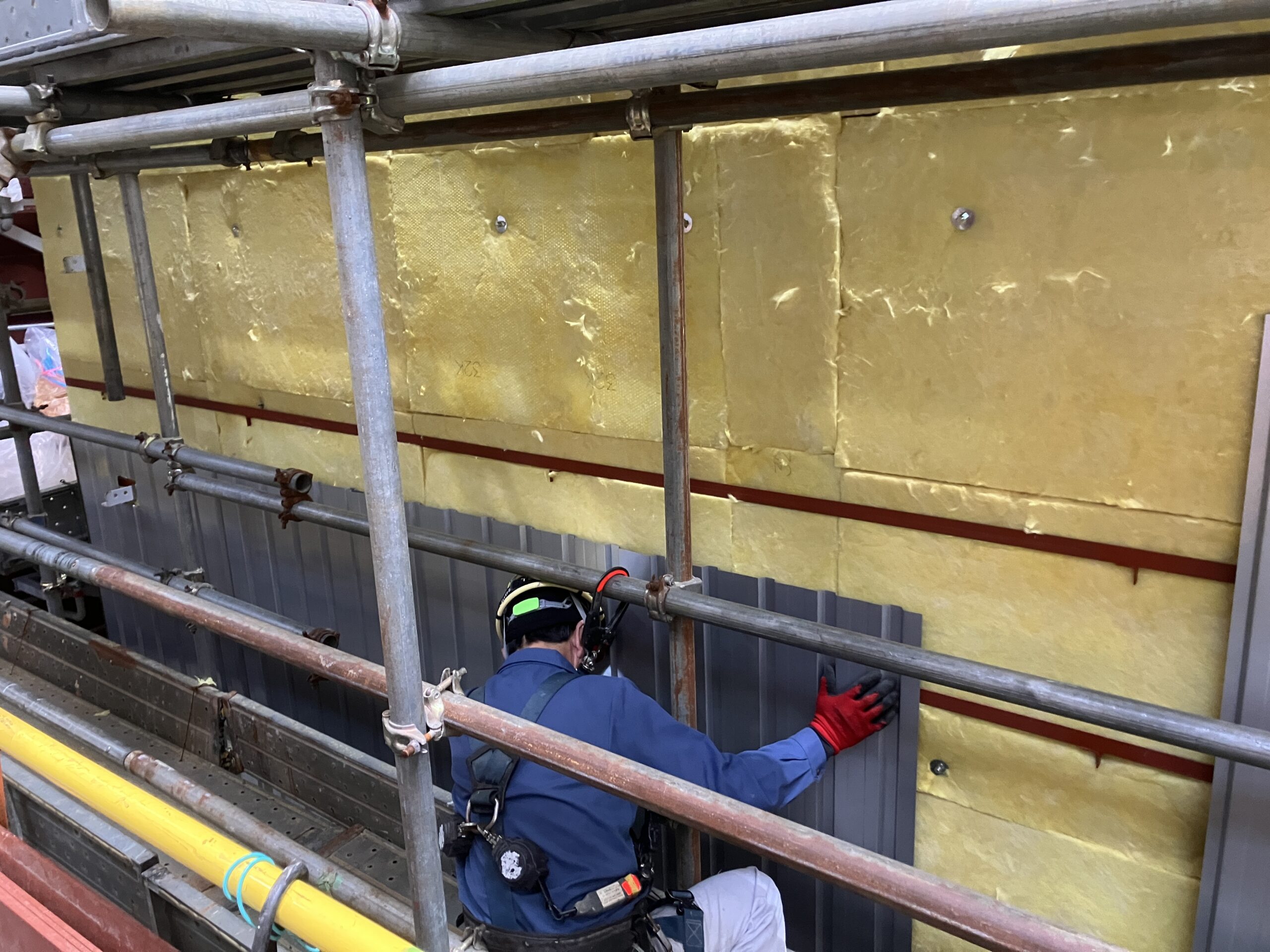

ろ過式集じん器組立

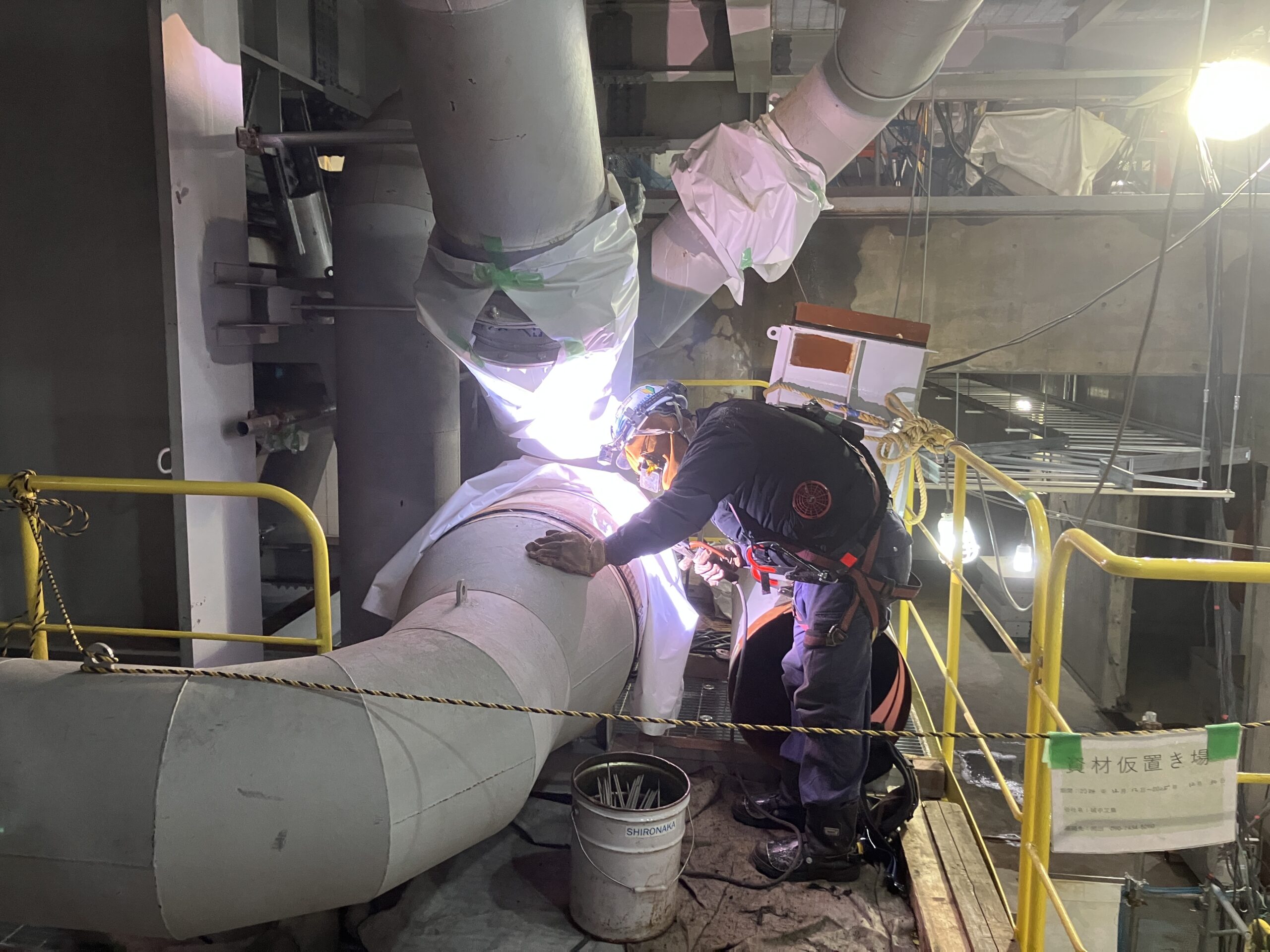

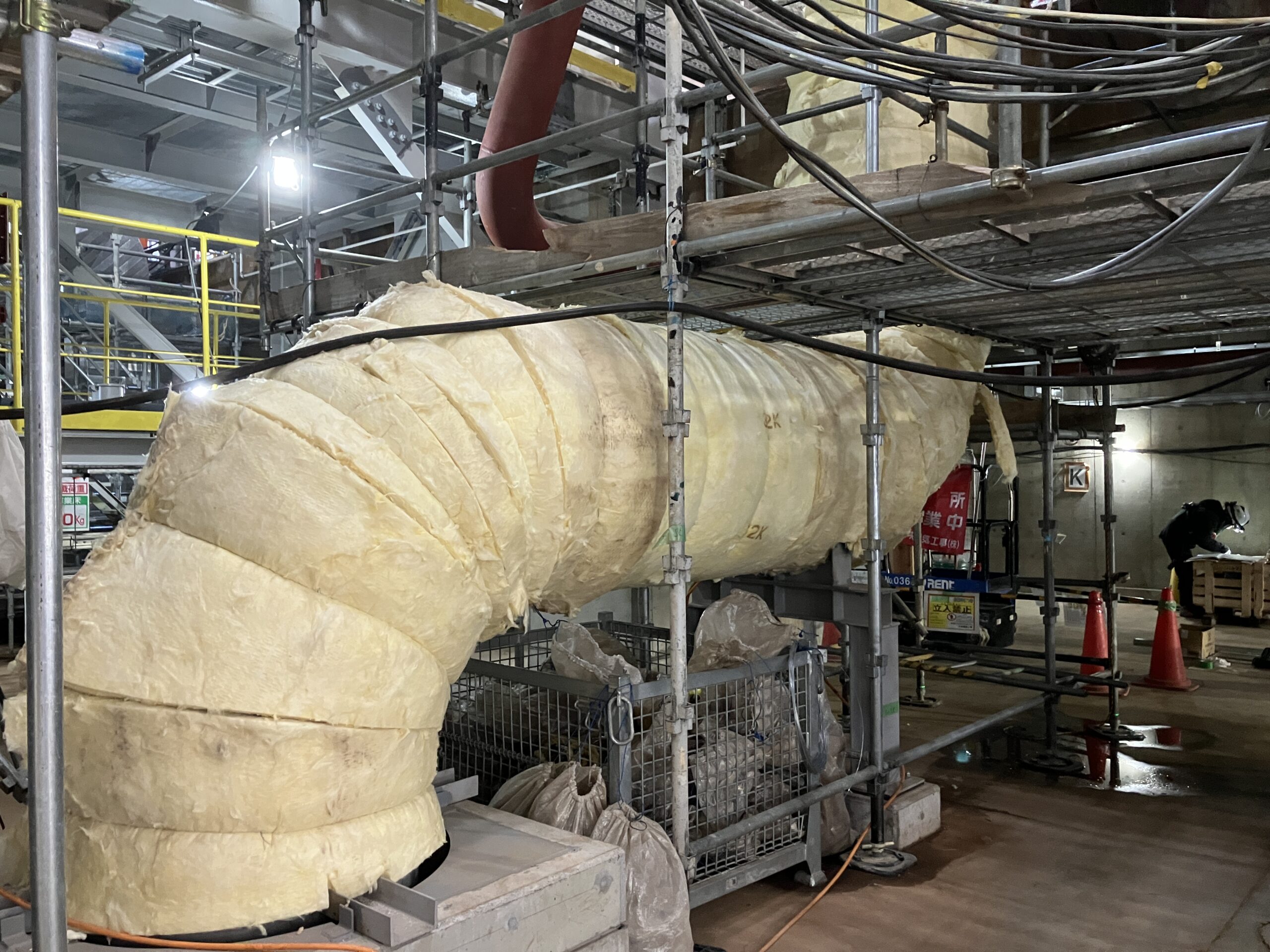

風道組立

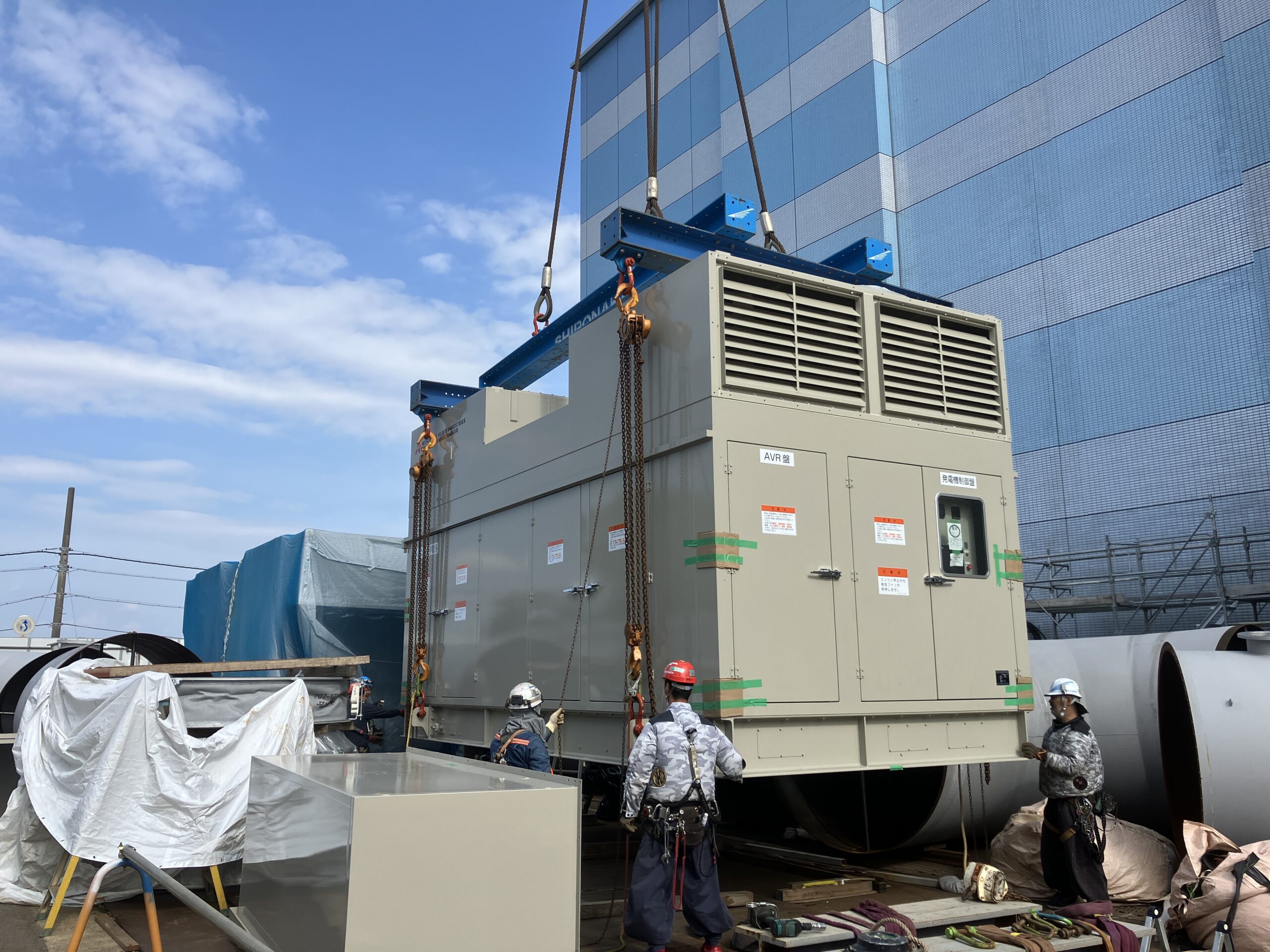

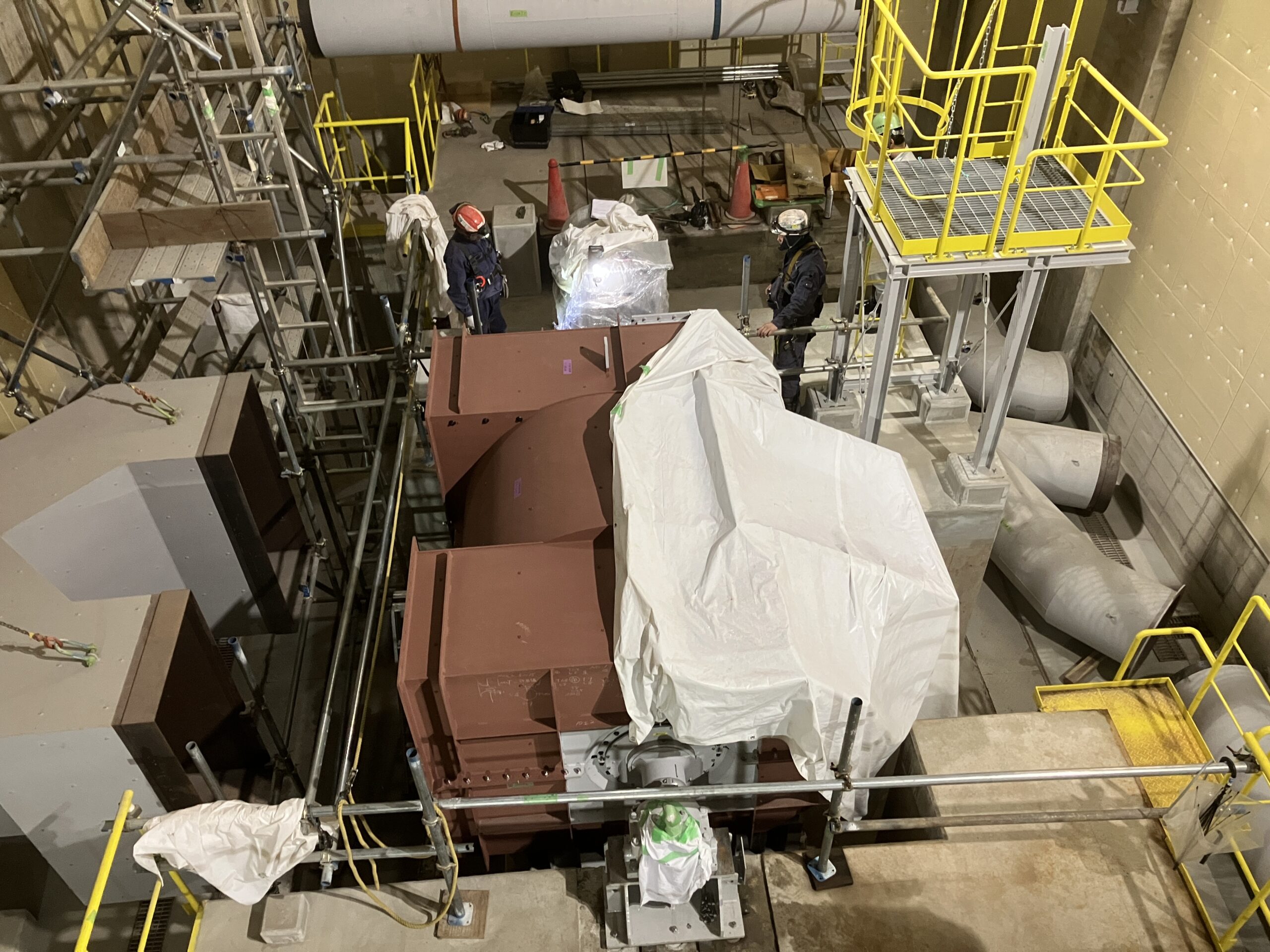

1炉立上発電機取込

復水器架台組立

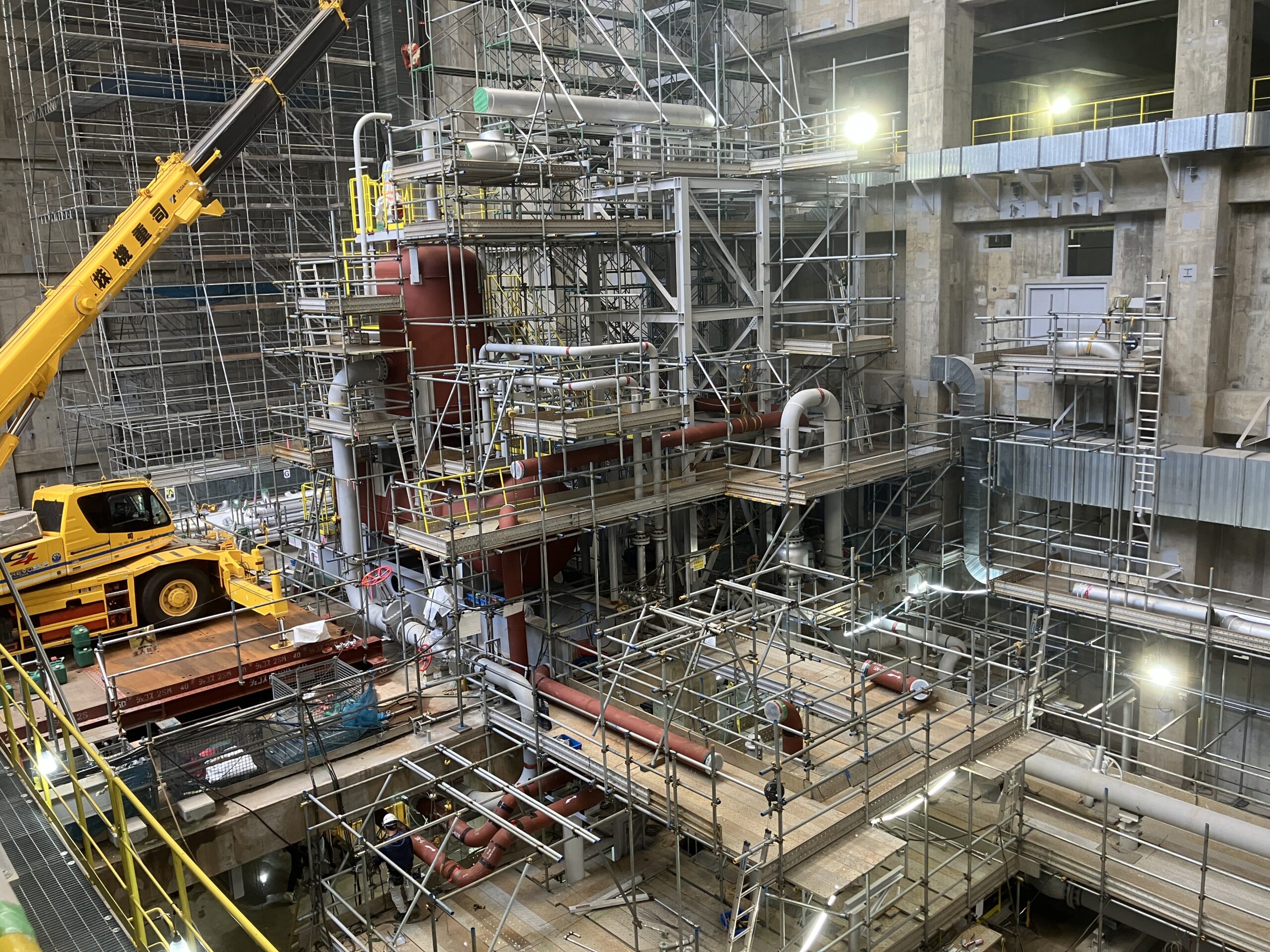

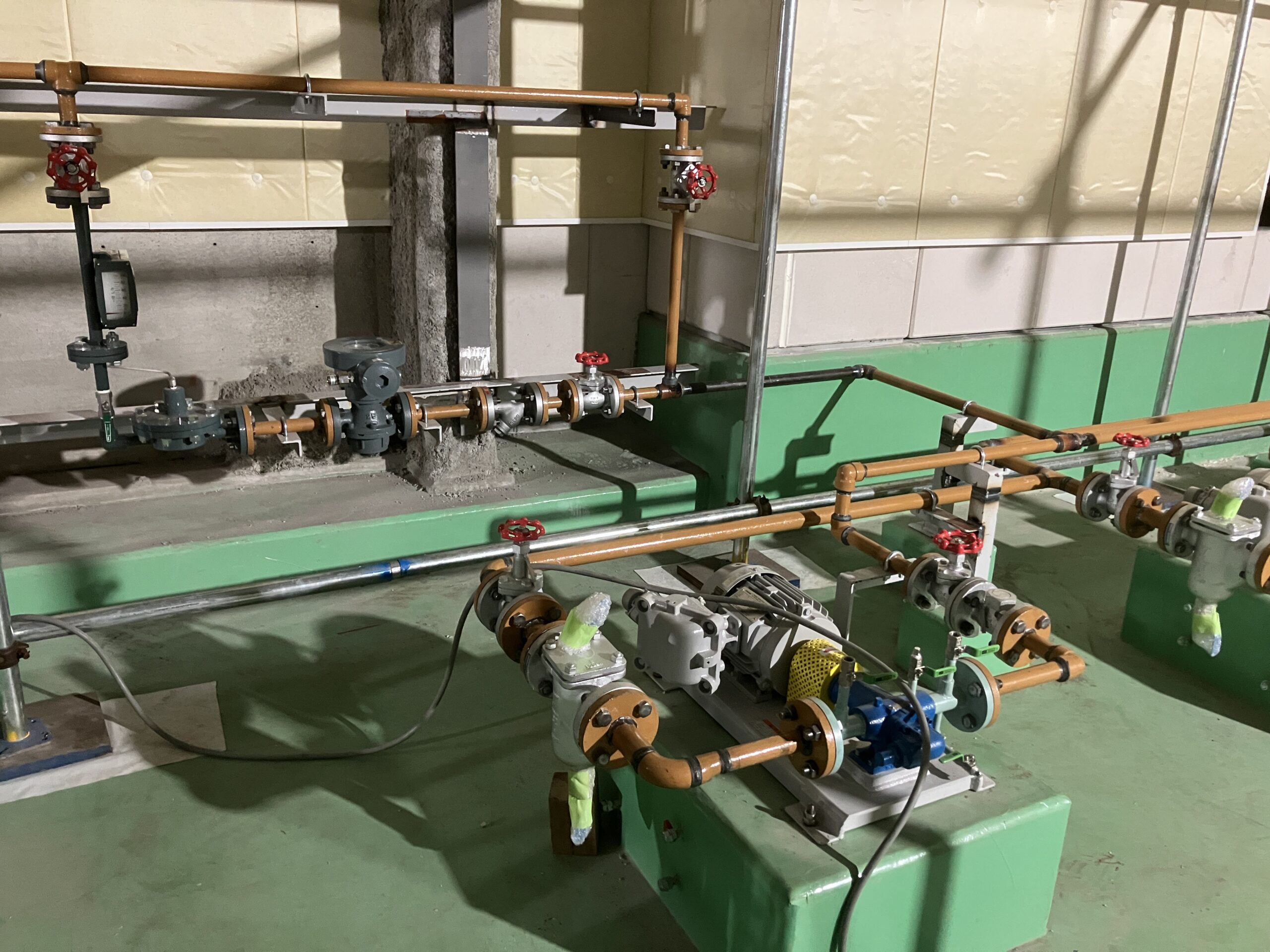

脱気器周り配管組立

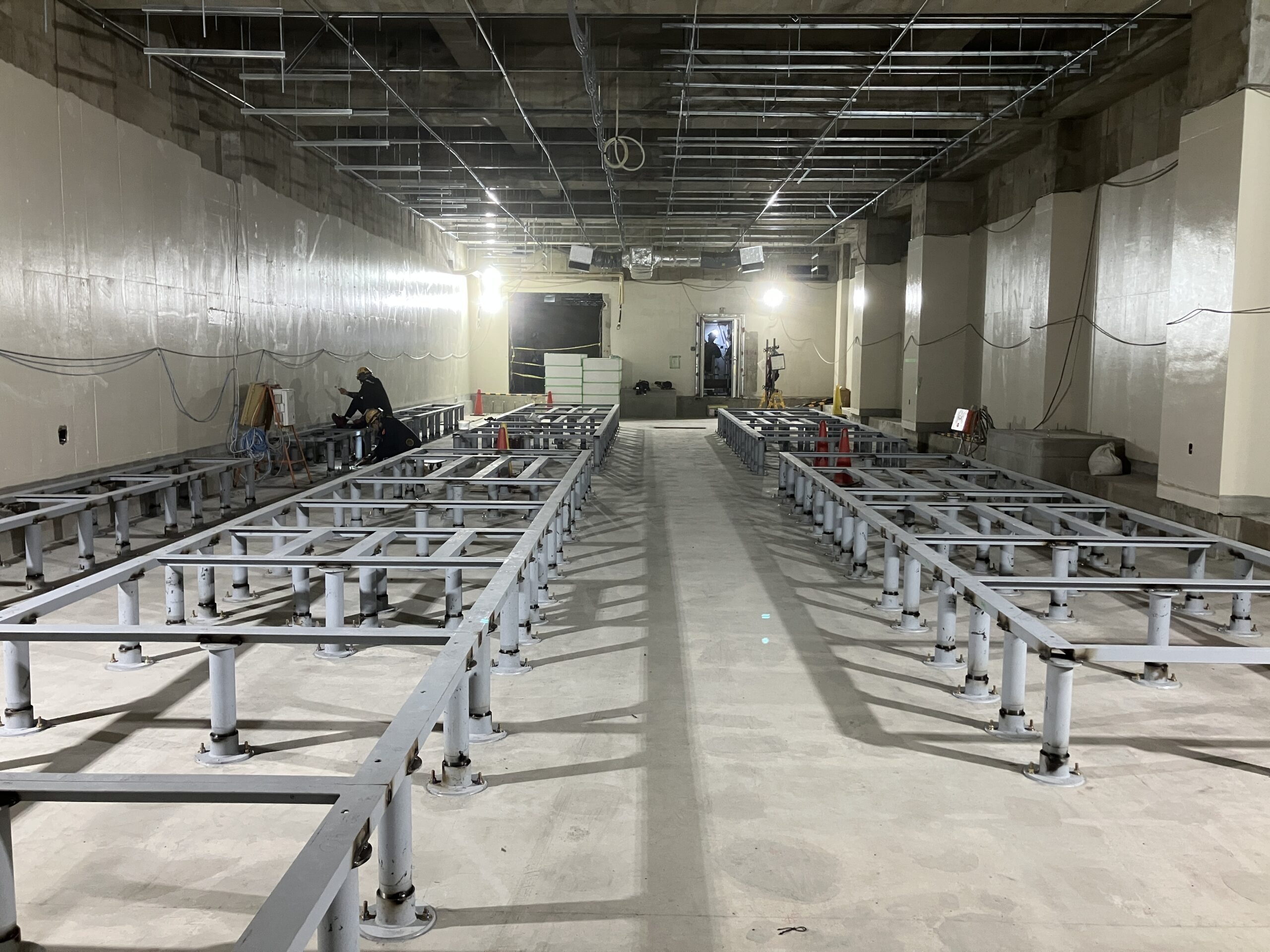

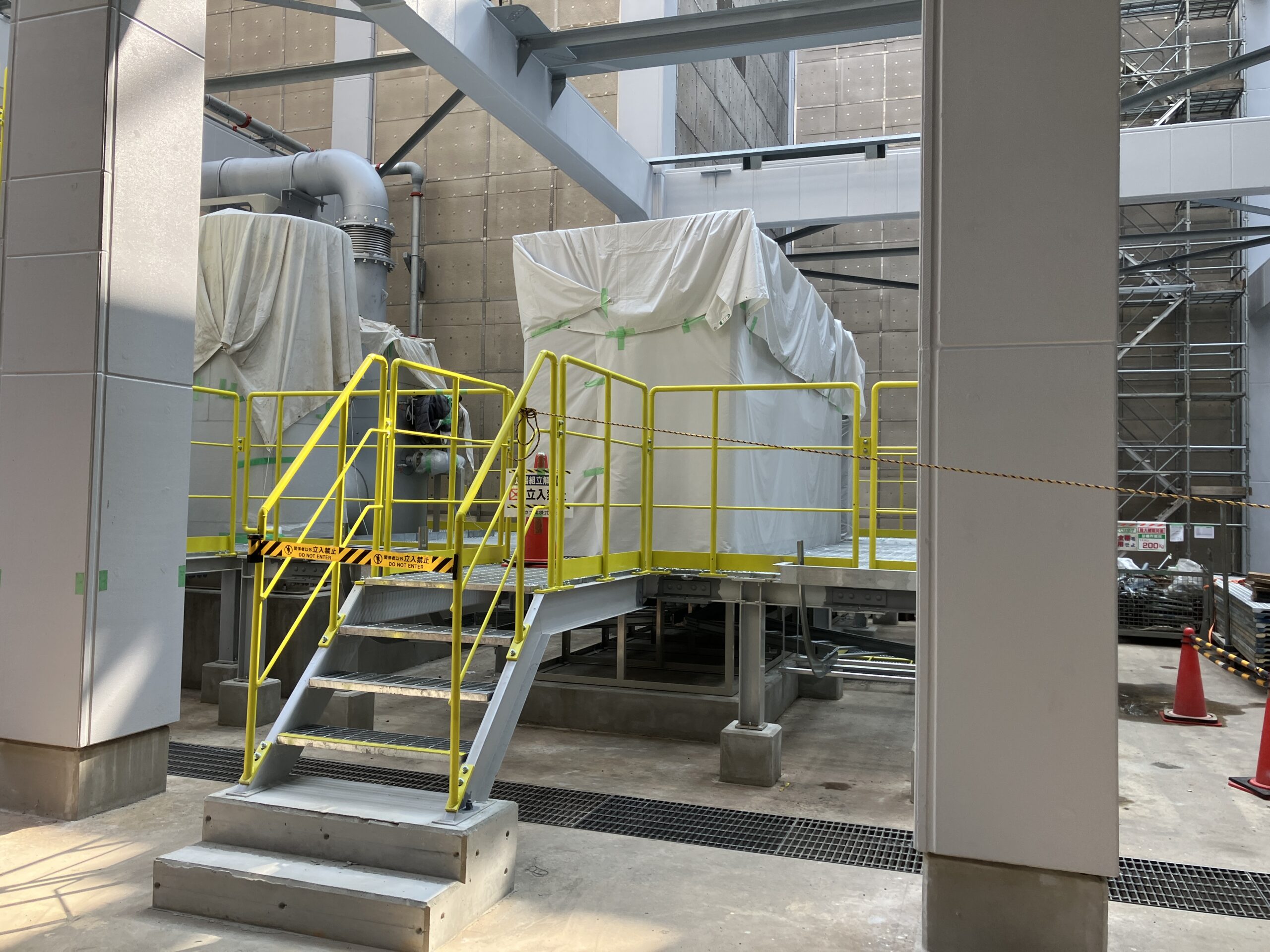

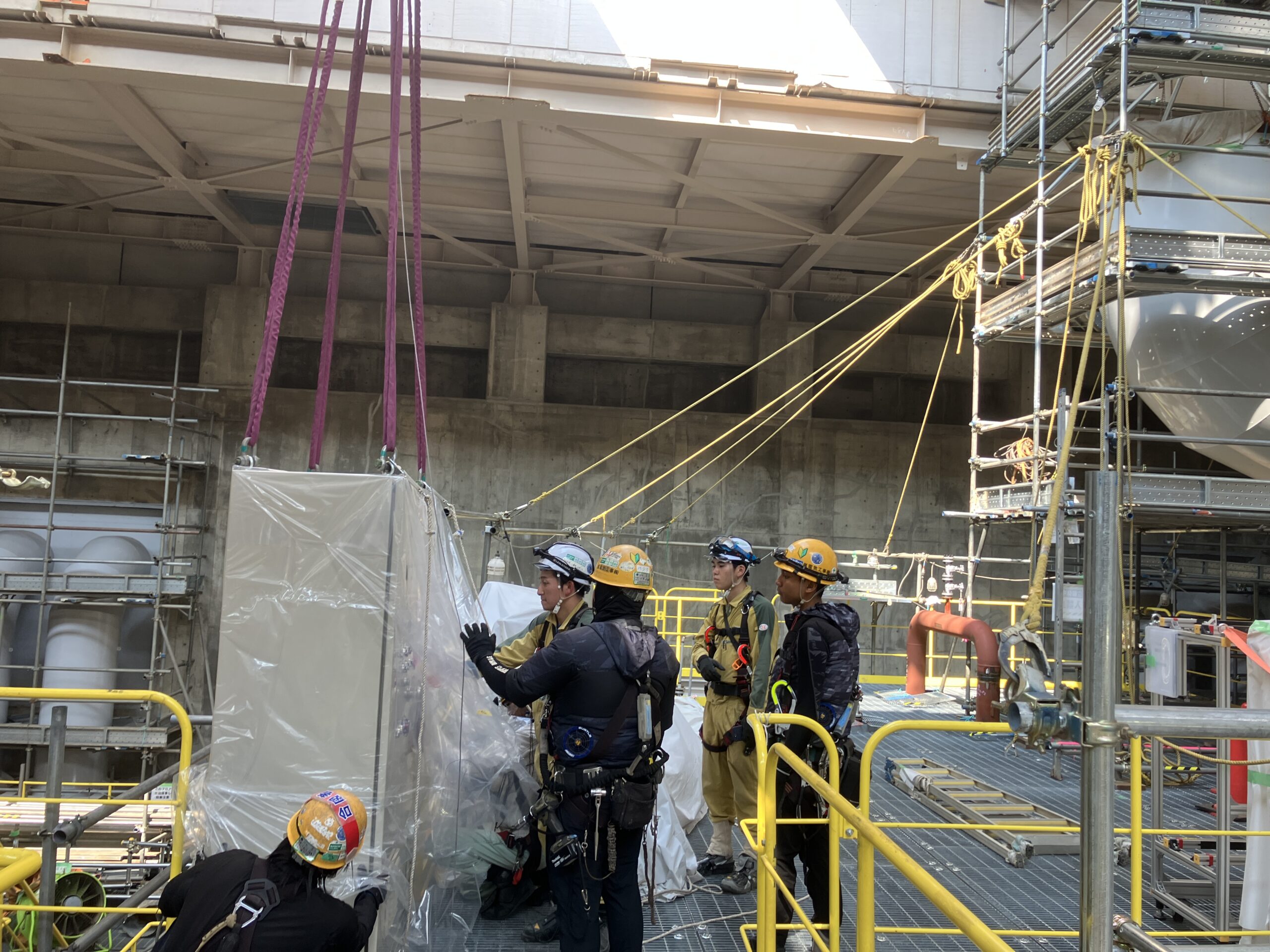

制御盤ベース設置

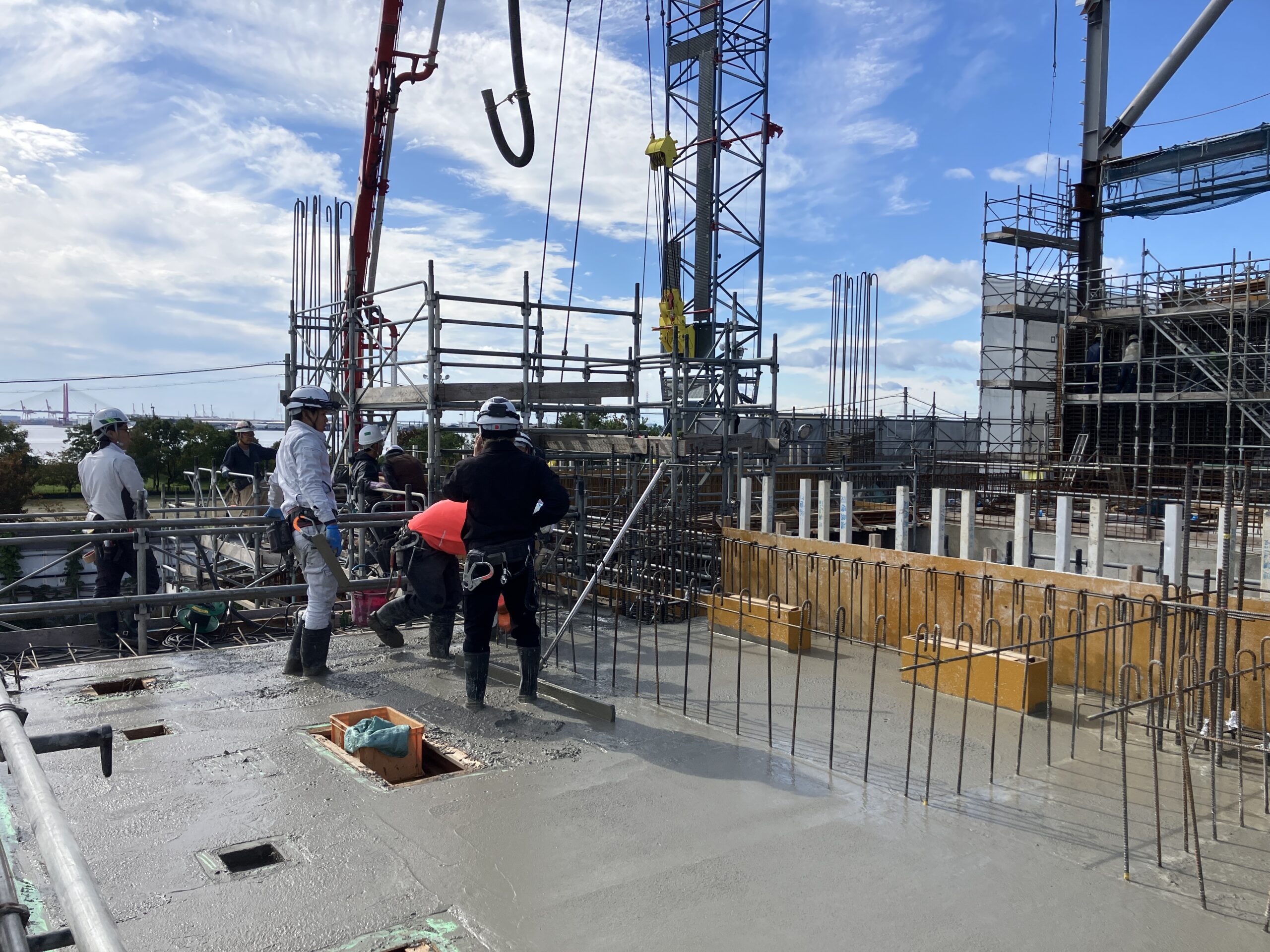

二次扉躯体工事

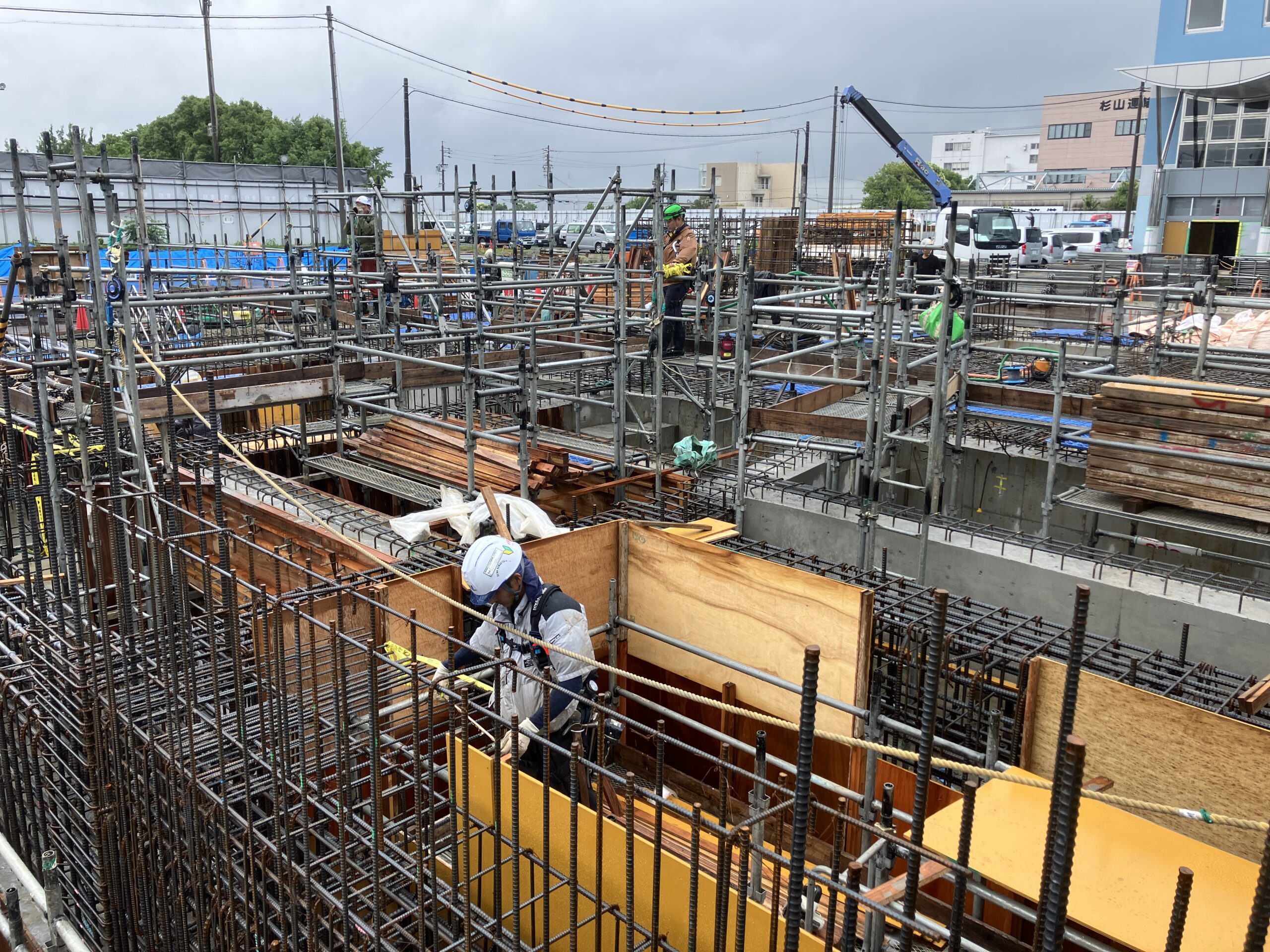

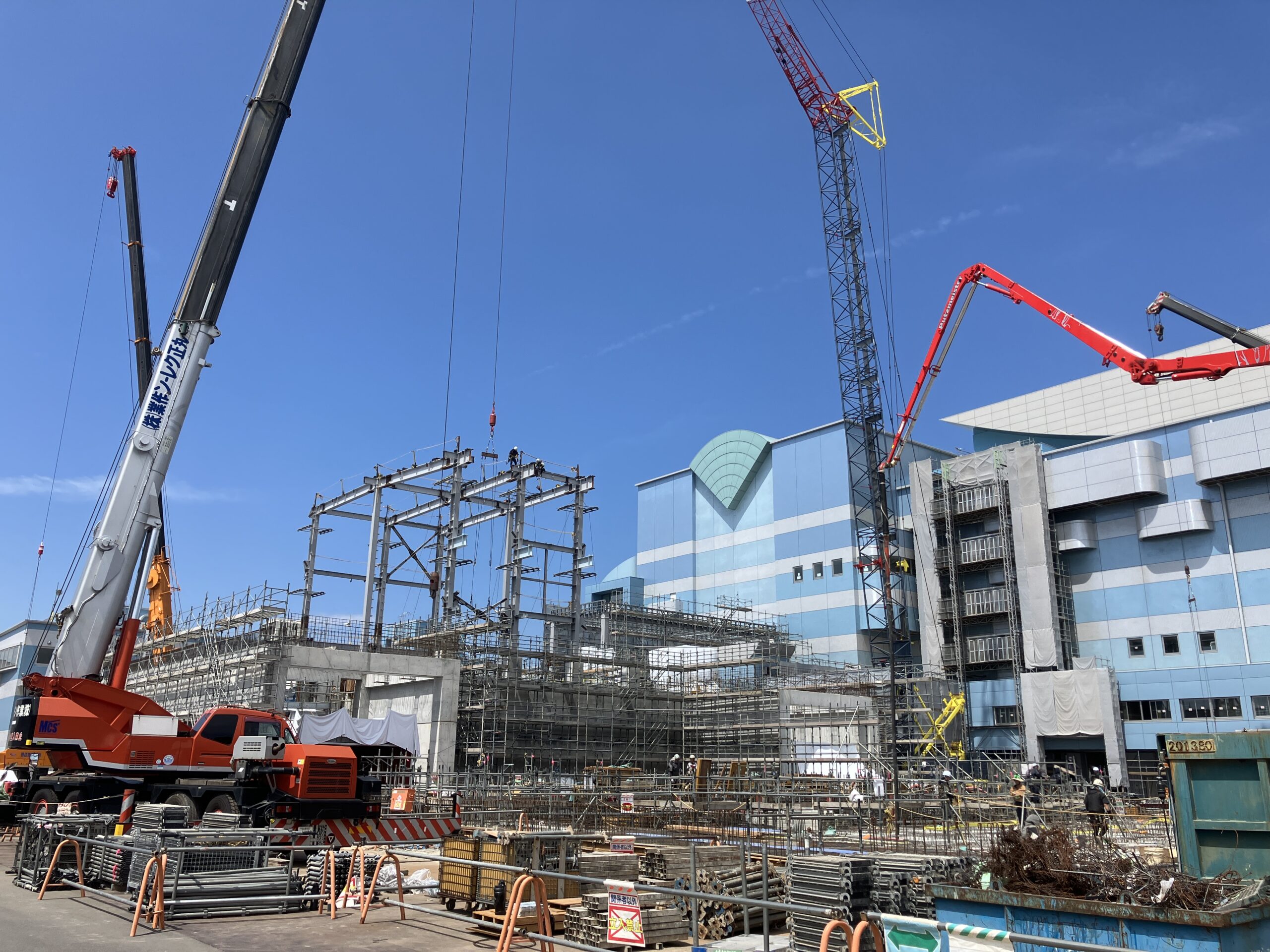

前処理棟躯体工事
◉ 工事状況写真 2025年5月

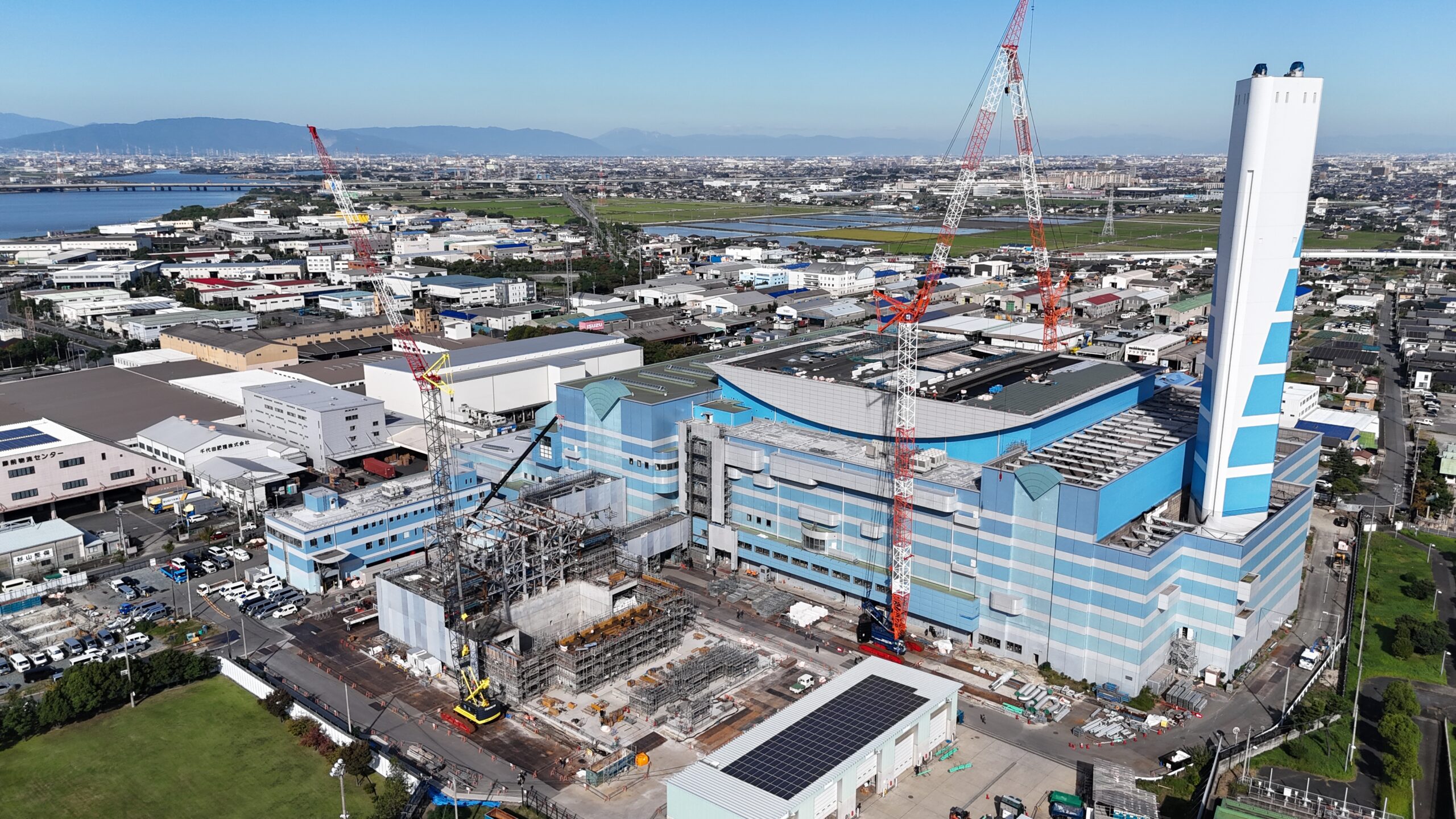

全景
◉ 工事状況写真 2025年4月

全景

前処理棟全景

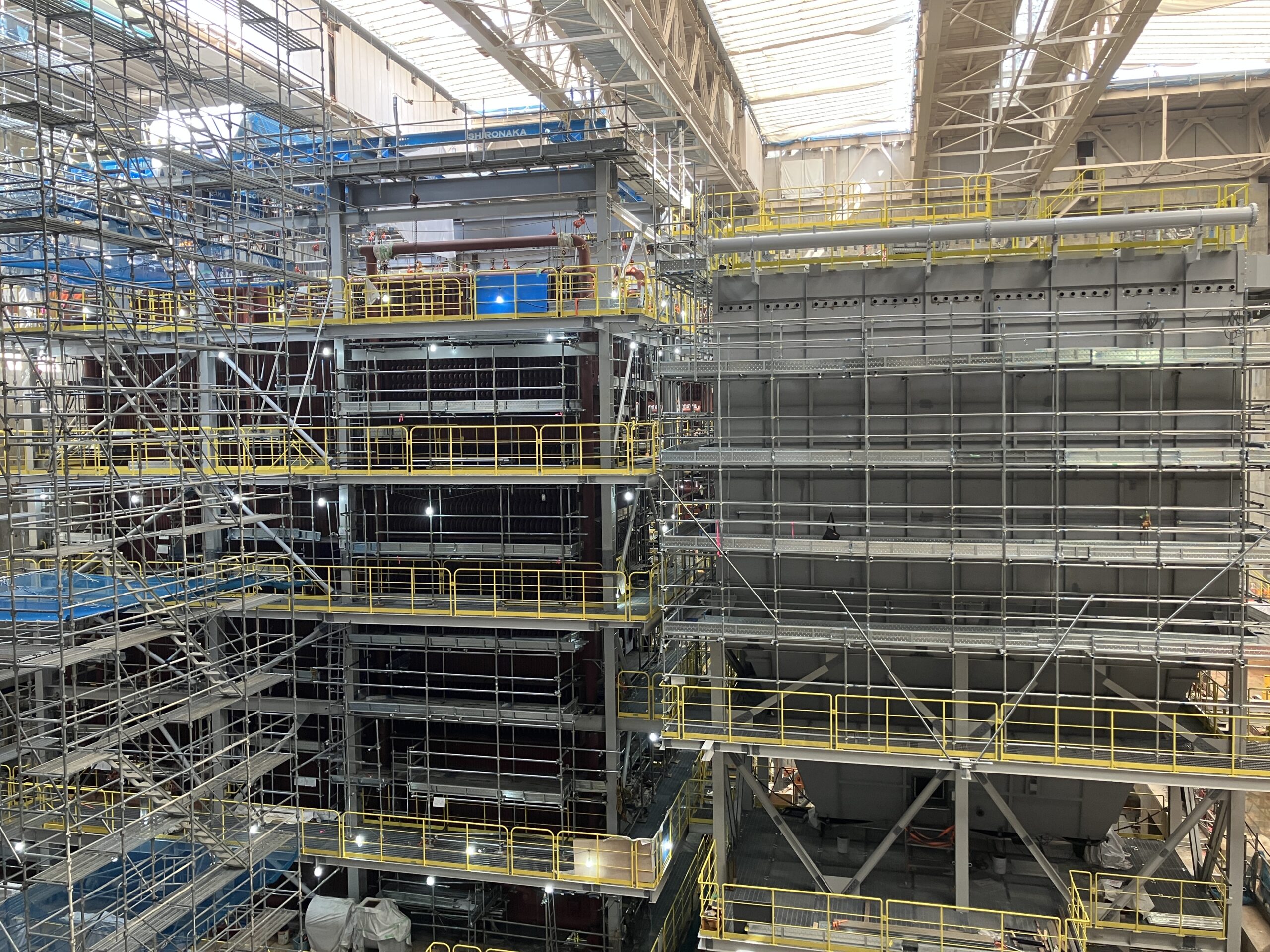

炉室状況

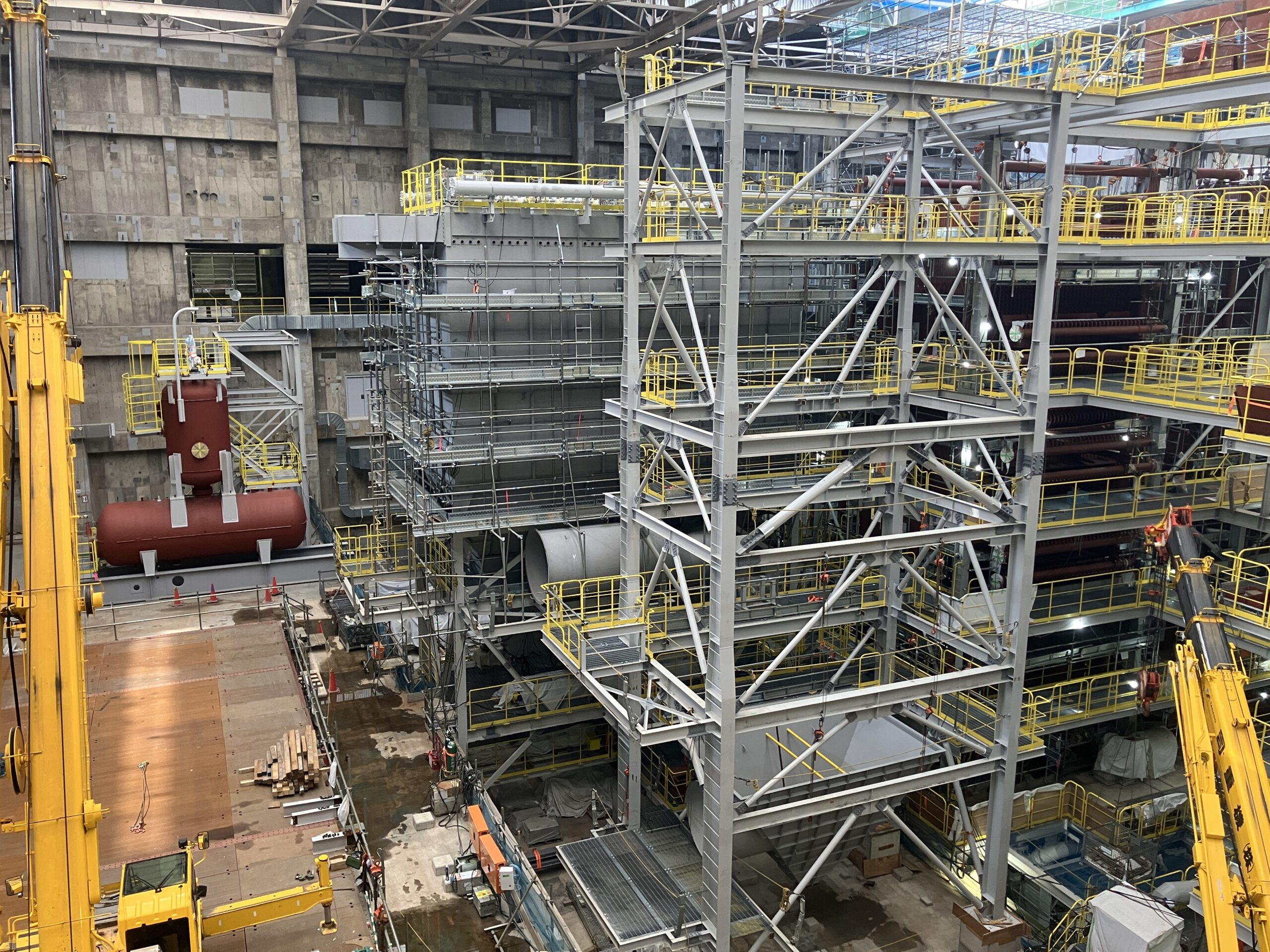

エコノマイザ鉄骨建方

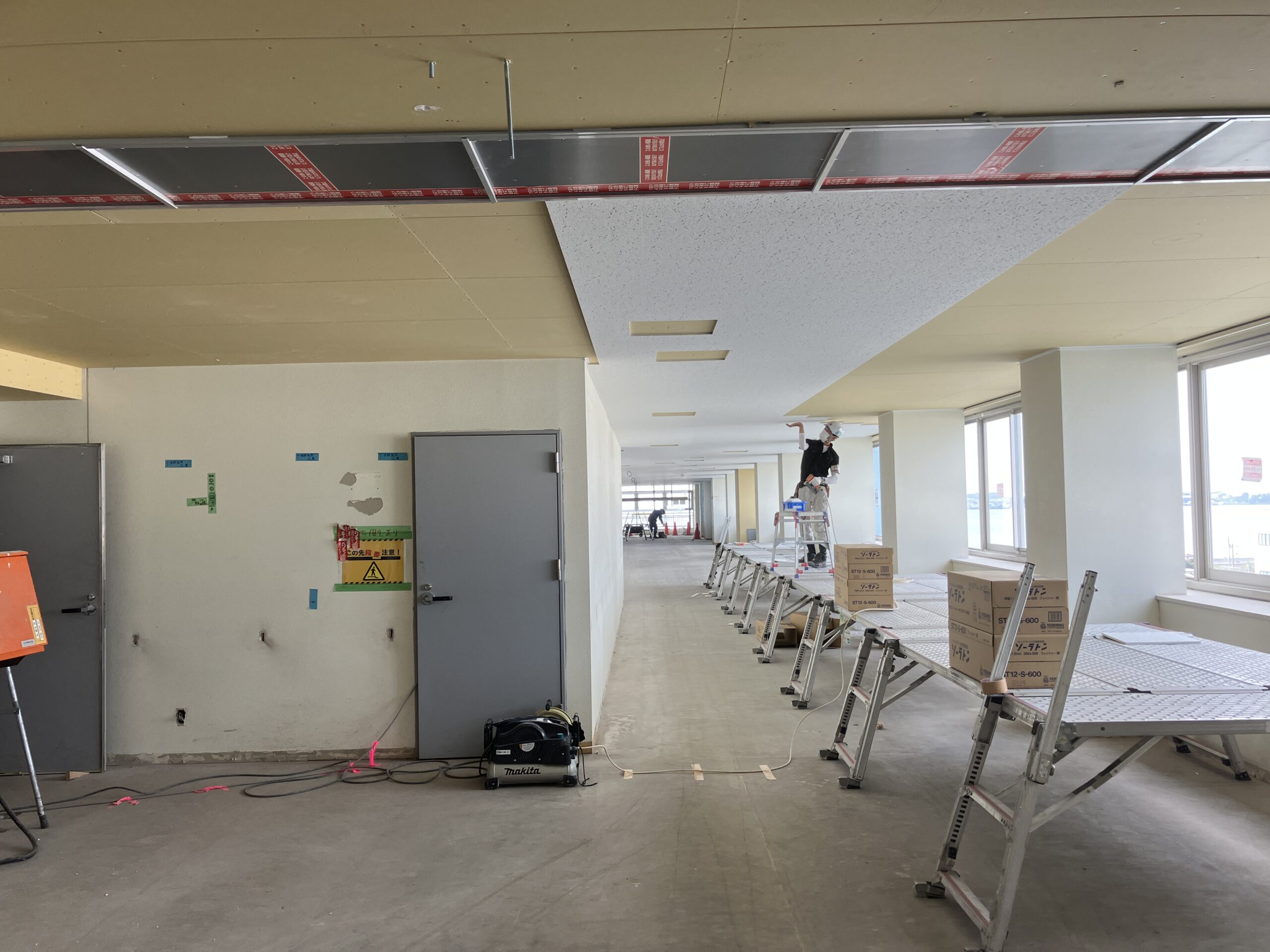

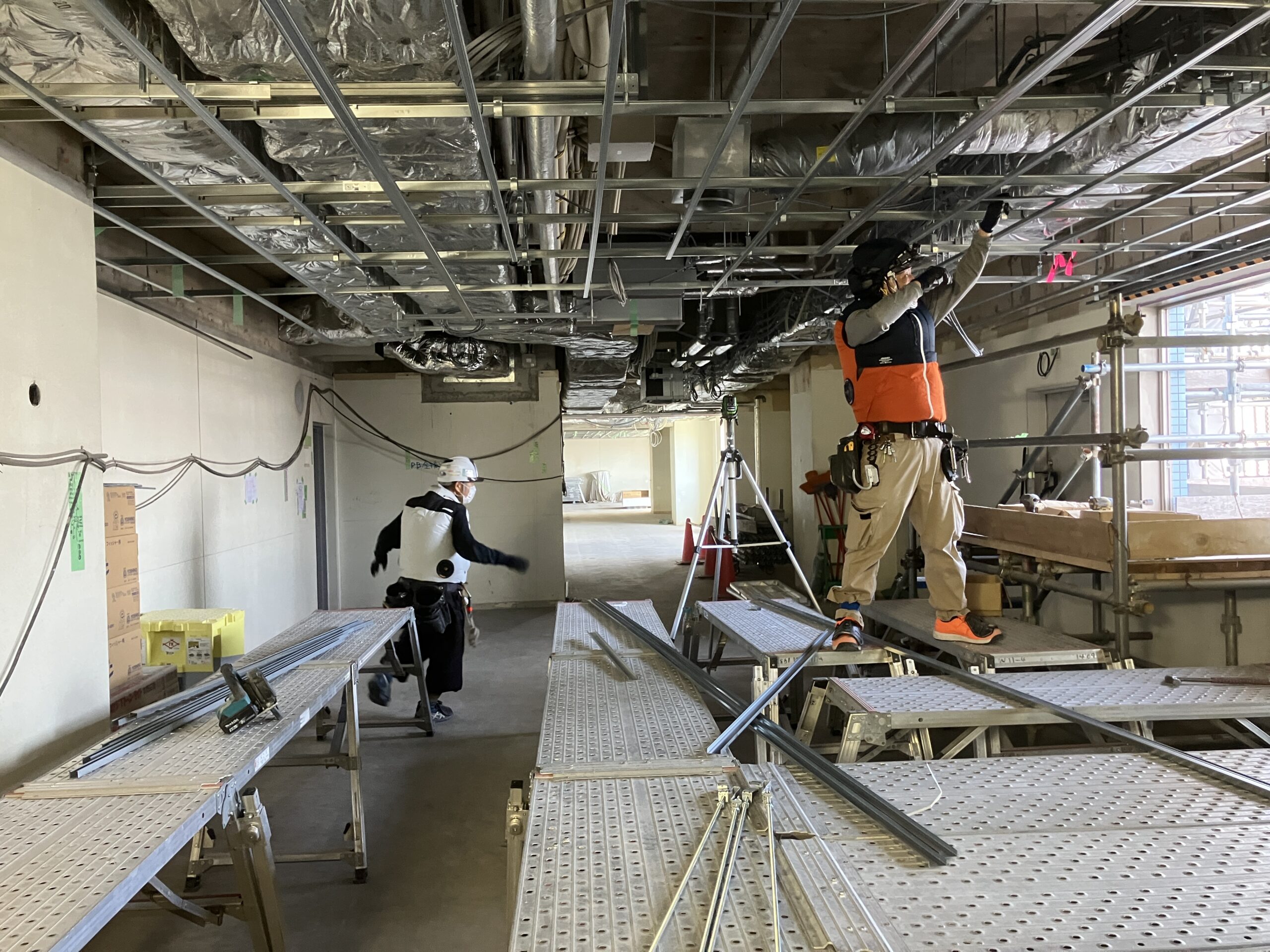

見学者通路天井ボード取付

ケーブルラック施工

ボイラ組立

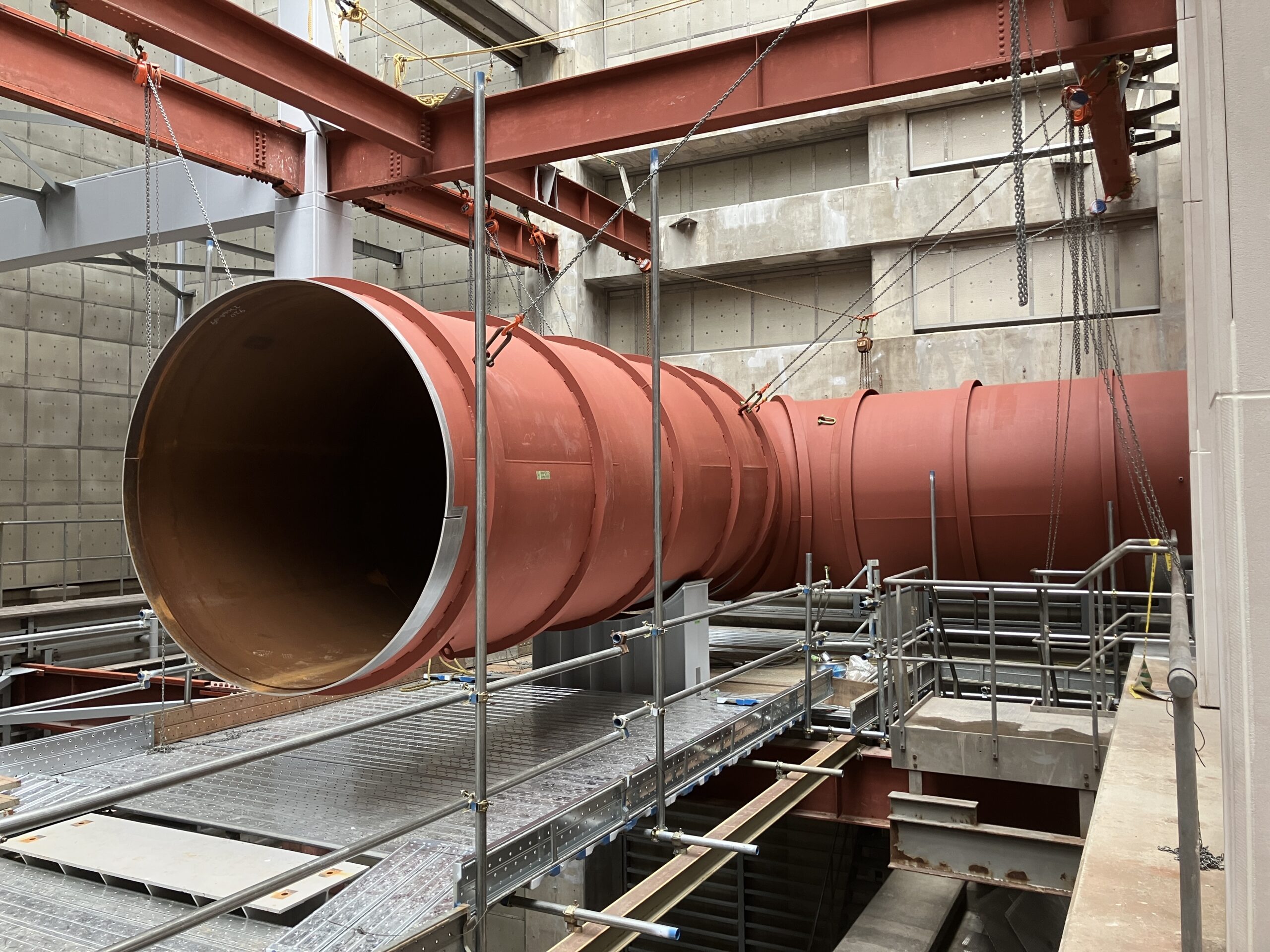

タービン排気管組立

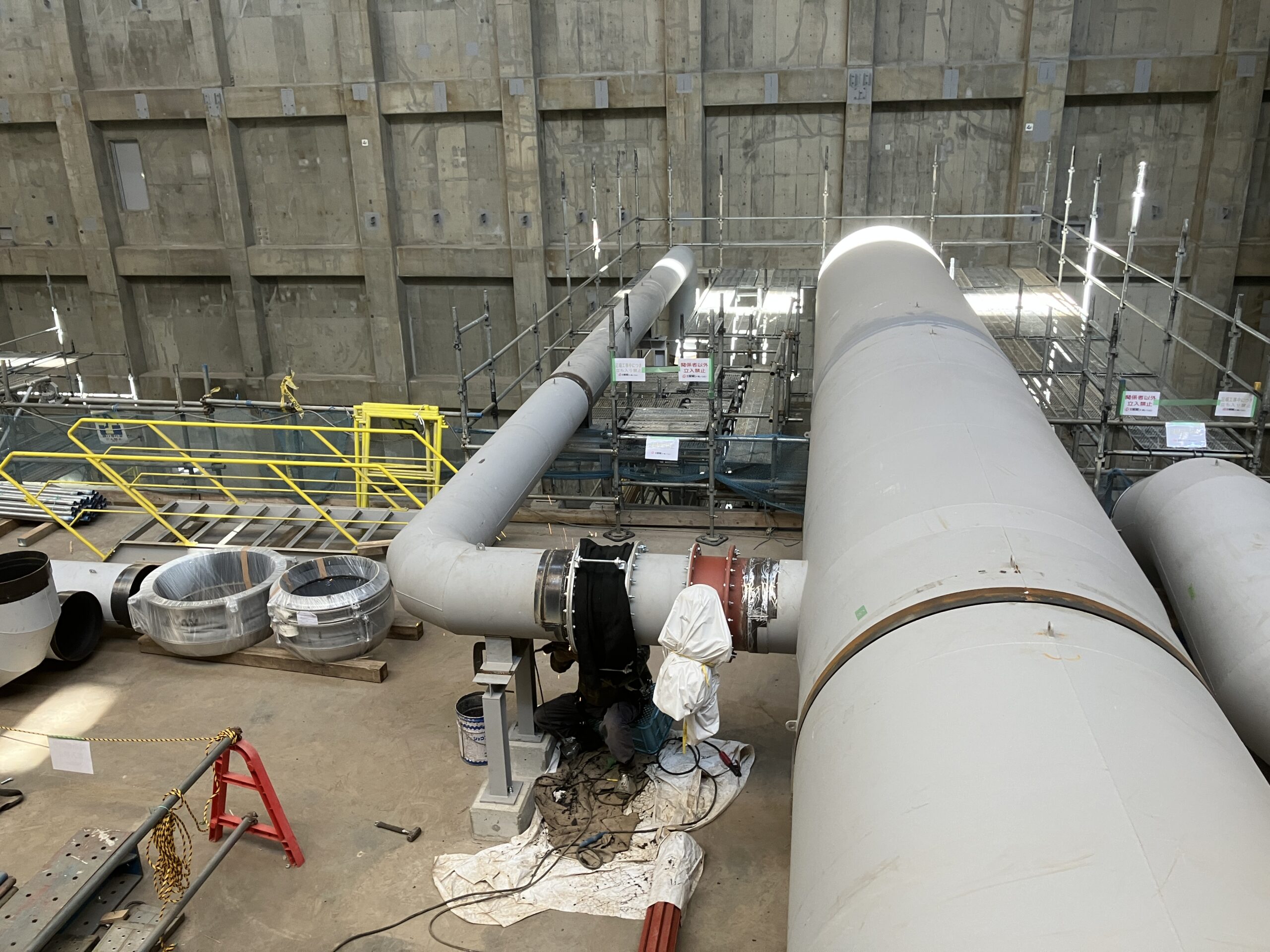

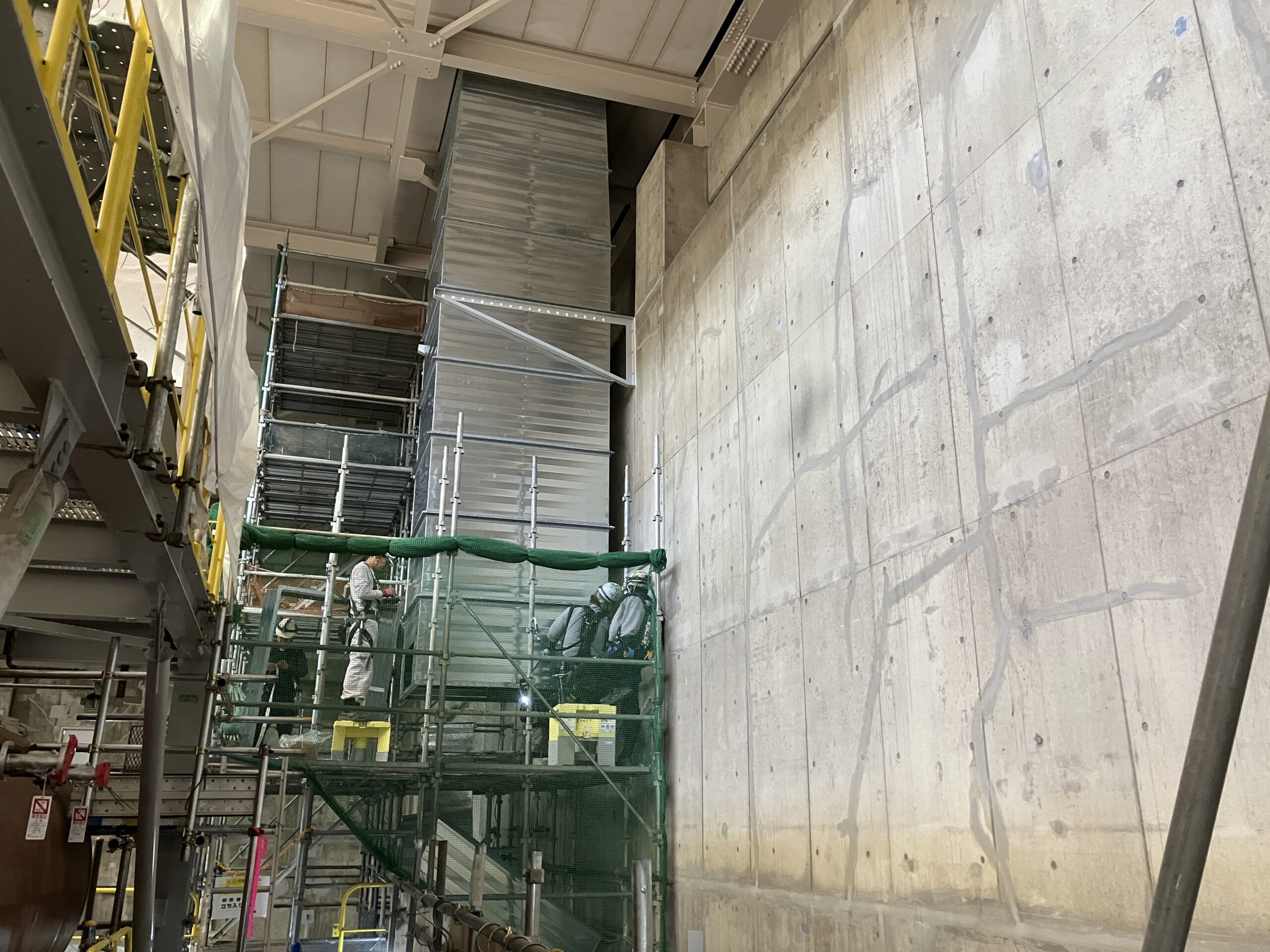

見学者通路空調ダクト組立

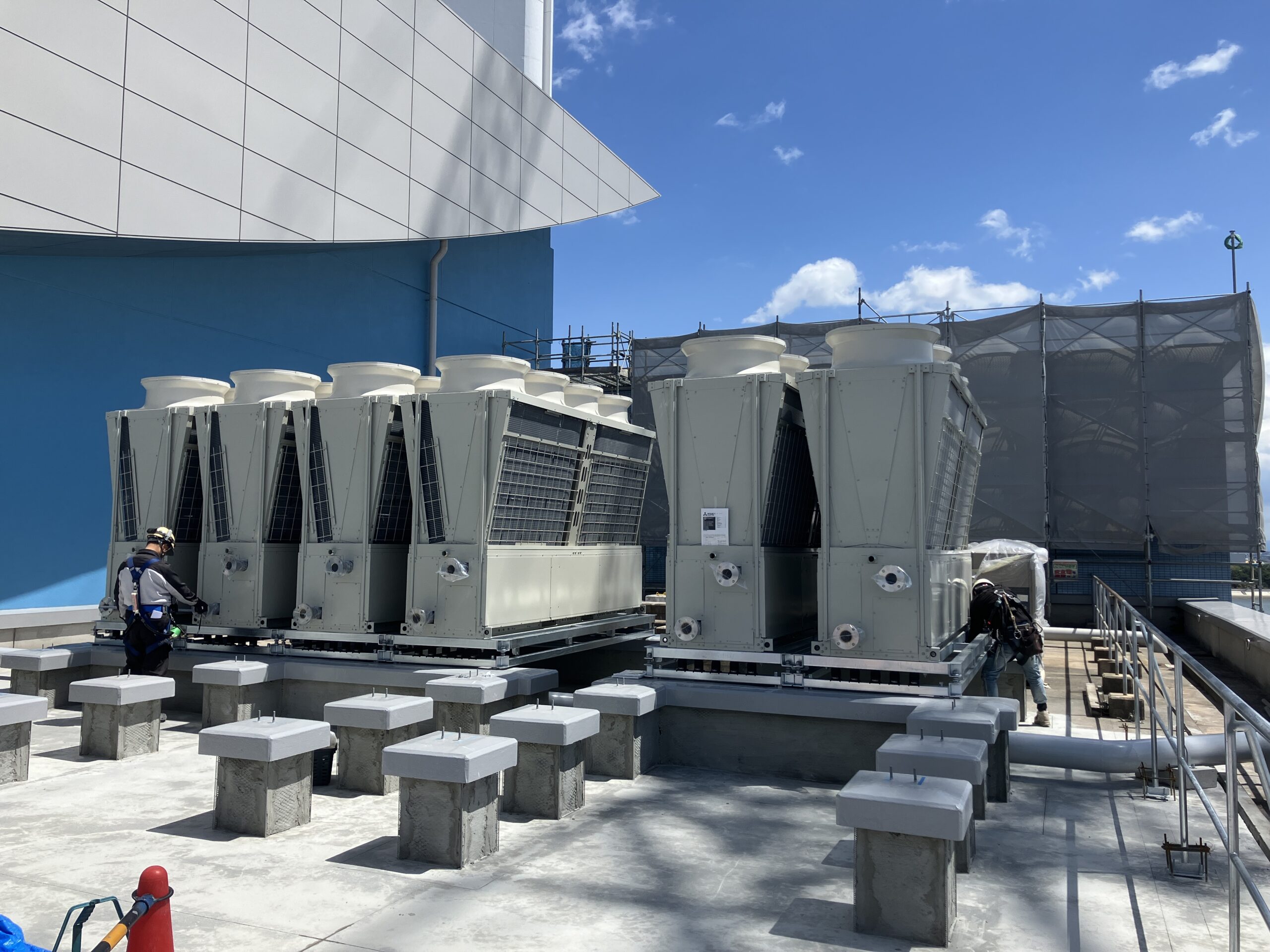

室外機設置

蒸気復水器ヤード足場解体

脱気器組立

前処理棟ピット仮設解体
◉ 工事状況写真 2025年3月

◉ 工事状況写真 2025年2月

全景

◉ 工事状況写真 2025年1月

全景

炉室状況
-scaled.jpg)

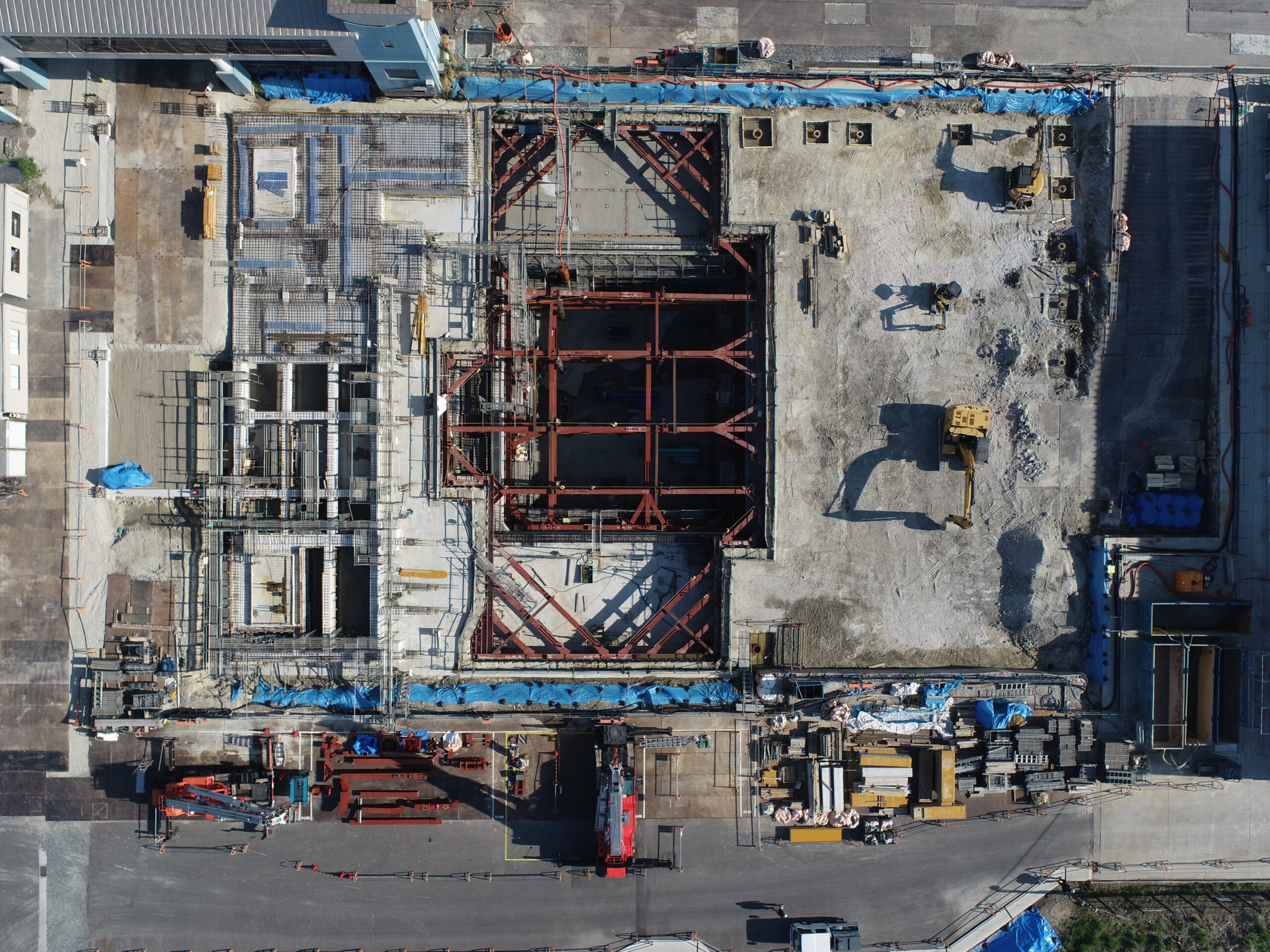

前処理棟全景

前処理棟ピット配筋

ボイラ搬入

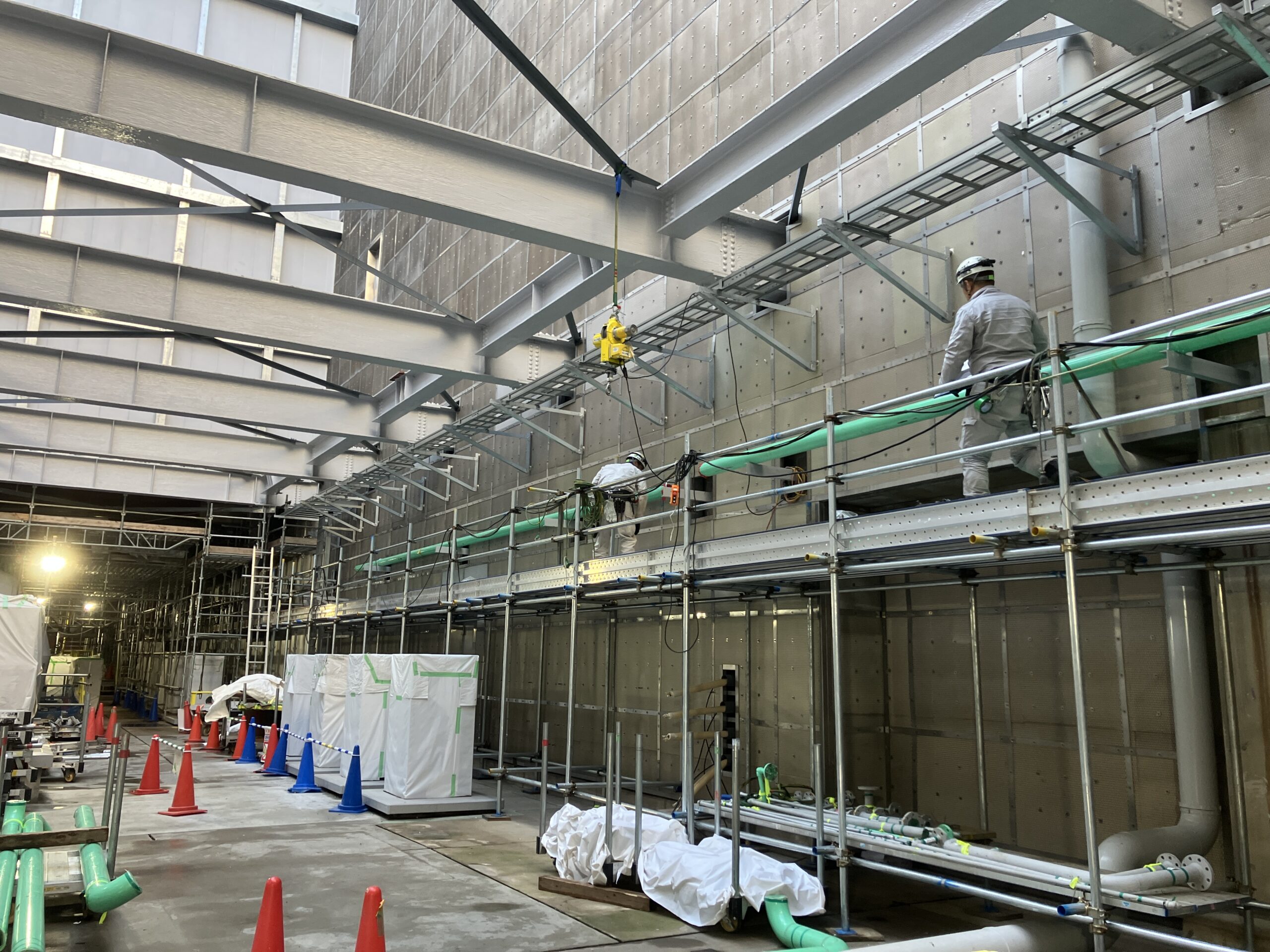

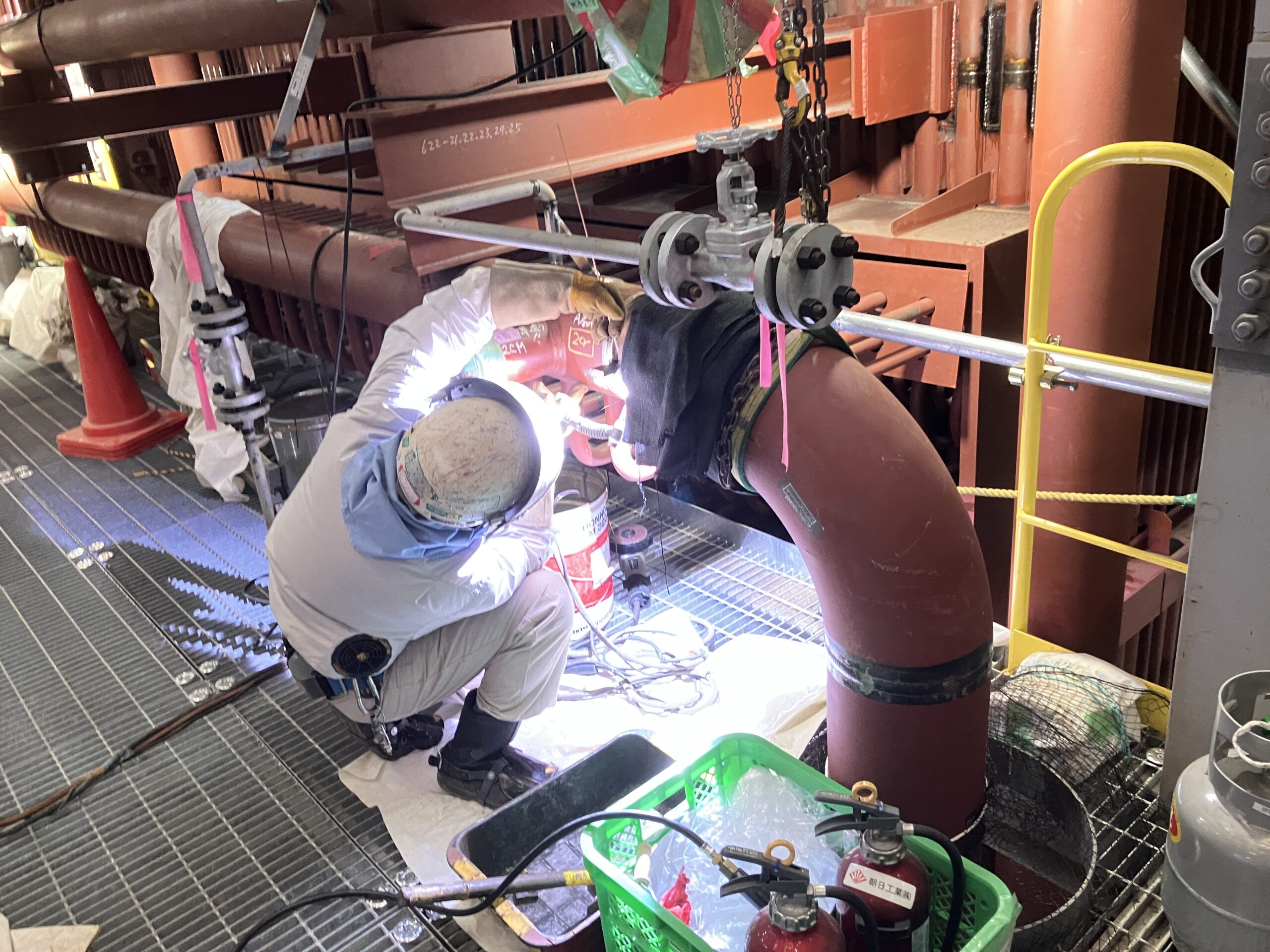

配管工事

防水シート撤去

感知器取付

発電機室クレーン搬入
